сентябрь 2026 г.
Новости сентября со стройки Альфа дома на Гастелло:
Итоги сентября:
- Устройство плиты перекрытия 4 этажа 3 подъезда - 100%

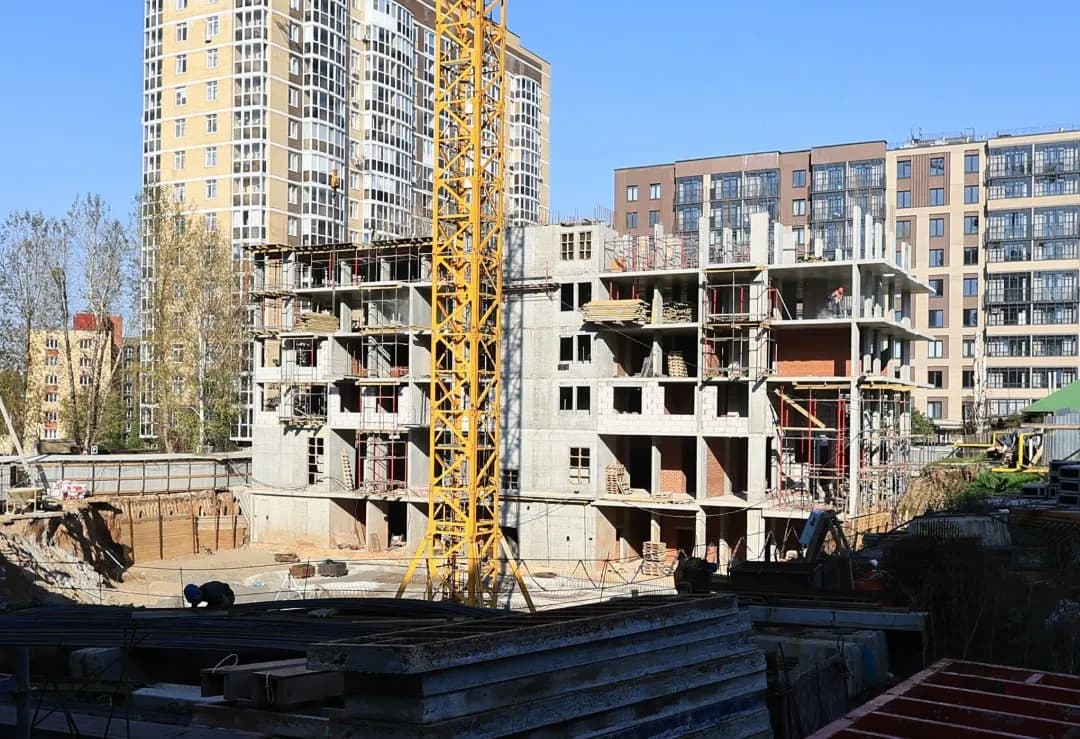

- Устройство вертикальных конструкций 4 этажа 3 подъезда - 100%
- Устройство плиты перекрытия 5 этажа 3 подъезда - 80%
- устройство бетонного основания для фундаментной плиты автостоянки - 100%

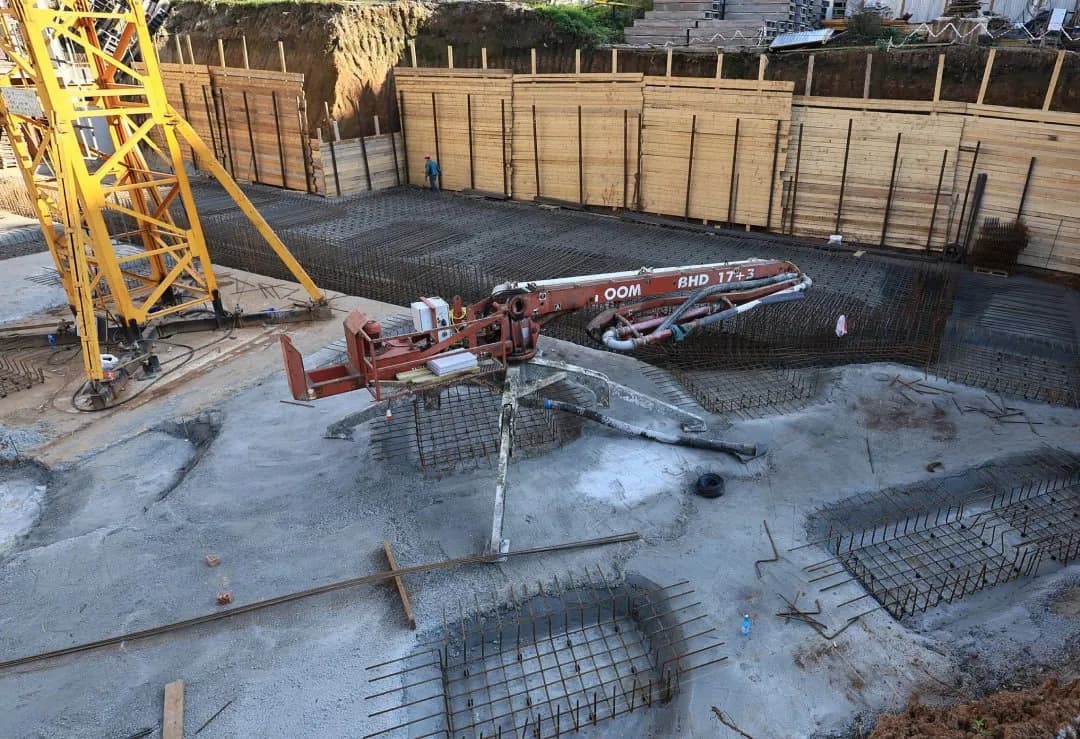

- устройство фундаментной плиты - 70%

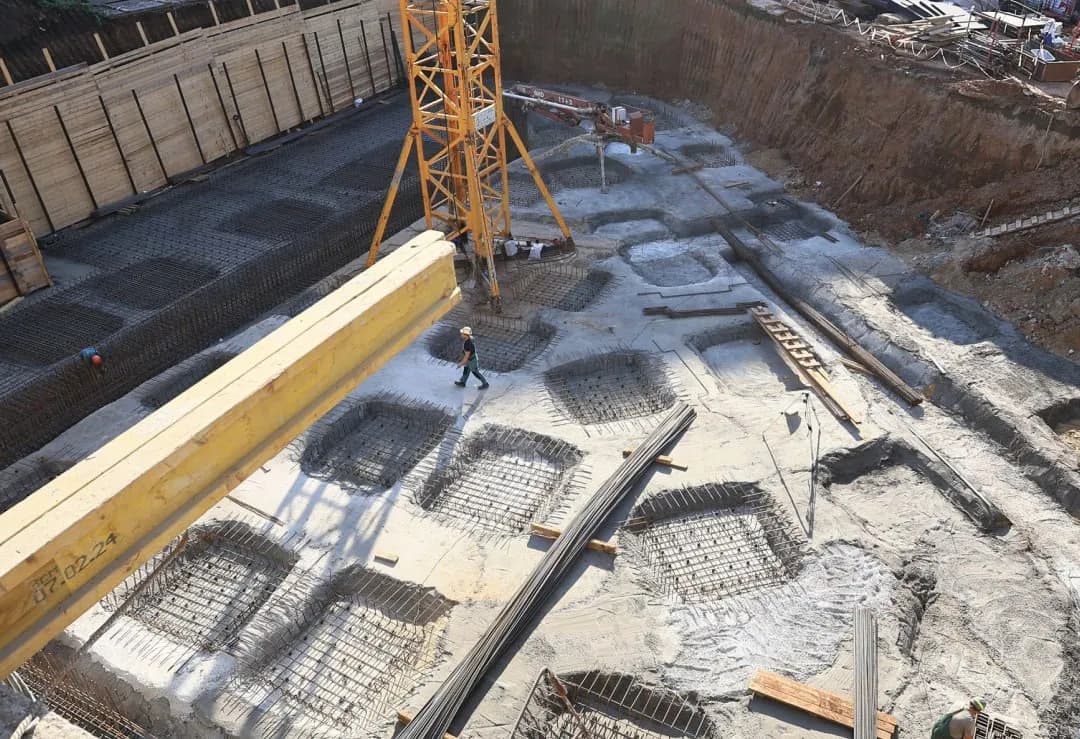

- устройство кладки подземного этажа 3 подъезда - 100%

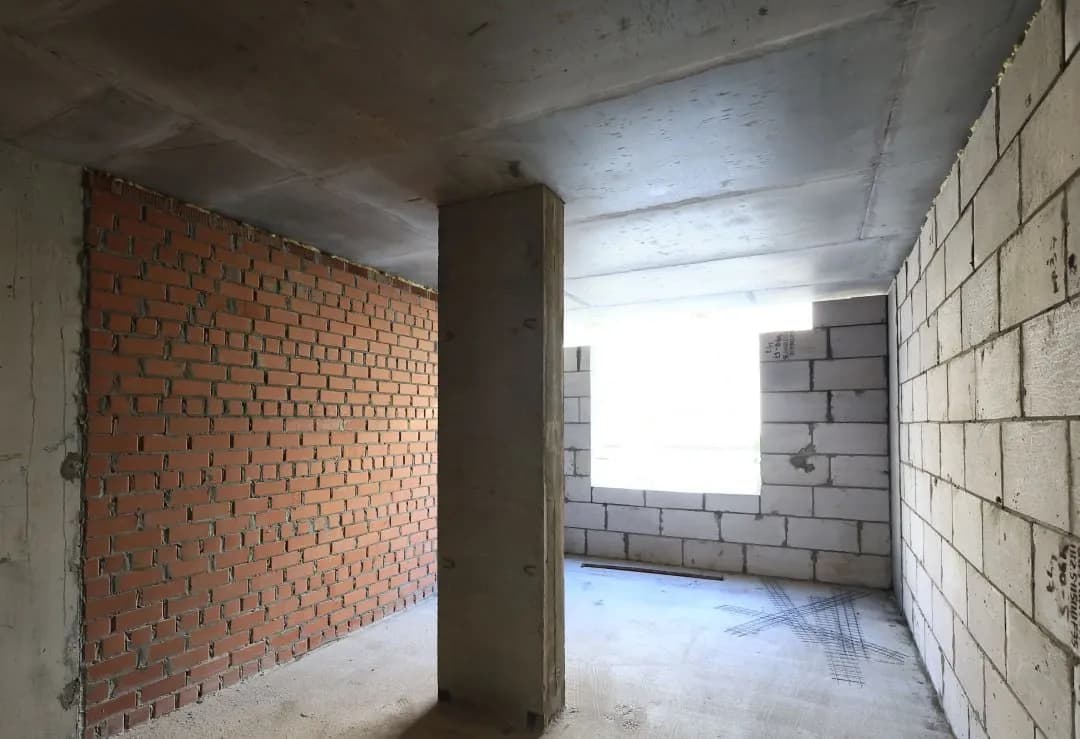

- устройство кирпичной кладки 1 этажа 3 подъезда - 80%
- устройство кирпичной кладки 2 этажа 3 подъезда - 90%
- устройство кирпичной кладки 3 этажа 3 подъезда - 60%
Общая готовность дома - 12%
Итоги сентября:
- Устройство плиты перекрытия 4 этажа 3 подъезда - 100%
- Устройство вертикальных конструкций 4 этажа 3 подъезда - 100%
- Устройство плиты перекрытия 5 этажа 3 подъезда - 80%
- устройство бетонного основания для фундаментной плиты автостоянки - 100%
- устройство фундаментной плиты - 70%
- устройство кладки подземного этажа 3 подъезда - 100%
- устройство кирпичной кладки 1 этажа 3 подъезда - 80%
- устройство кирпичной кладки 2 этажа 3 подъезда - 90%
- устройство кирпичной кладки 3 этажа 3 подъезда - 60%
Общая готовность дома - 12%
