октябрь 2024 г.
Сентябрьский отчет о ходе строительства Альфа дома на Вильямса, 5а в микрорайоне Гайва в вашей ленте!

Вильямса, 5а/2
🔸Вынос сетей из-под пятна застройки - 100%
🔸Устройство плиты перекрытия 2 этажа - 100%
🔸Устройство плиты перекрытия 3 этажа - 100%

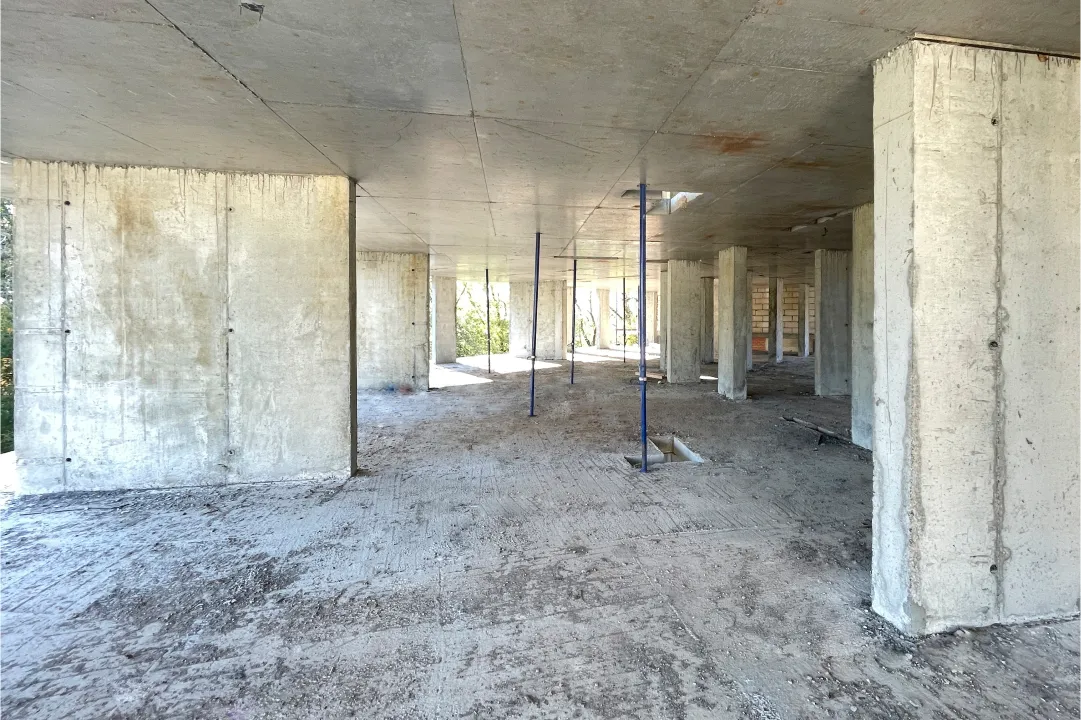

🔸Устройство плиты перекрытия 4 этажа - 100%

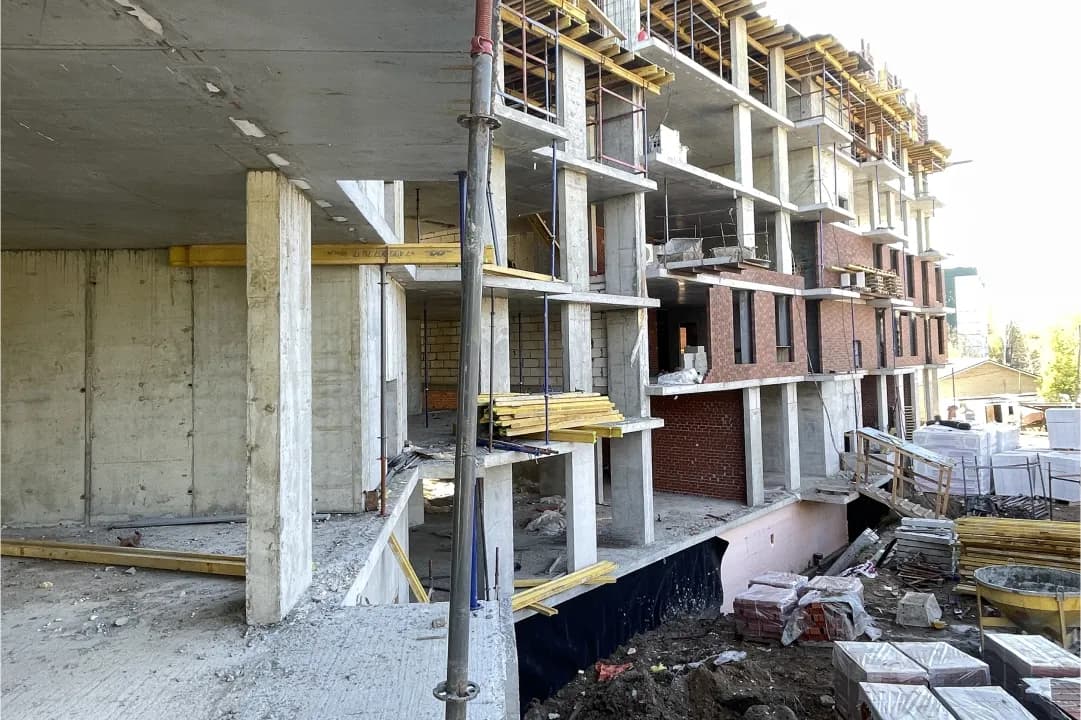

🔸Устройство плиты перекрытия 5 этажа - 50%
🔸Устройство котлована - 90%
🔸Устройство стен подвала - 100%
🔸Утепление и гидроизоляция стен подвала - 100%

🔸Кирпичная кладка перегородок в подвале - 100%

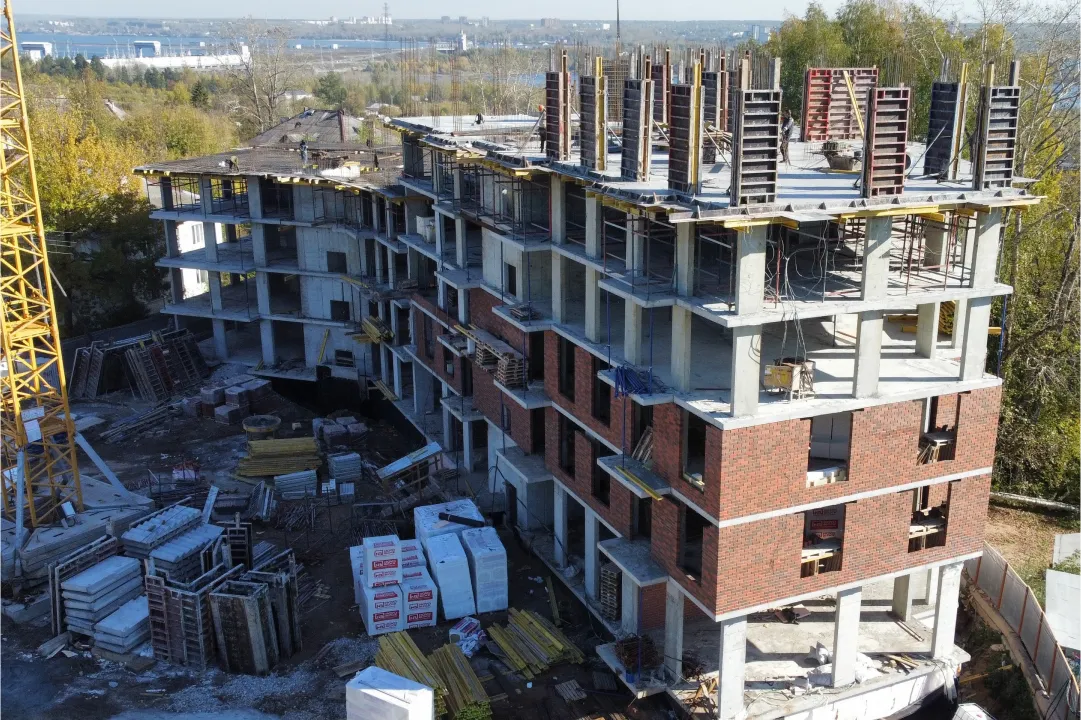

🔸Кладка наружных и внутренних стен 2 этажа - 30%
🔸Кладка наружных и внутренних стен 3го этажа - 15%

 Общая готовность дома - 25%

 Вильямса, 5а/1
🔸Устройство котлована - 90%

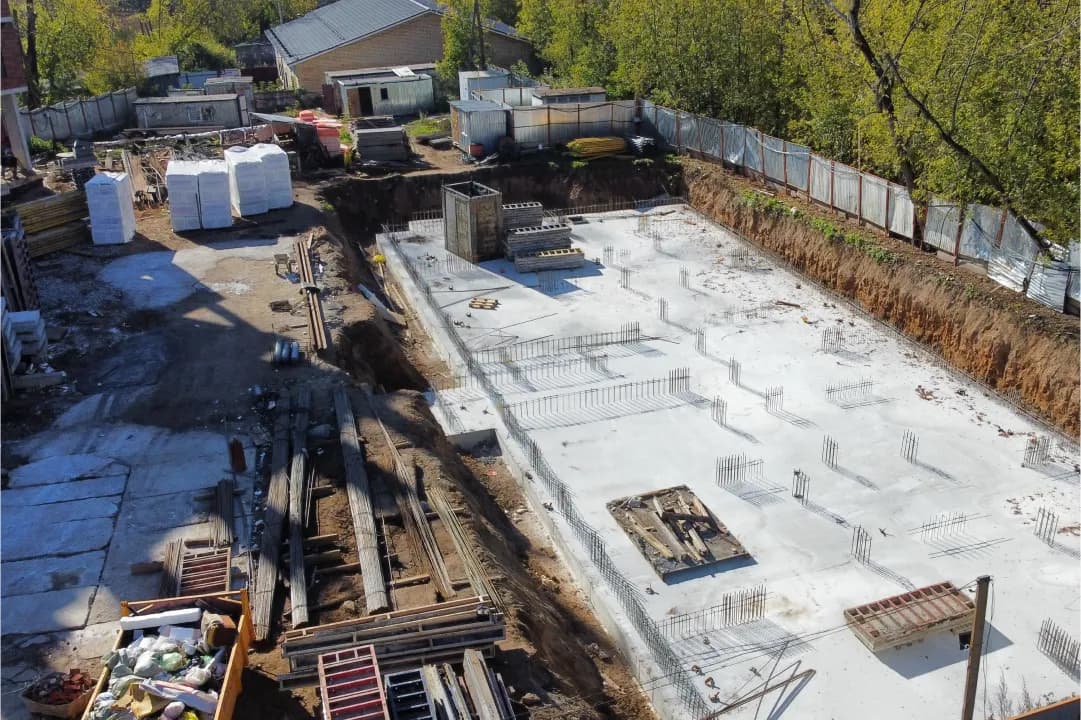

🔸Устройство плиты фундамента - 100%

 Общая готовность дома - 5%
