Ноябрьский отчет о ходе строительства Альфа дома на Вильямса, 5а в микрорайоне Гайва уже в вашей ленте!

Вильямса, 5а/2

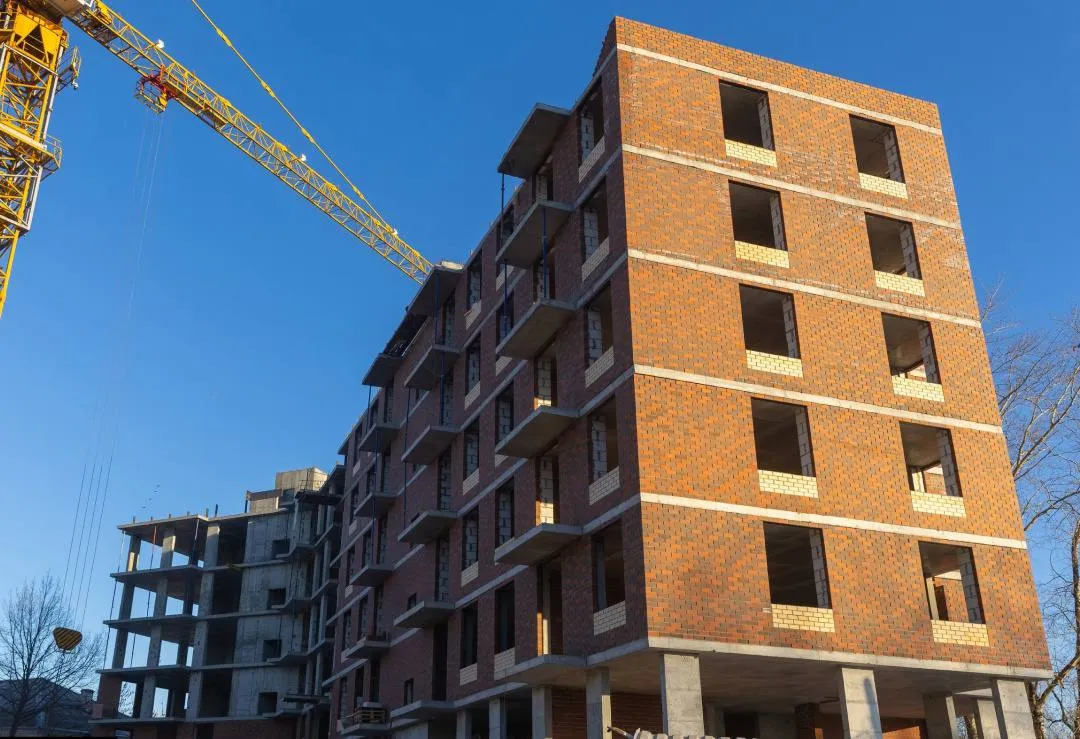

🔸Кладка наружных и внутренних стен 2 этажа - 50%
🔸Кладка наружных и внутренних стен 3 этажа - 50%
🔸Кладка наружных и внутренних стен 4 этажа - 50%
🔸Кладка наружных и внутренних стен 5 этажа - 50%
🔸Кладка наружных и внутренних стен 6 этажа - 50%

🔸 Кладка парапета и вент каналов - 10%

Общая готовность дома - 35%

Вильямса, 5а/1

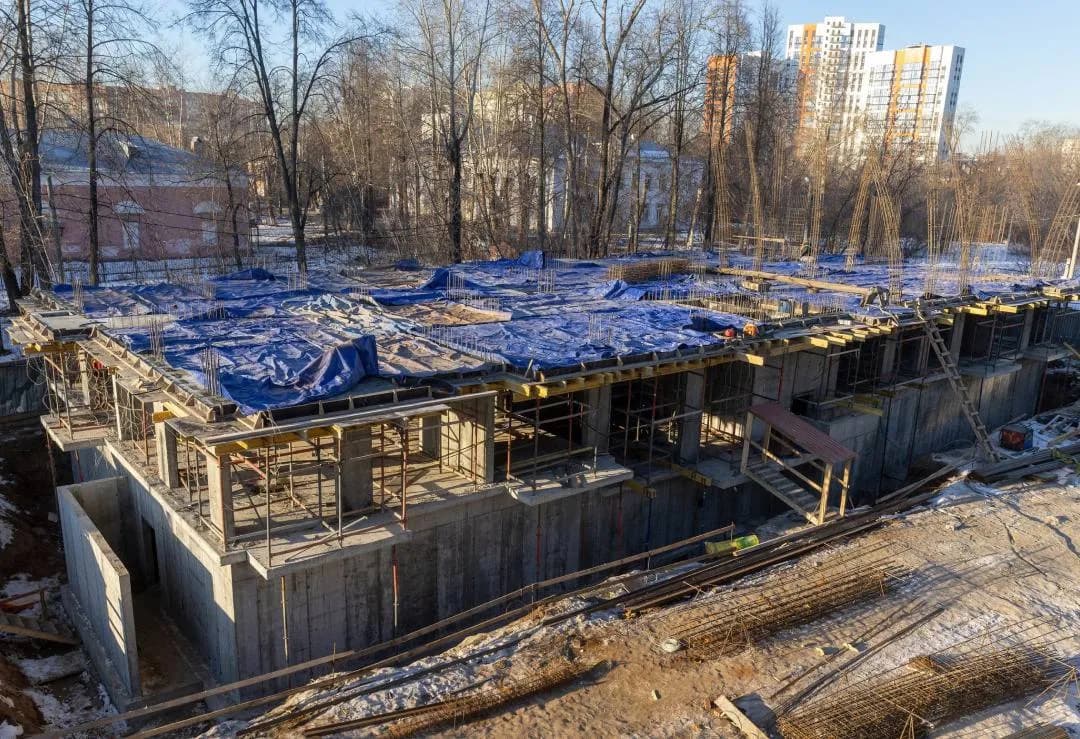

🔸Устройство котлована - 90%
🔸Устройство плиты фундамента - 100%
🔸Устройство стен подвала - 100%
🔸Устройство перекрытия подвала - 100%
🔸Устройство перекрытия 1 этажа - 100%

Общая готовность дома - 10%
