март 2025 г.
Мартовский отчет о ходе строительства Альфа дома на Вильямса, 5а в микрорайоне Гайва уже в вашей ленте!

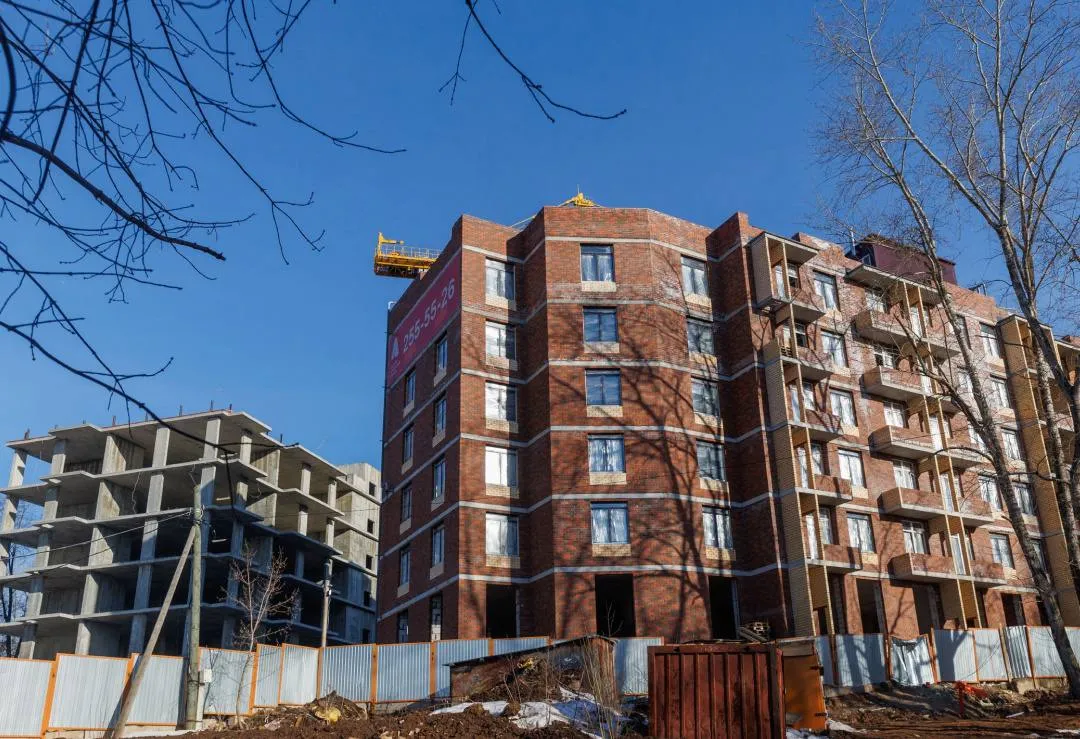

Вильямса, 5а/2

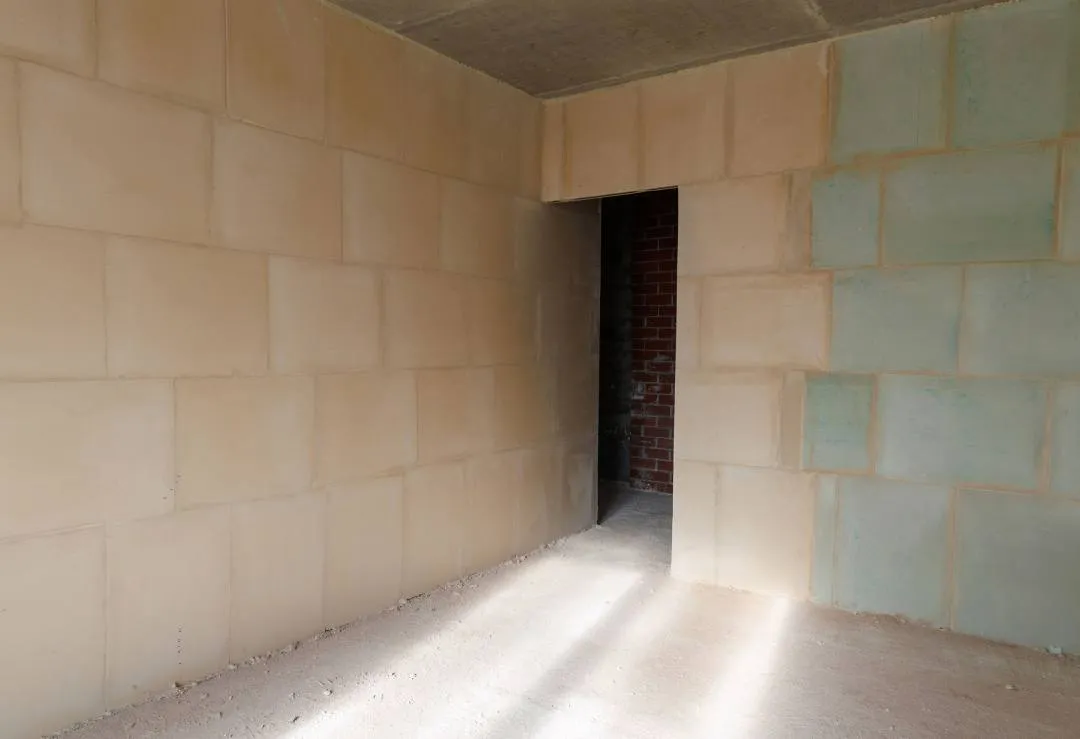

🔸Кладка наружных и внутренних стен 2 этажа - 100%
🔸Кладка внутренних перегородок ПГП 2 этажа - 50%
🔸Кладка наружных и внутренних стен 3 этажа - 100%
🔸Кладка внутренних перегородок ПГП 3 этажа - 50%
🔸Кладка наружных и внутренних стен 4 этажа - 100%
🔸Кладка внутренних перегородок ПГП 4 этажа - 50%
🔸Кладка наружных и внутренних стен 5 этажа - 100%
🔸Кладка внутренних перегородок ПГП 5 этажа - 30%
🔸Кладка наружных и внутренних стен 6 этажа - 100%
🔸Кладка внутренних перегородок ПГП 6 этажа - 20%
🔸Сборка узла индивидуального теплового пункта - 100%

🔸Устройство кровли - 70%

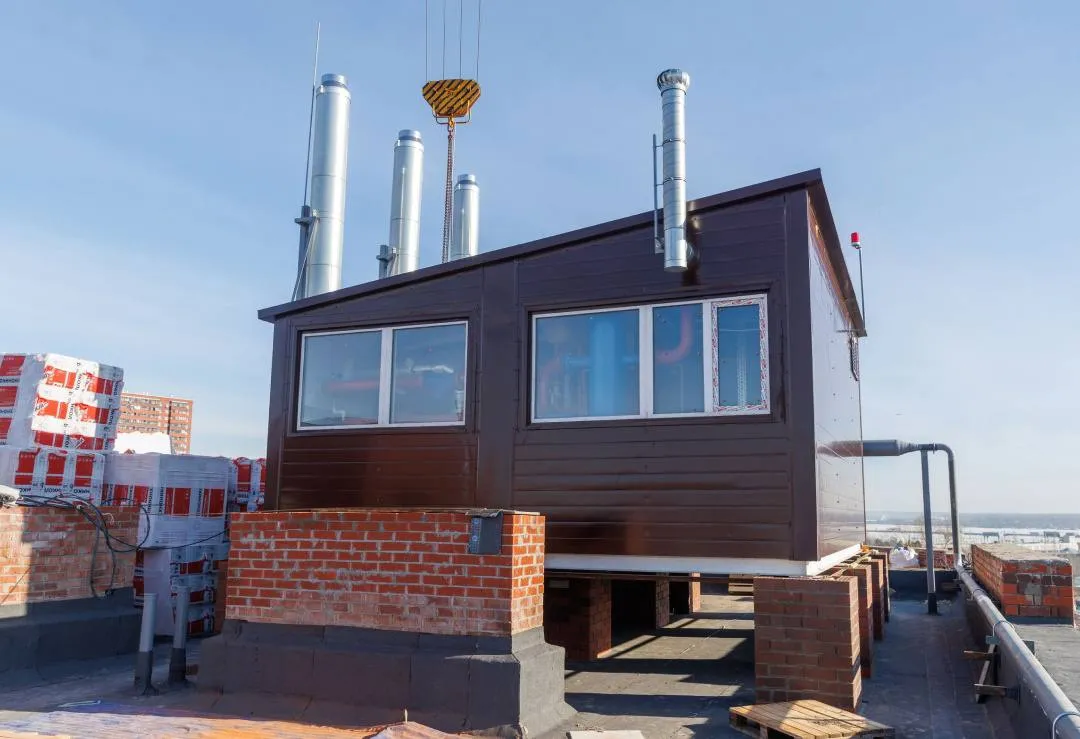

🔸Монтаж и обвязка газовой котельной - 100%

🔸Остекление окон и балконов - 50%
 🔸Устройство системы водоснабжения - 10%
🔸Устройство системы водоотведения - 30%
🔸Устройство системы отопления - 15%

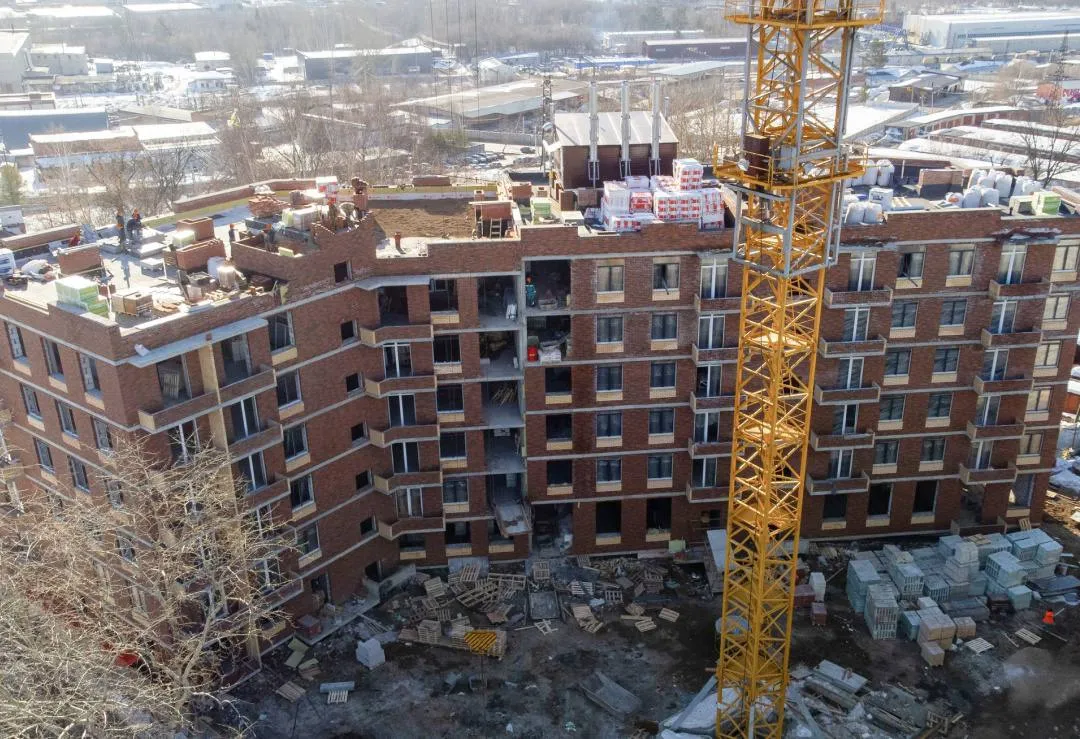

Общая готовность дома - 50%

Вильямса, 5а/1

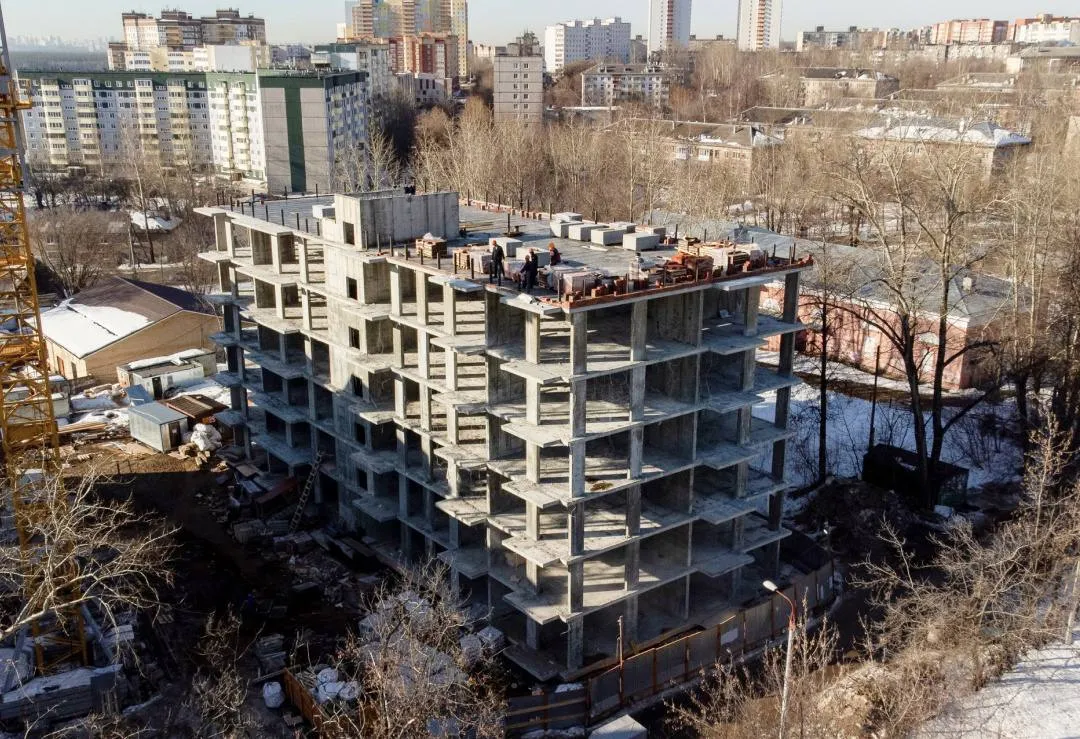

🔸Устройство перекрытия 6 этажа - 100%
🔸Обратная засыпка котлована - 70%
🔸Кладка парапета и вент каналов - 5%

Общая готовность дома - 30%
