апрель 2025 г.
Апрельский отчет о ходе строительства Альфа дома на Вильямса, 5а в микрорайоне Гайва уже в вашей ленте!

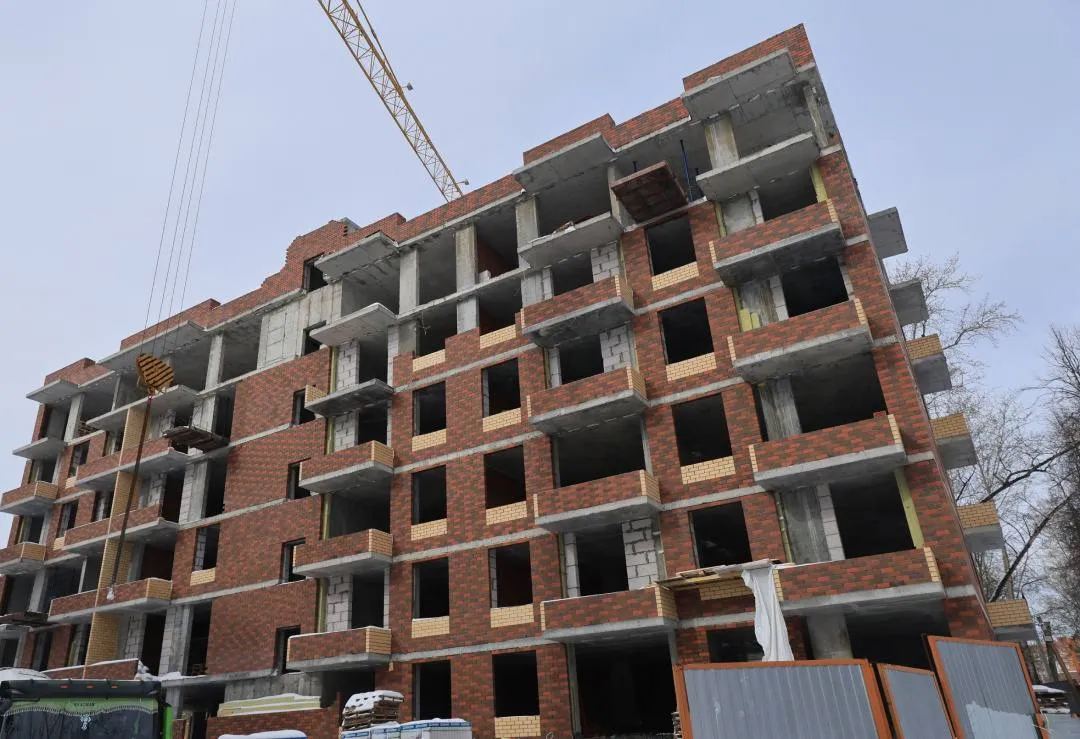

Вильямса, 5а/2

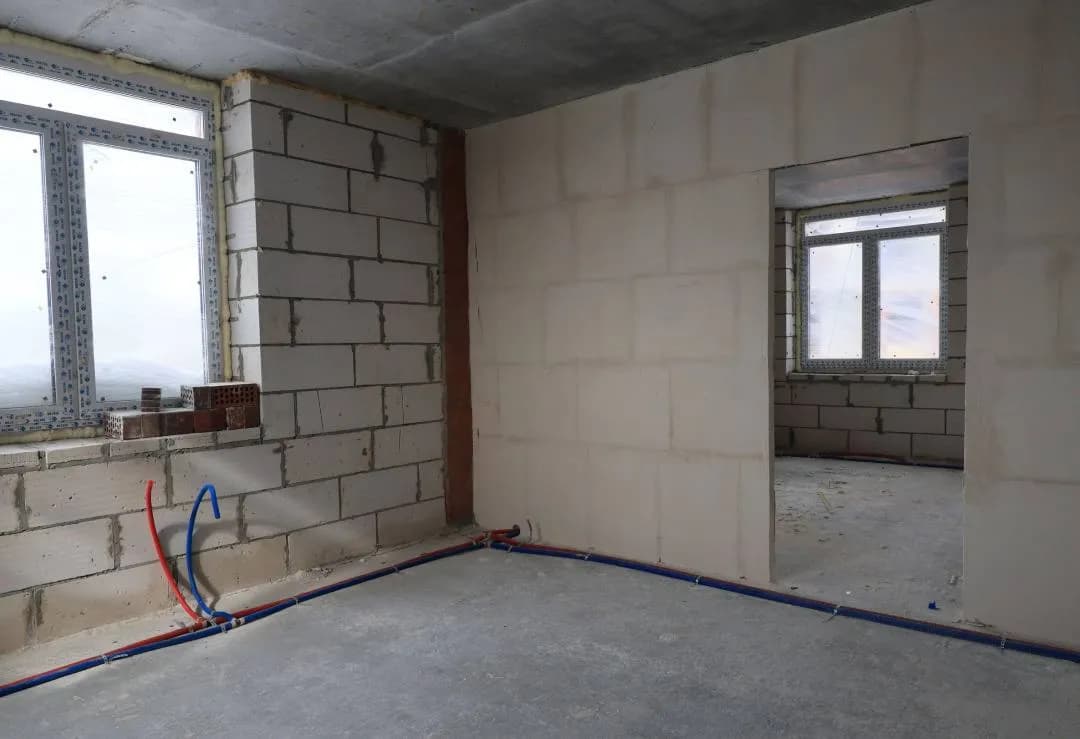

🔸Кладка внутренних перегородок ПГП 2 этажа - 100%
🔸Кладка внутренних перегородок ПГП 3 этажа - 100%
🔸Кладка внутренних перегородок ПГП 4 этажа - 100%
🔸Кладка внутренних перегородок ПГП 5 этажа - 100%
🔸Кладка внутренних перегородок ПГП 6 этажа - 90%
🔸Кладка парапета и вент каналов - 100%
🔸Устройство кровли - 95%

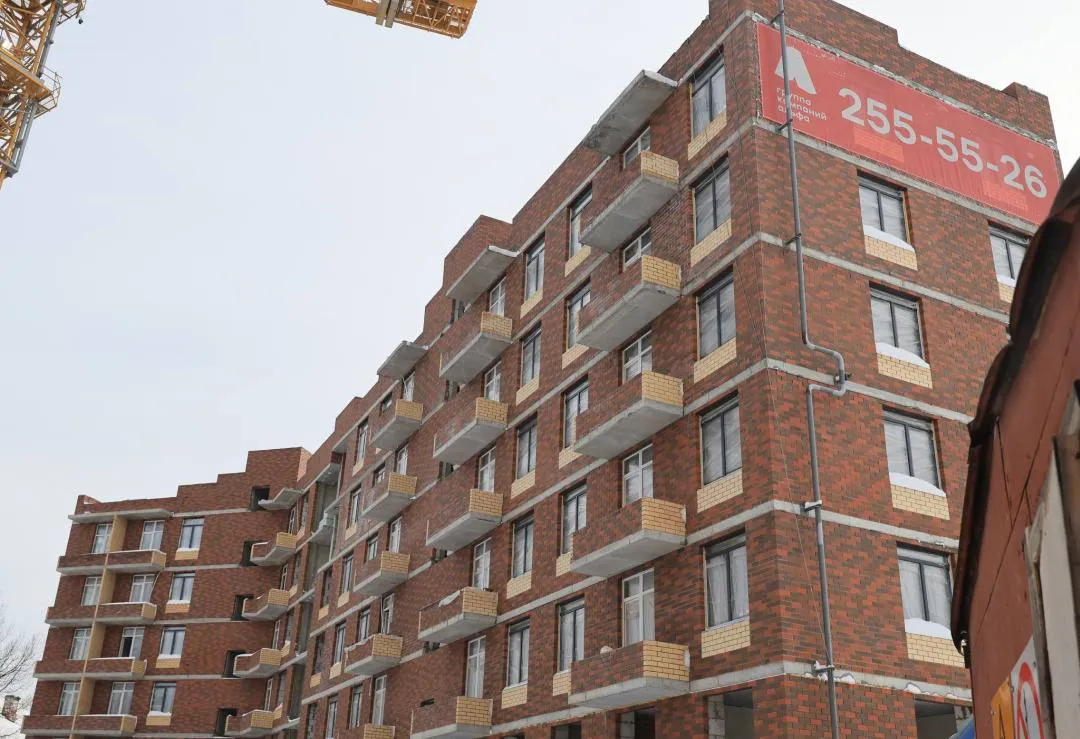

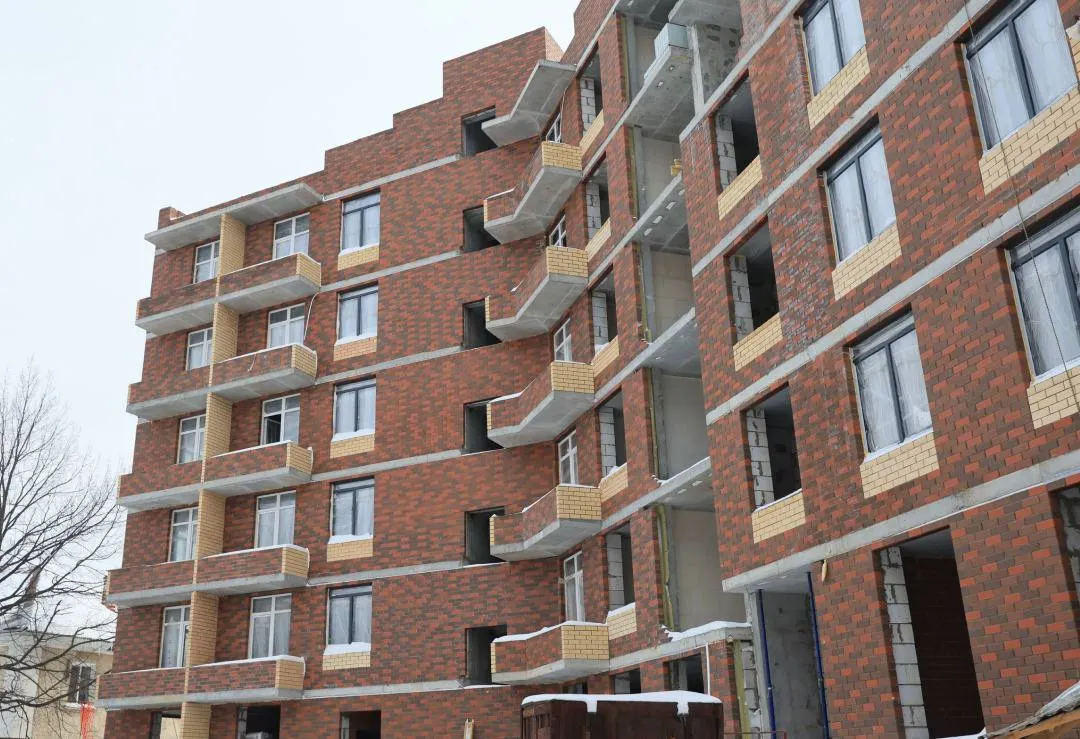

🔸Остекление окон и балконов - 60%
🔸Устройство системы водоснабжения - 30%

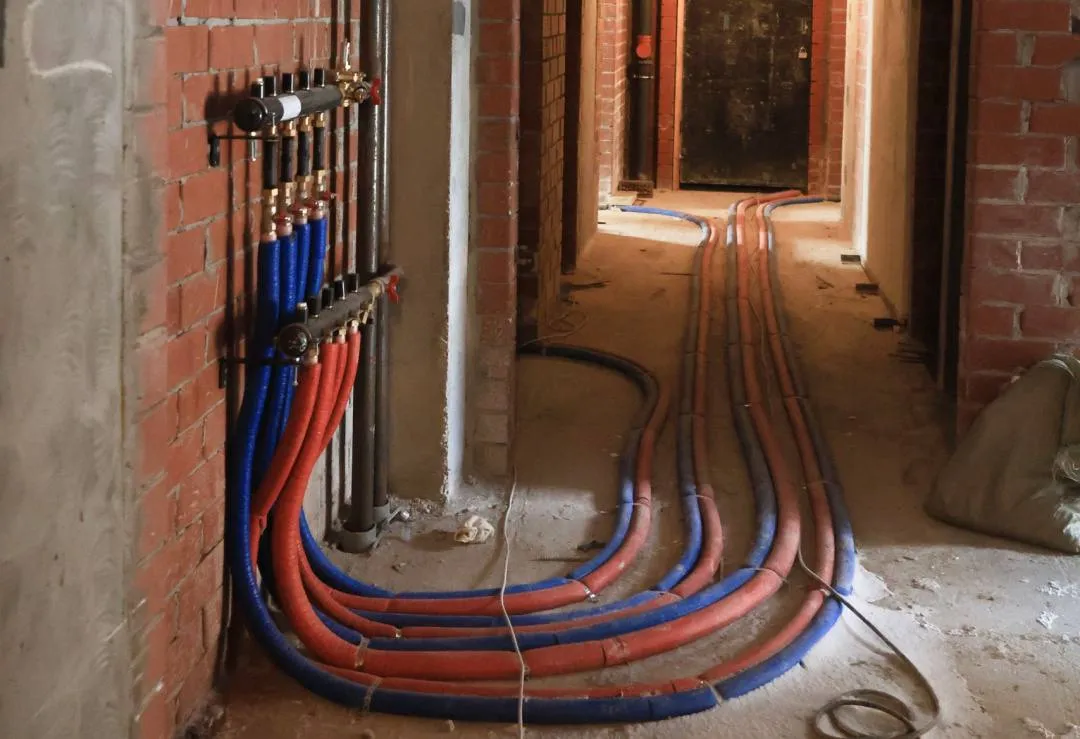

🔸Устройство системы водоотведения - 70%

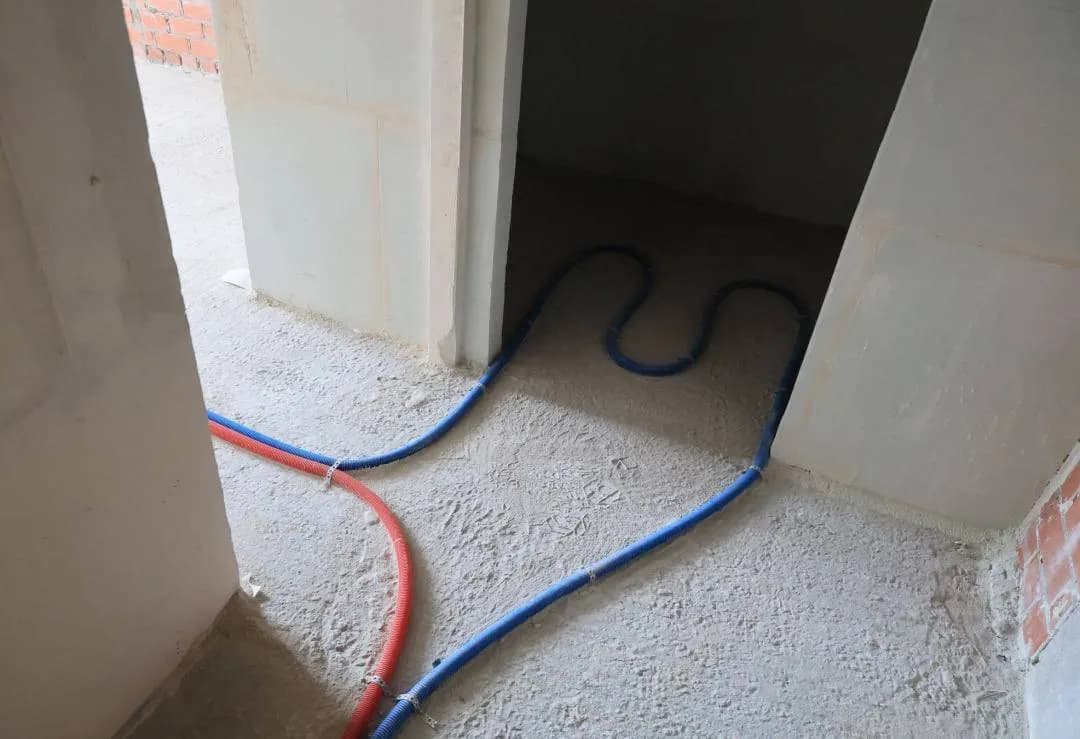

🔸Устройство системы отопления - 50%

Общая готовность дома - 60%

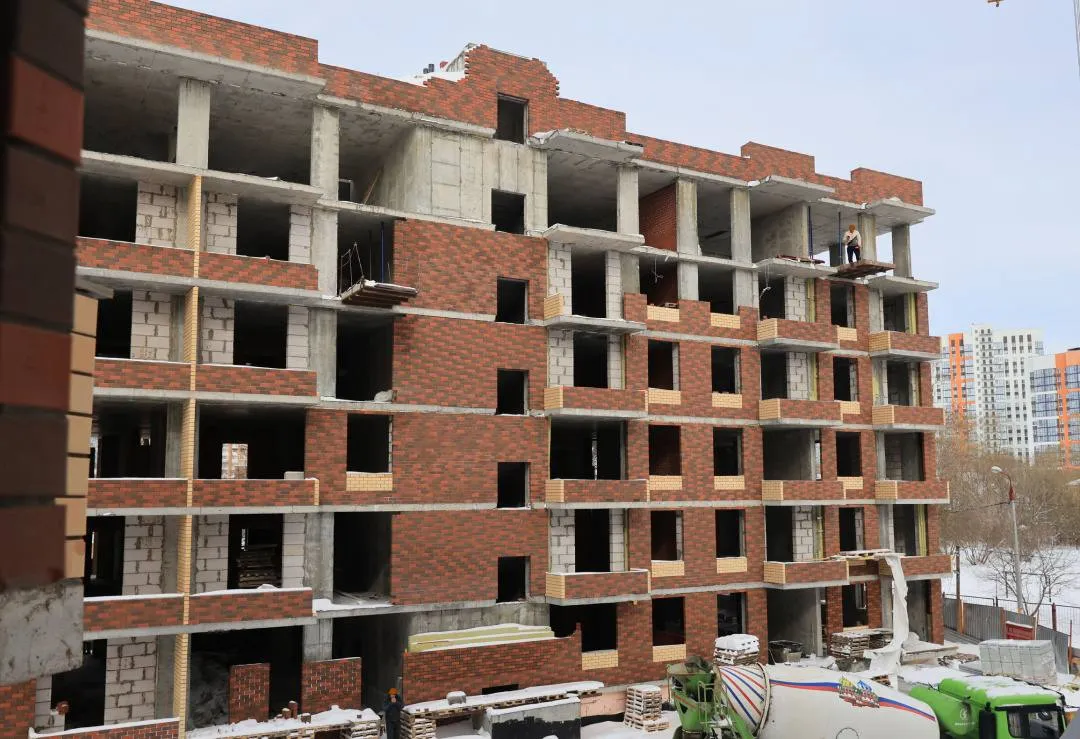

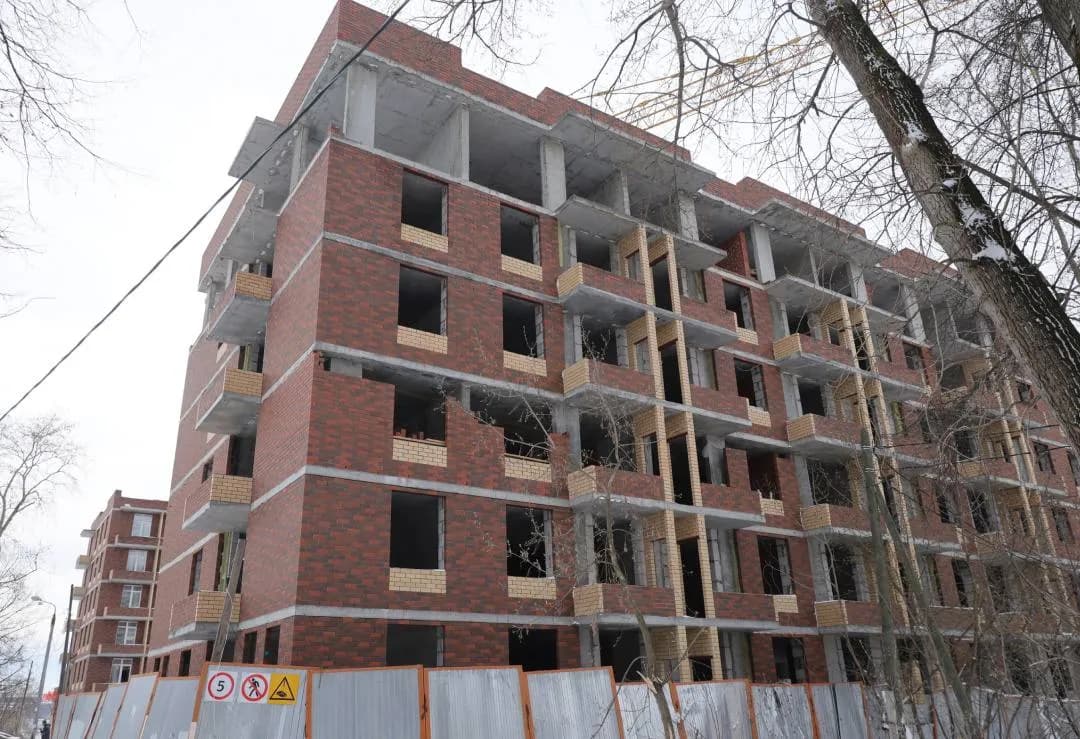

Вильямса, 5а/1
🔸Кладка наружных и внутренних стен стен 1 этажа - 30%
🔸Кладка наружных и внутренних стен стен 2 этажа - 100%
🔸Кладка наружных и внутренних стен стен 3 этажа - 90%
🔸Кладка наружных и внутренних стен стен 4 этажа - 80%
🔸Кладка наружных и внутренних стен стен 5 этажа - 80%
🔸Кладка наружных и внутренних стен стен 6 этажа - 30%
🔸Обратная засыпка котлована - 70%
🔸Кладка парапета и вент каналов - 95%

Общая готовность дома - 40%
