август 2025 г.
Августовский отчет о ходе строительства Альфа дома на Вильямса, 5а в микрорайоне Гайва уже в вашей ленте!
Вильямса, 5а/2

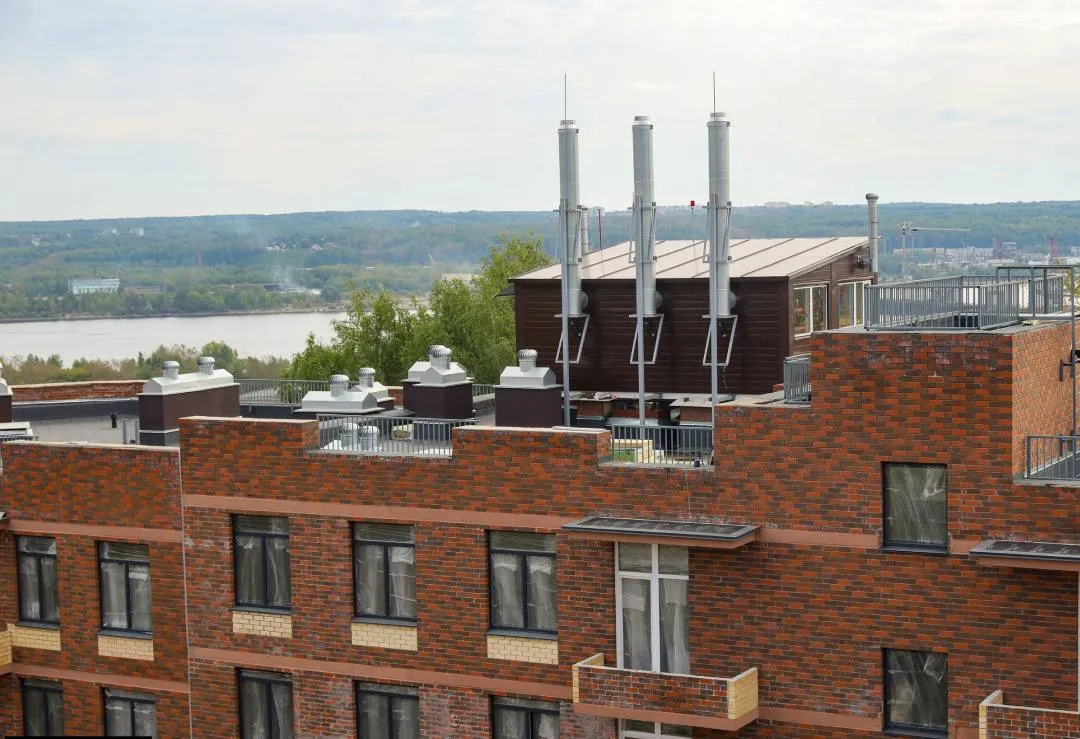

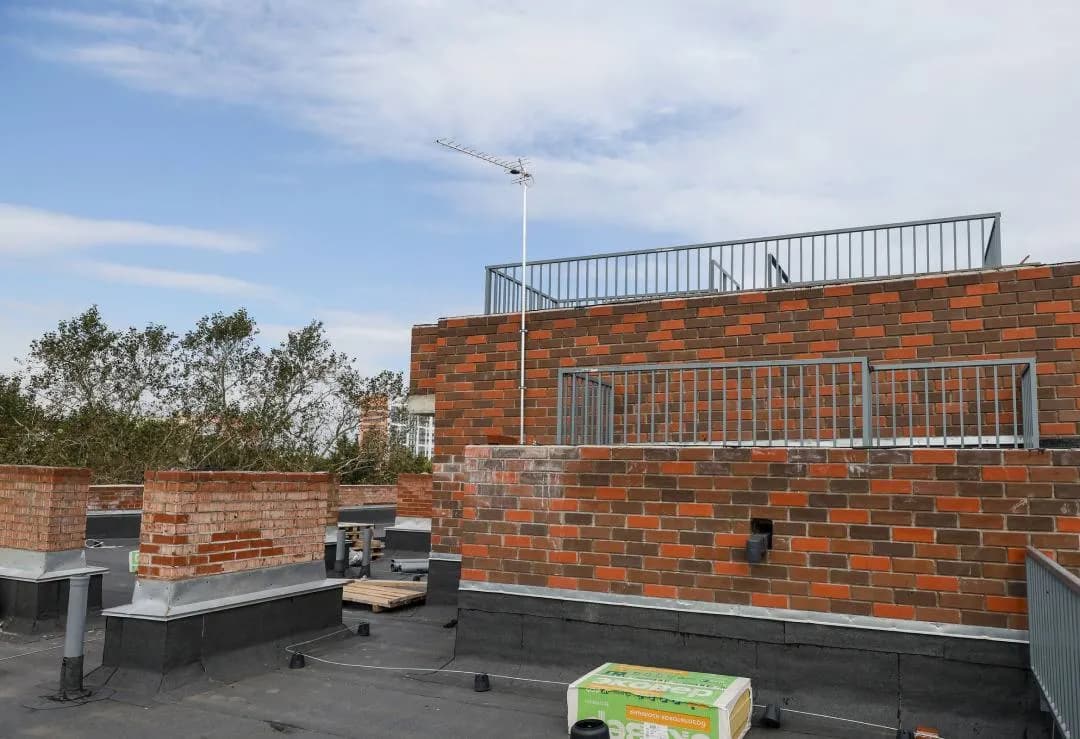

🔸Устройство кровли - 98%

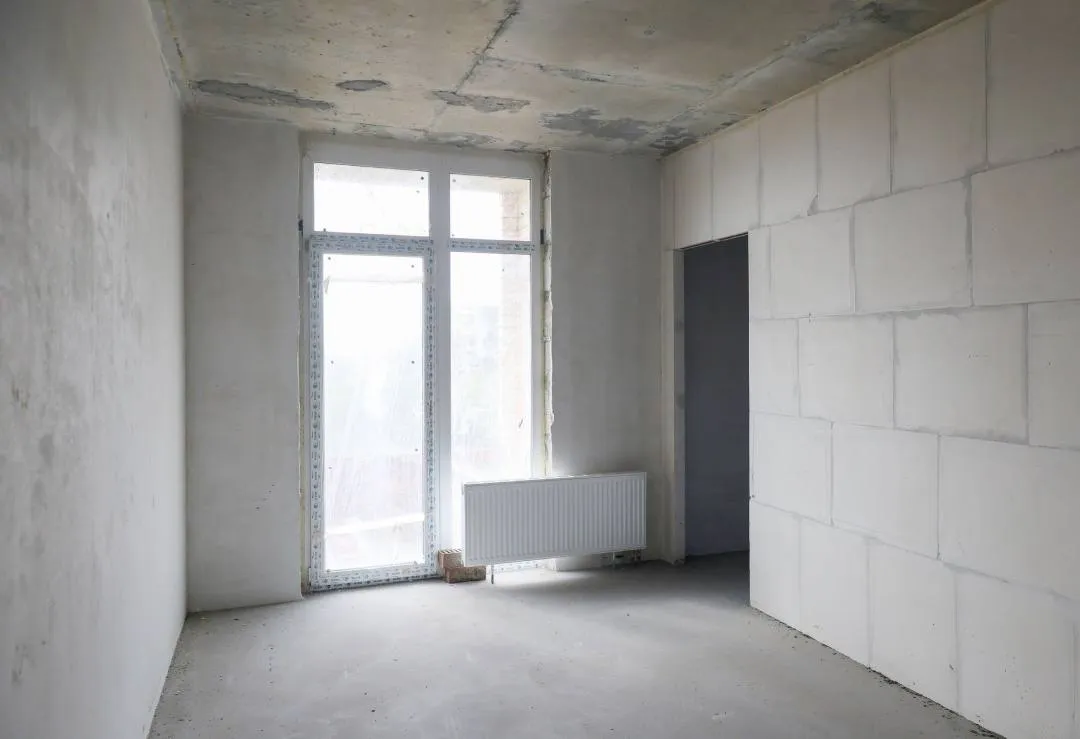

🔸Остекление окон и балконов - 90%
🔸Устройство системы водоснабжения - 95%
🔸Устройство системы водоотведения - 97%

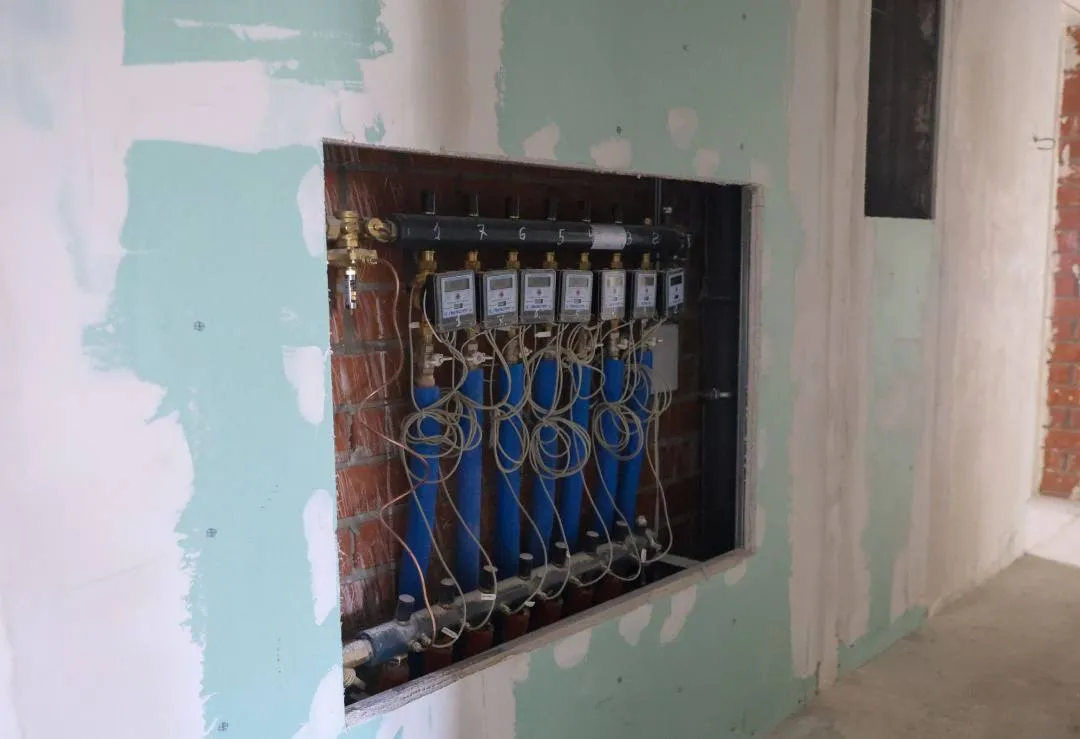

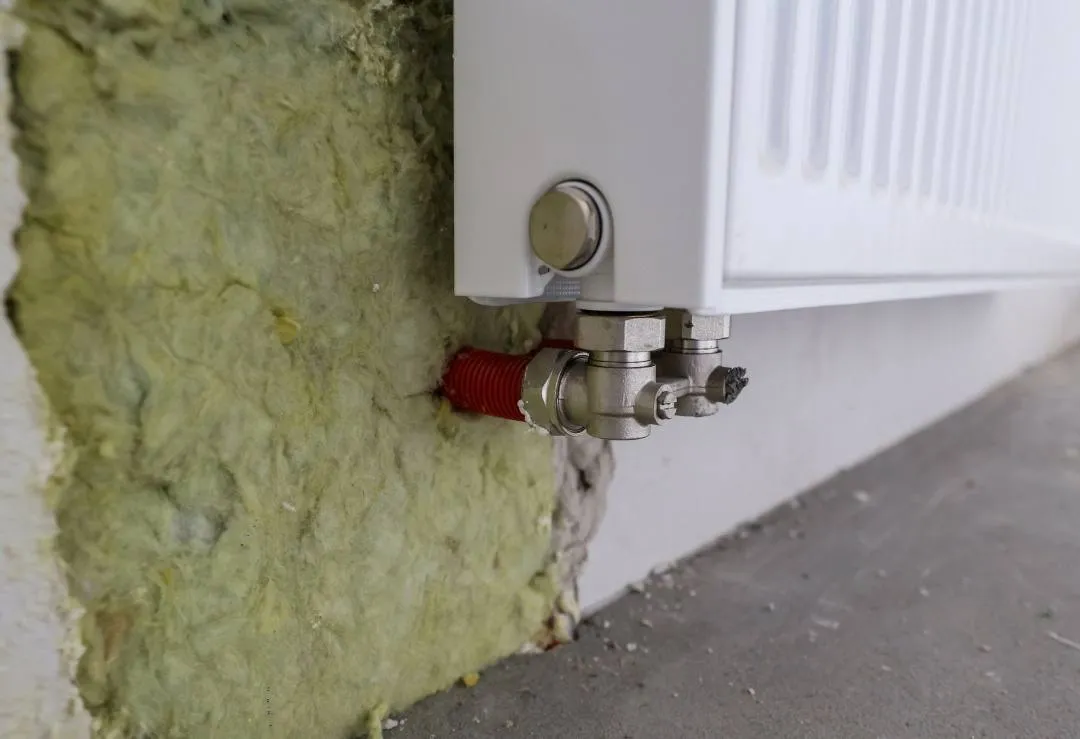

🔸Устройство системы отопления - 95%

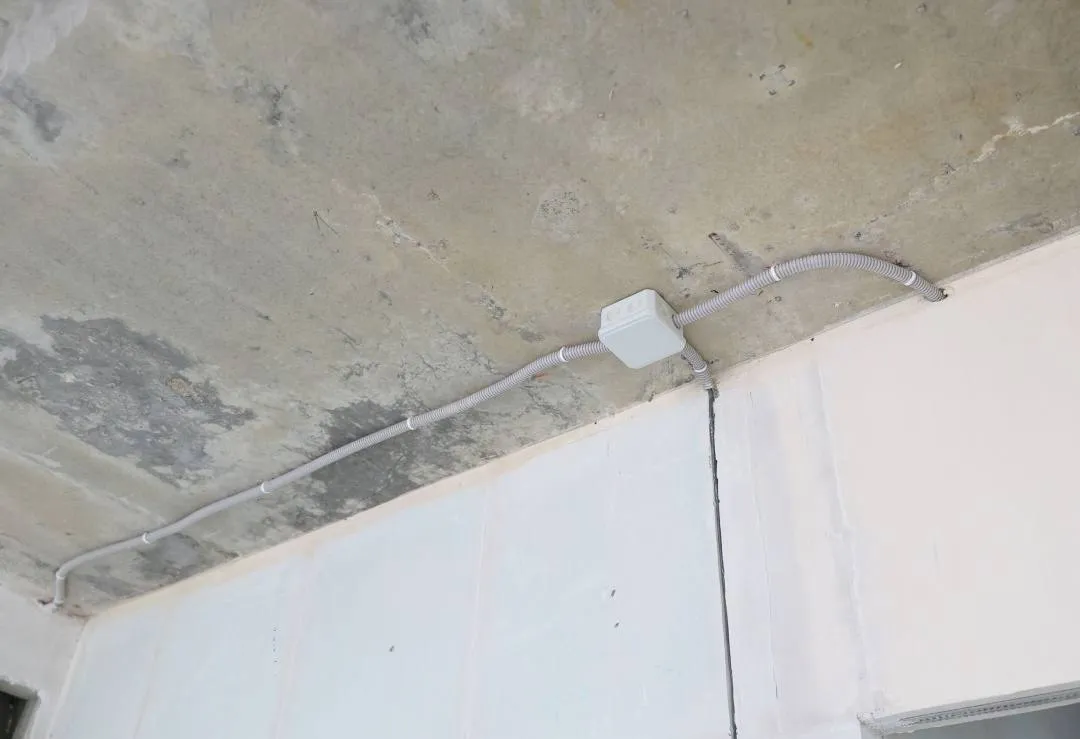

🔸Устройство системы электроснабжения - 95%

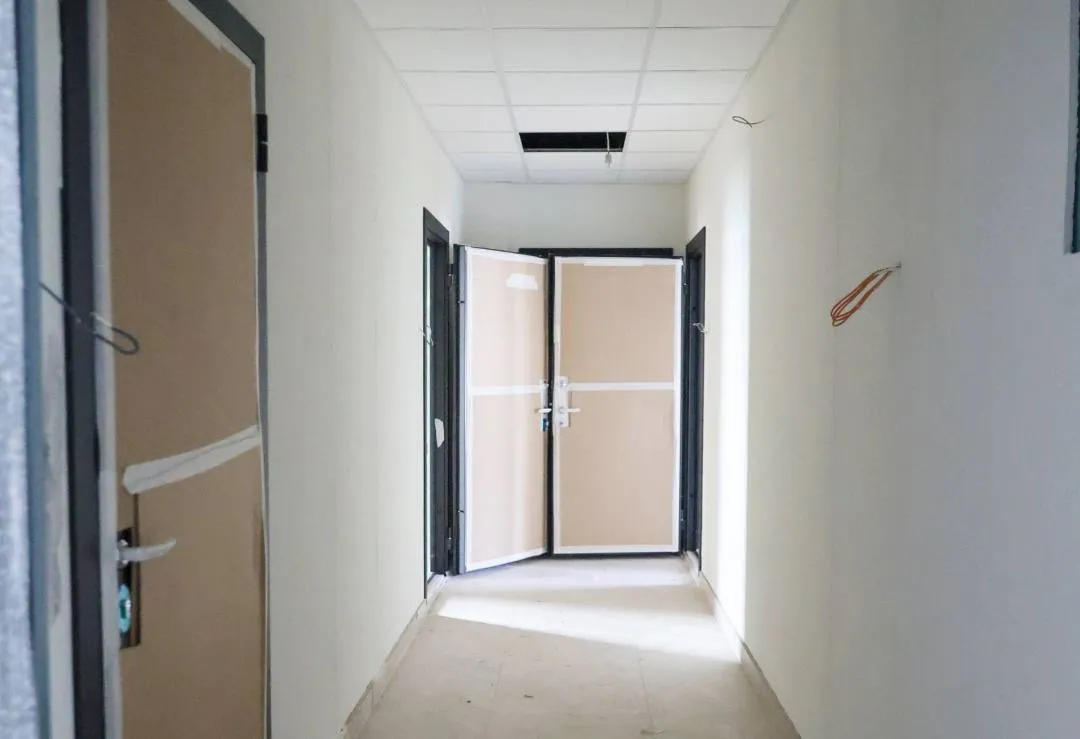

🔸Выполнение предчистовой отделки - 50%
🔸Устройство сухой стяжки полов - 95%

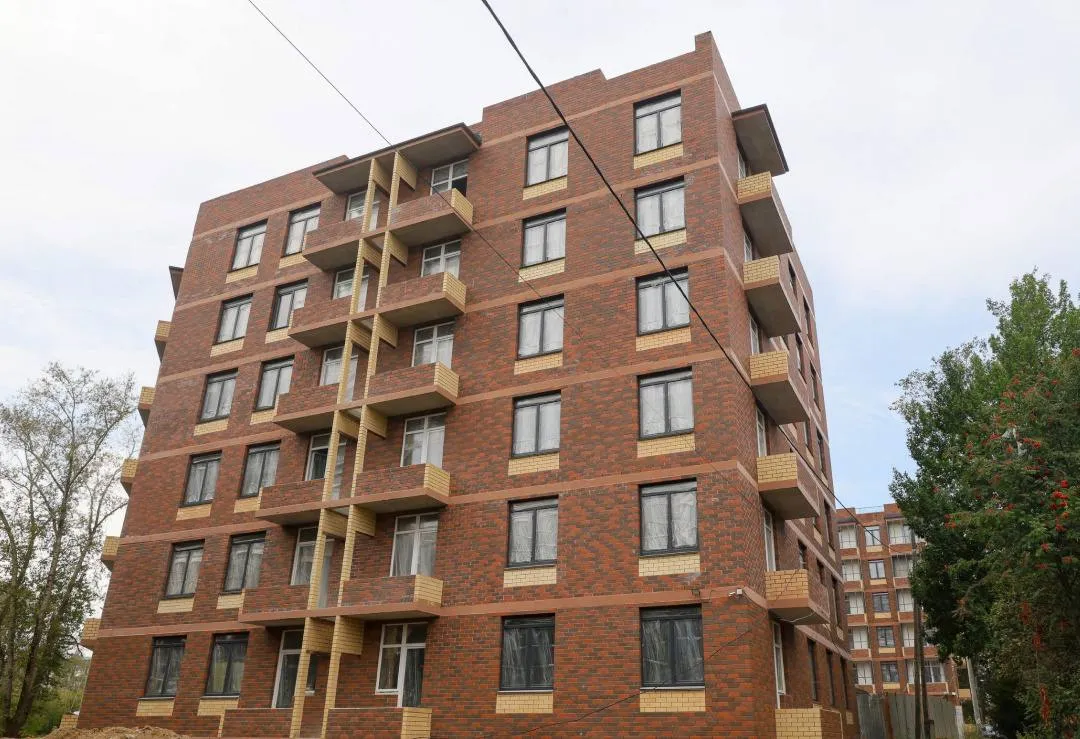

Общая готовность дома - 85%
Вильямса, 5а/1
🔸Устройство системы водоснабжения - 90%
🔸Устройство системы водоотведения - 90%
🔸Устройство системы отопления - 90%
🔸Остекление окон и балконов - 80%
🔸Устройство системы электроснабжения - 90%
🔸Нанесение штукатурного слоя на стены - 100%
🔸Устройство сухой стяжки полов - 90%
🔸Выполнение предчистовой отделки - 20%

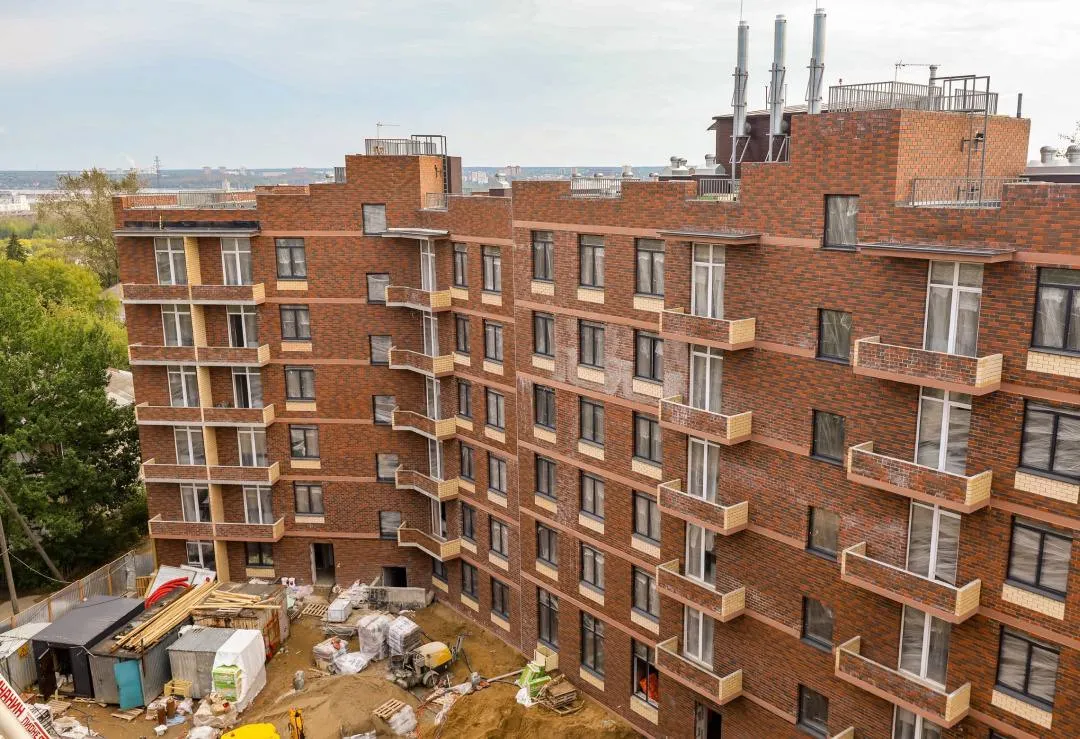

Общая готовность дома - 70%
