сентябрь 2024 г.
Делимся фотоотчетом о ходе строительства Альфа дома в Мотовилихе на КИМ, 46 на конец сентября!

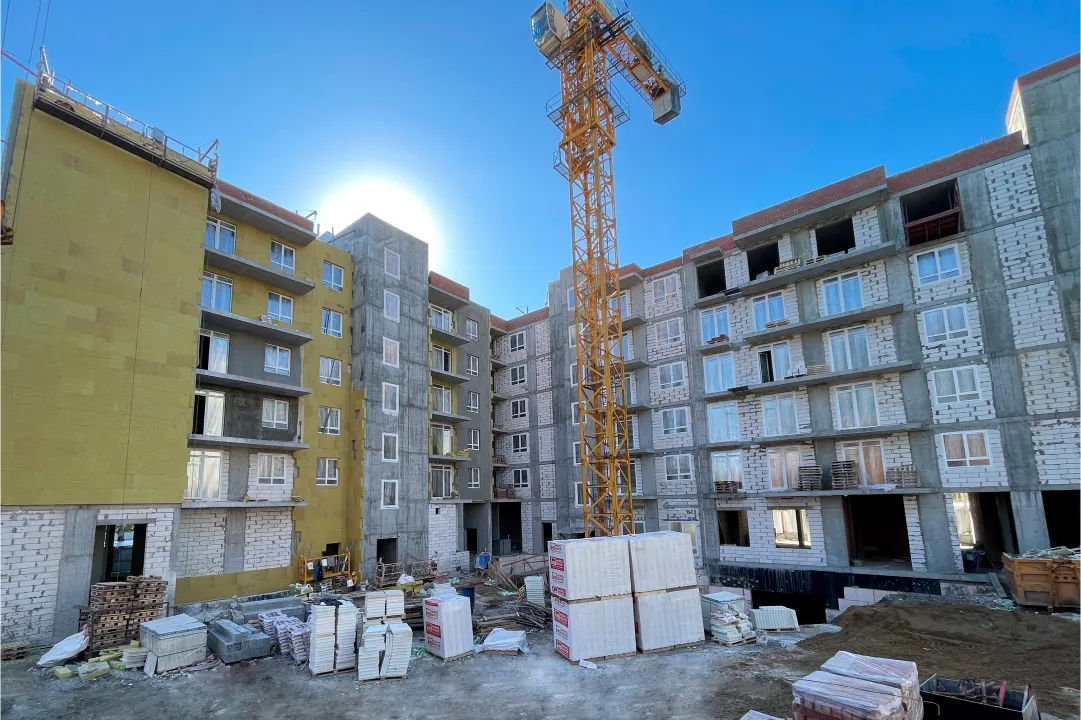

 Итоги сентября:

1 секция:
устройство кровли - 90%

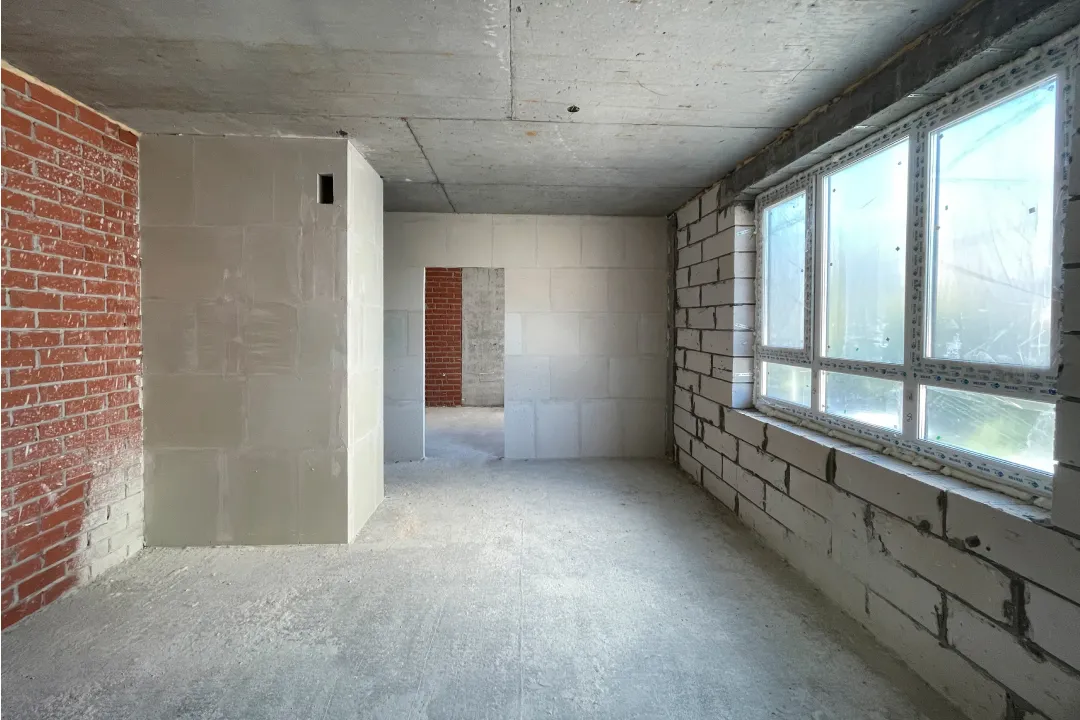

устройство перегородок из ПГП 5 этаж - 100%
устройство перегородок из ПГП 6 этаж - 100%

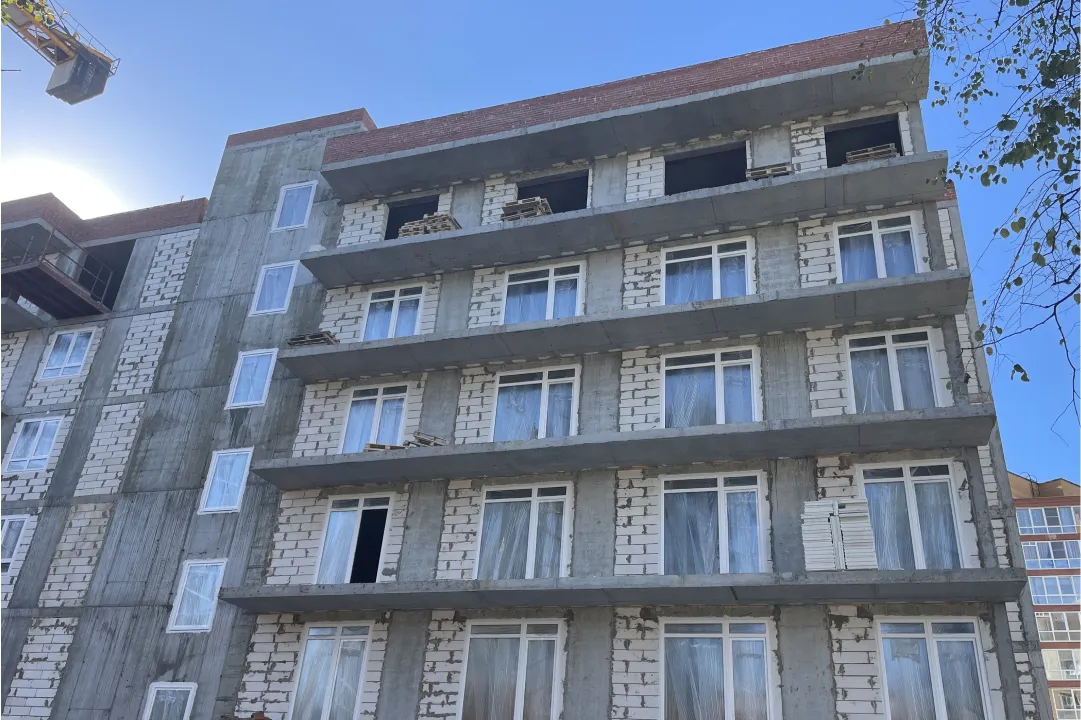

заполнение оконных проемов - 100%

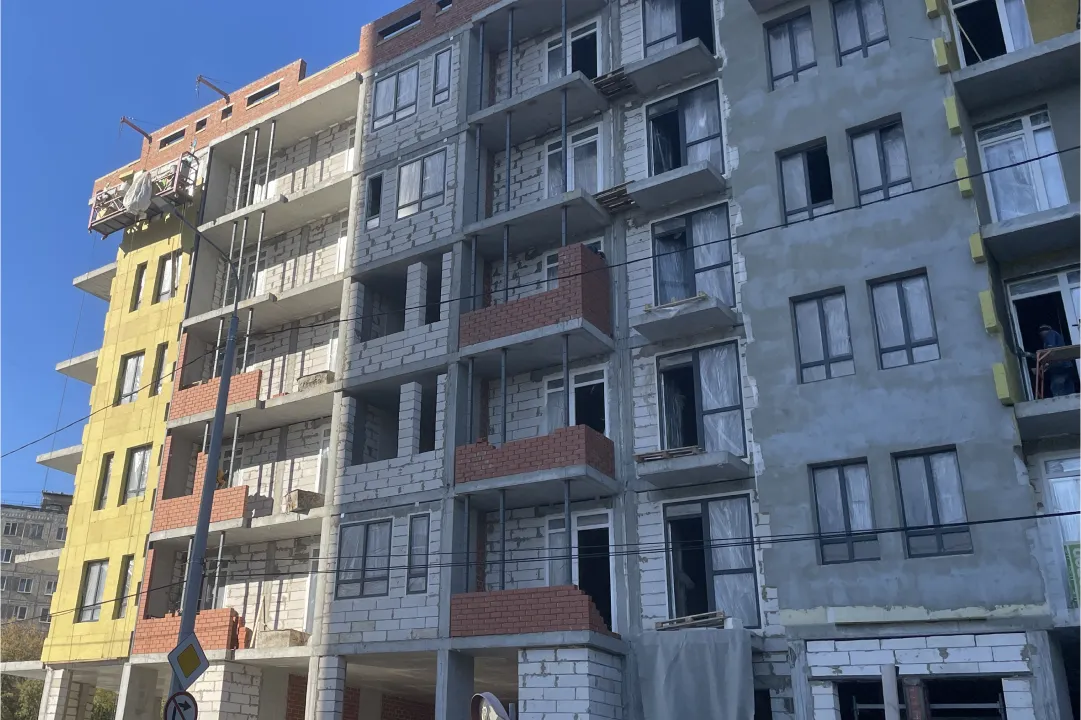

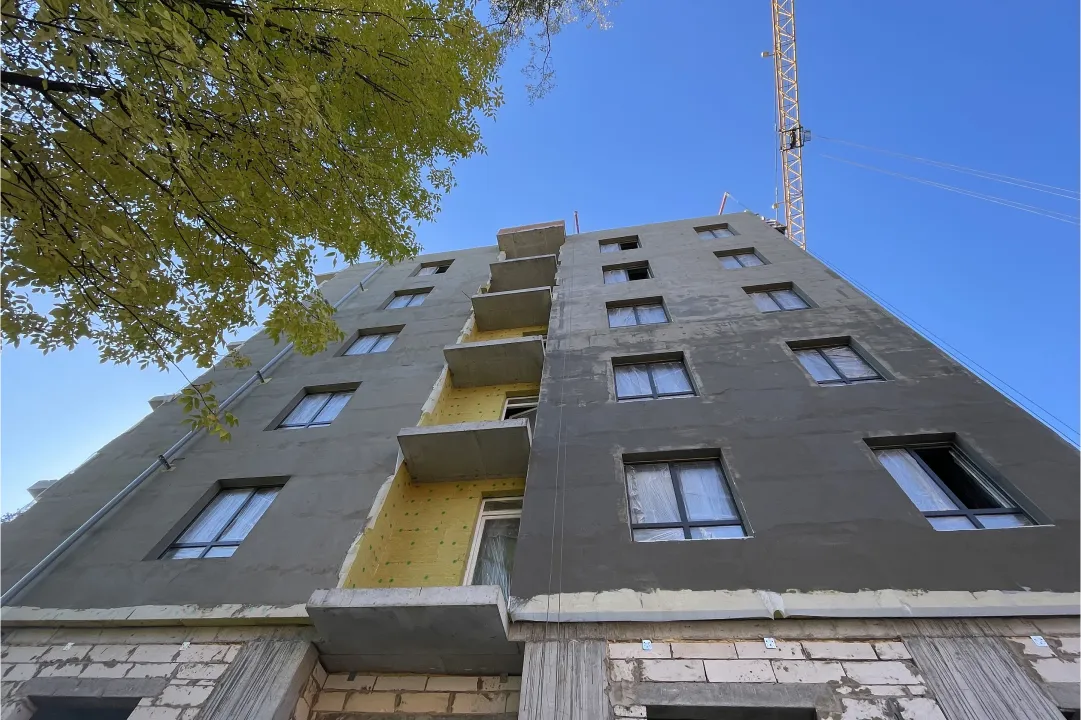

устройство мокрого фасада - 60%

2 секция:
устройство кровли - 80%
устройство перегородок из ПГП 6 этаж - 100%
заполнение оконных проемов - 95%
кирпичная кладка балконов - 30 устройство мокрого фасада - 15%

3 секция:

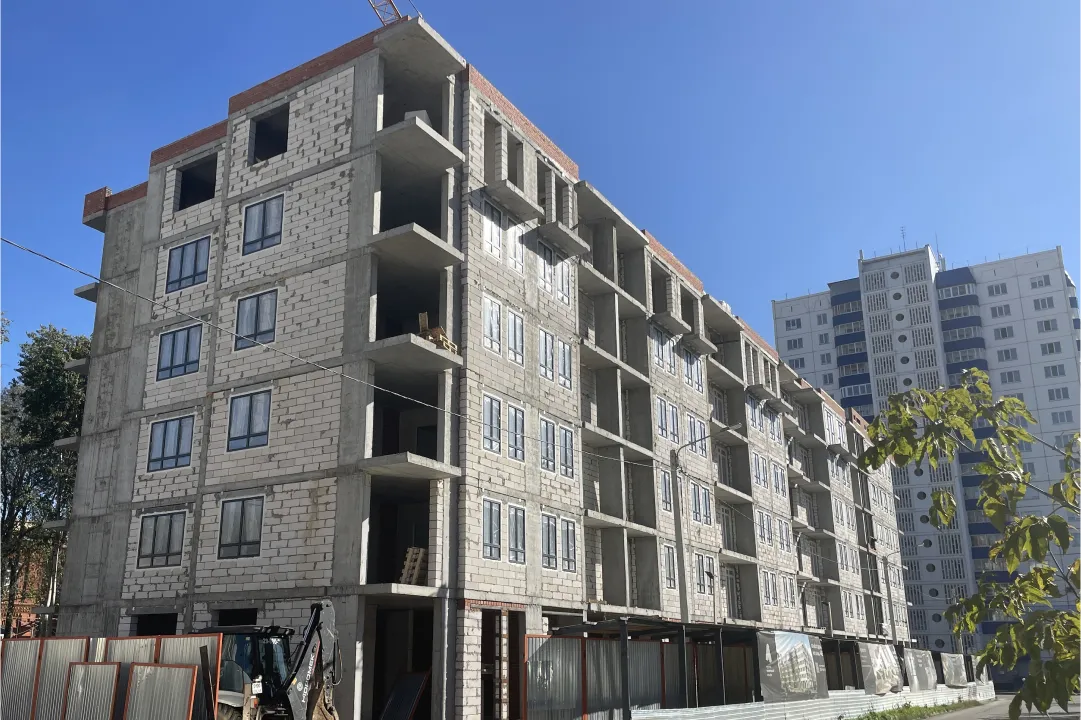

кладка стен 1 этажа - 95%
кладка стен 4 этажа - 100%
кладка стен 5 этажа - 100%
кладка стен 6 этажа - 90%
устройство перегородок из ПГП 3 этаж - 100%
устройство перегородок из ПГП 4 этаж - 100%
устройство перегородок из ПГП 5 этаж - 80%
устройство кровли - 25%
заполнение оконных проемов - 85%

Общая готовность дома - 52%
