январь 2025 г.
Делимся свежим фотоотчетом о ходе строительства семейного Альфа дома на КИМ, 46!
Итоги к концу января
1 секция:
устройство кровли - 90%

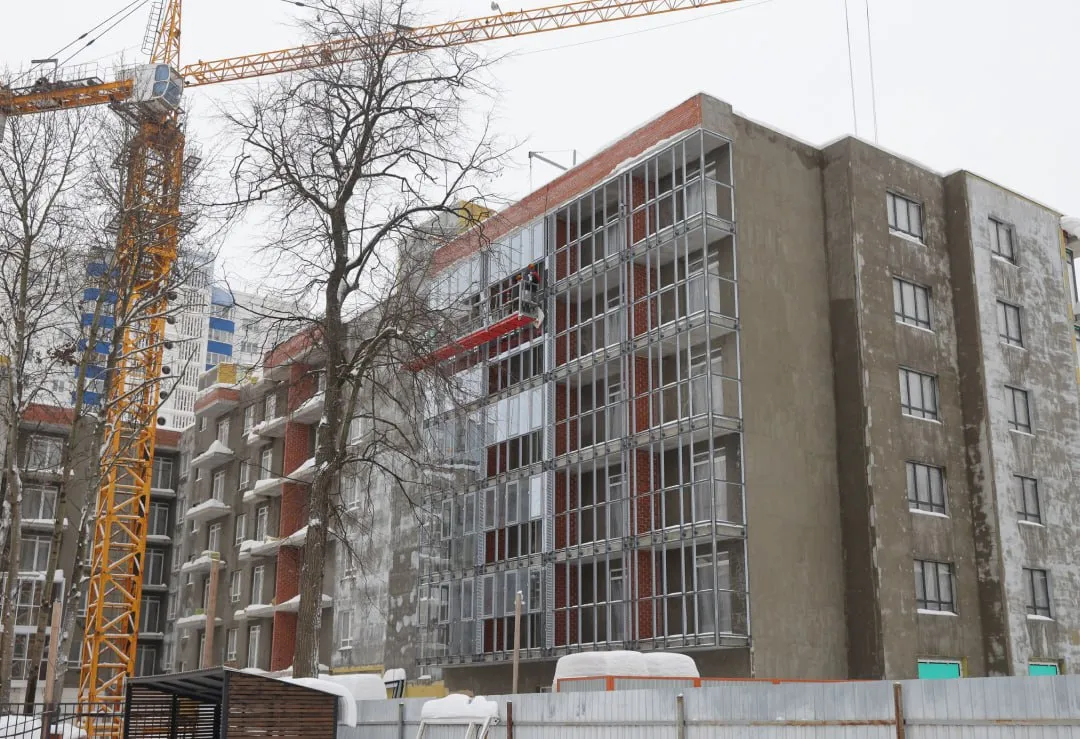

устройство мокрого фасада - 86%

внутренняя разводка системы электроснабжения и освещения - 83%
устройство системы отопления - 95%

устройство системы водоснабжения - 65%

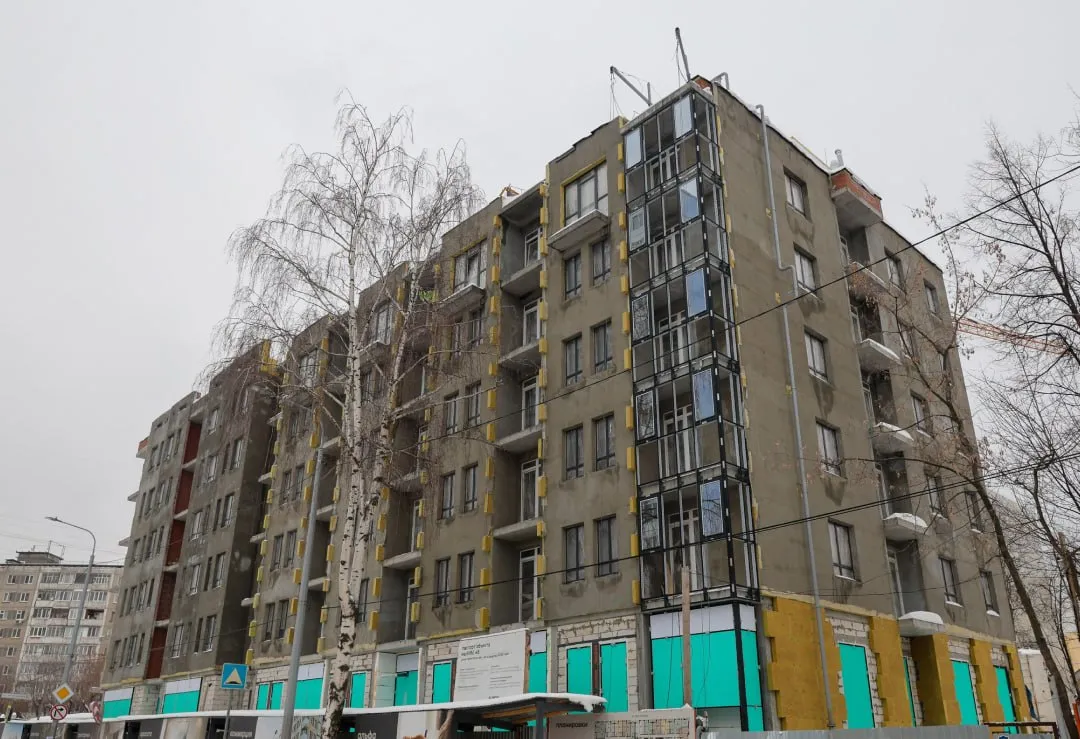

монтаж витражей 1 этаж - 80%

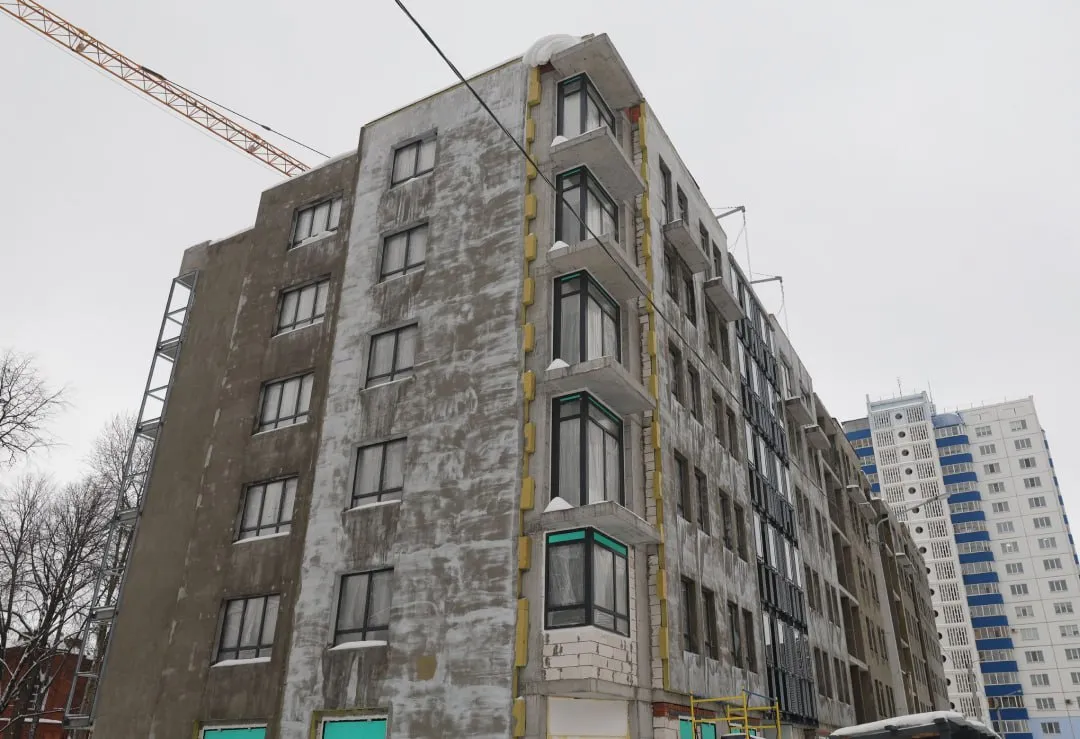

монтаж витражных конструкций балконов 2-6 этаж - 15%

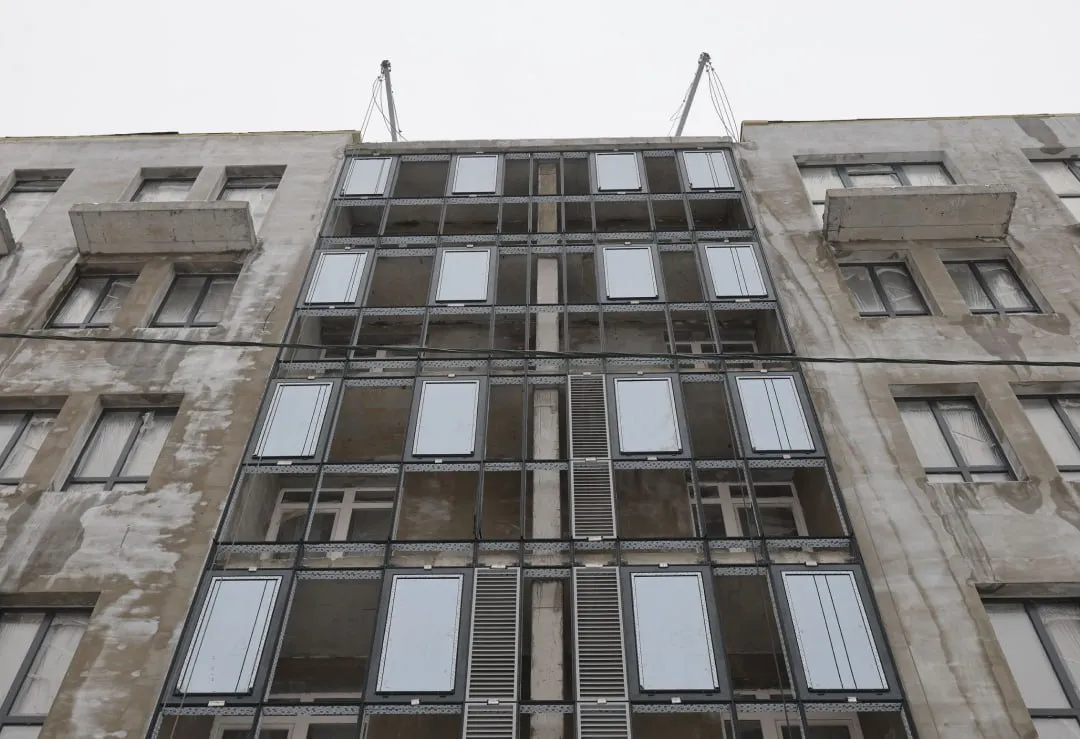

устройство стояков системы вентиляции - 100%
2 секция:
устройство кровли - 90%
устройство мокрого фасада - 80%
внутренняя разводка системы электроснабжения и освещения - 83%
устройство системы отопления - 90%
устройство системы водоснабжения - 65%
монтаж витражей 1 этажа - 80%
монтаж системы вентиляции подвала - 20%
3 секция:
устройство кровли - 90%
устройство мокрого фасада - 78%
внутренняя разводка системы электроснабжения и освещения - 83%
устройство системы отопления - 90%
монтаж витражей 1 этажа - 60%
монтаж витражных конструкций балконов 2-6 этаж - 25%
Общая готовность дома - 69%
