март 2025 г.
Делимся свежим фотоотчетом о ходе строительства семейного Альфа дома на КИМ, 46!

Итоги к концу марта:

1 секция:
устройство кровли - 90%
устройство мокрого фасада - 88%
внутренняя разводка системы электроснабжения и освещения - 90%
устройство системы отопления - 98%

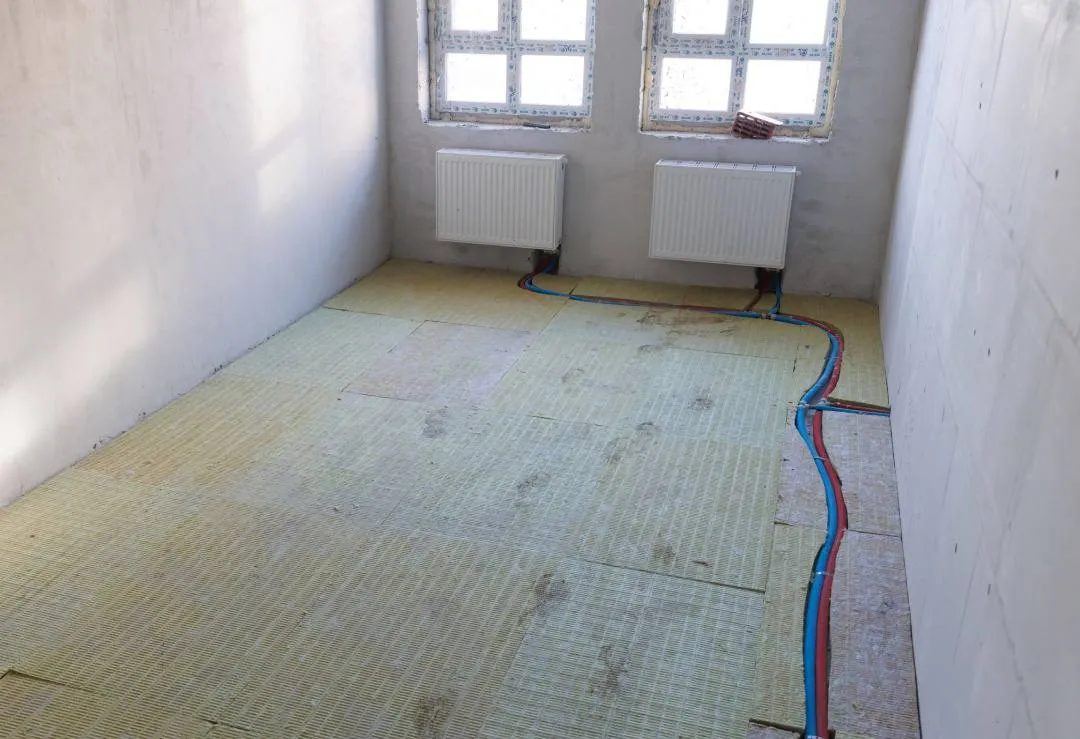

устройство системы водоснабжения - 90%

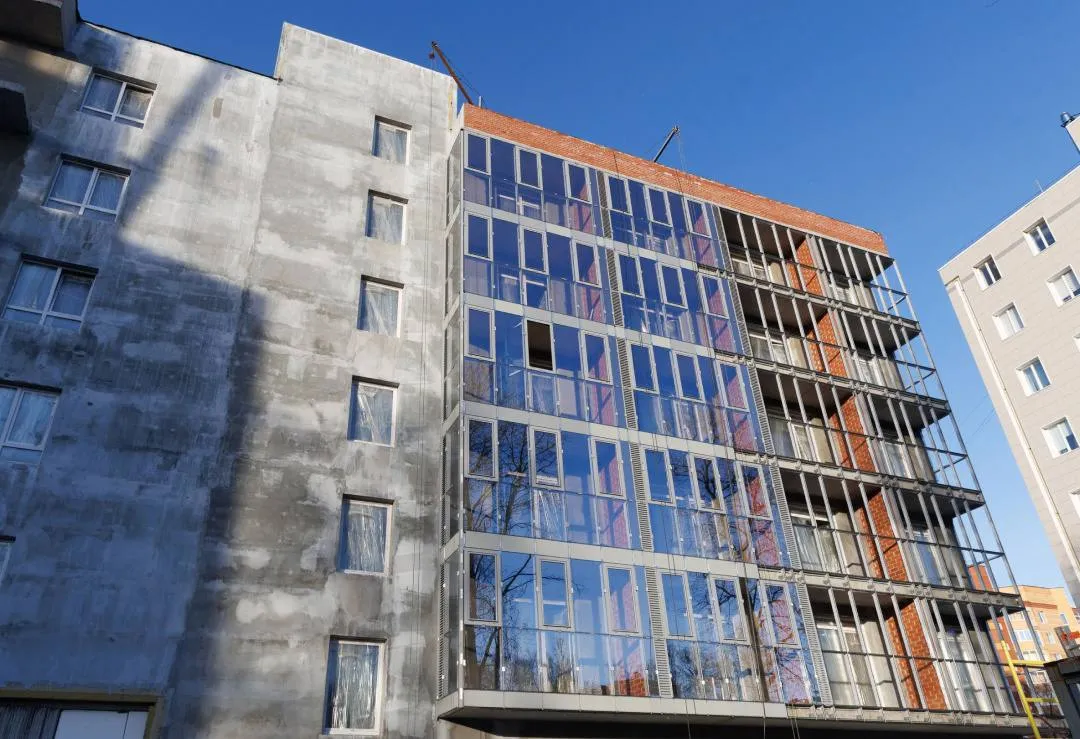

монтаж витражей 1 этаж - 90%

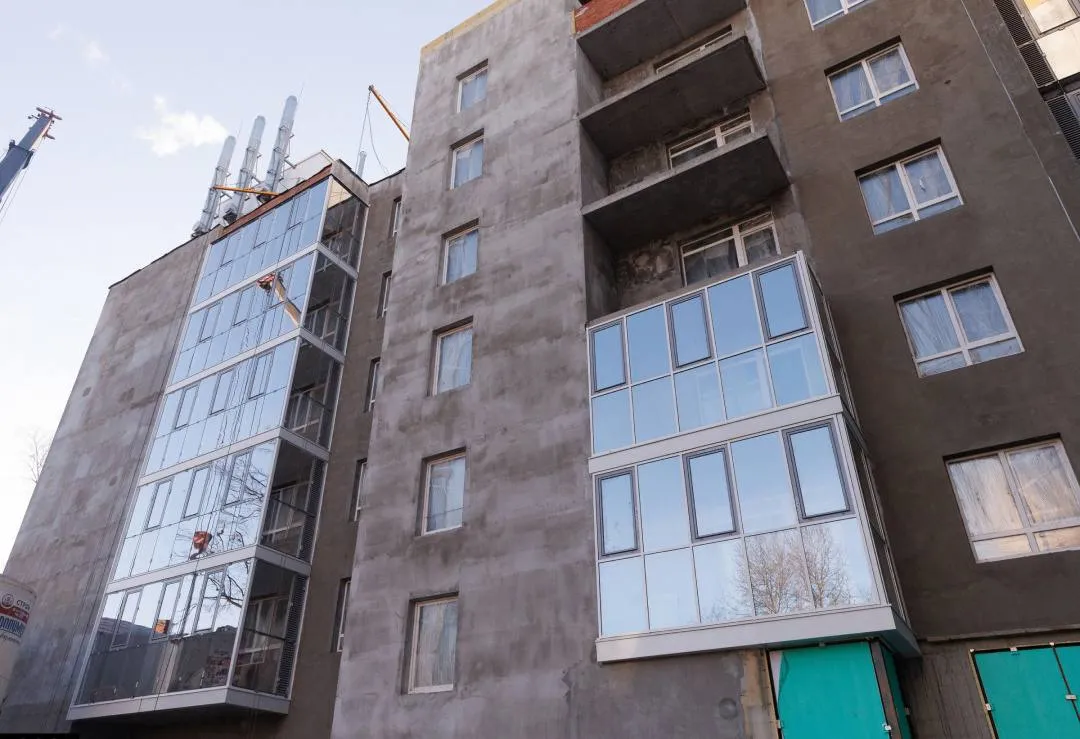

монтаж витражных конструкций балконов 2-6 этаж - 80%

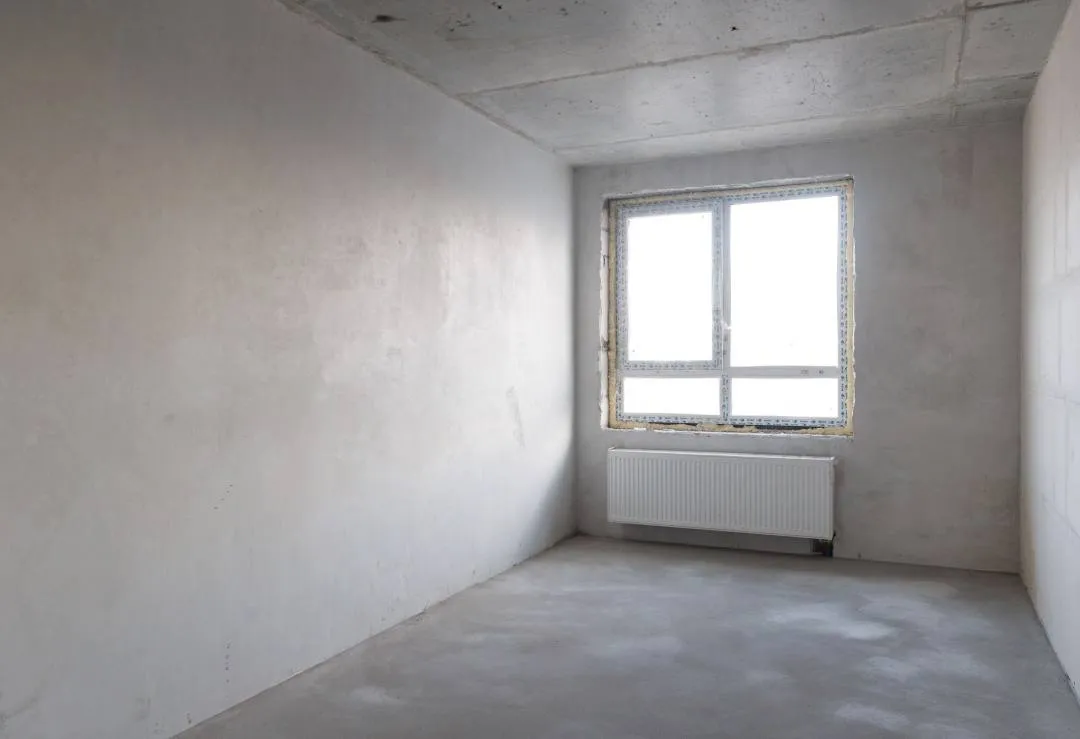

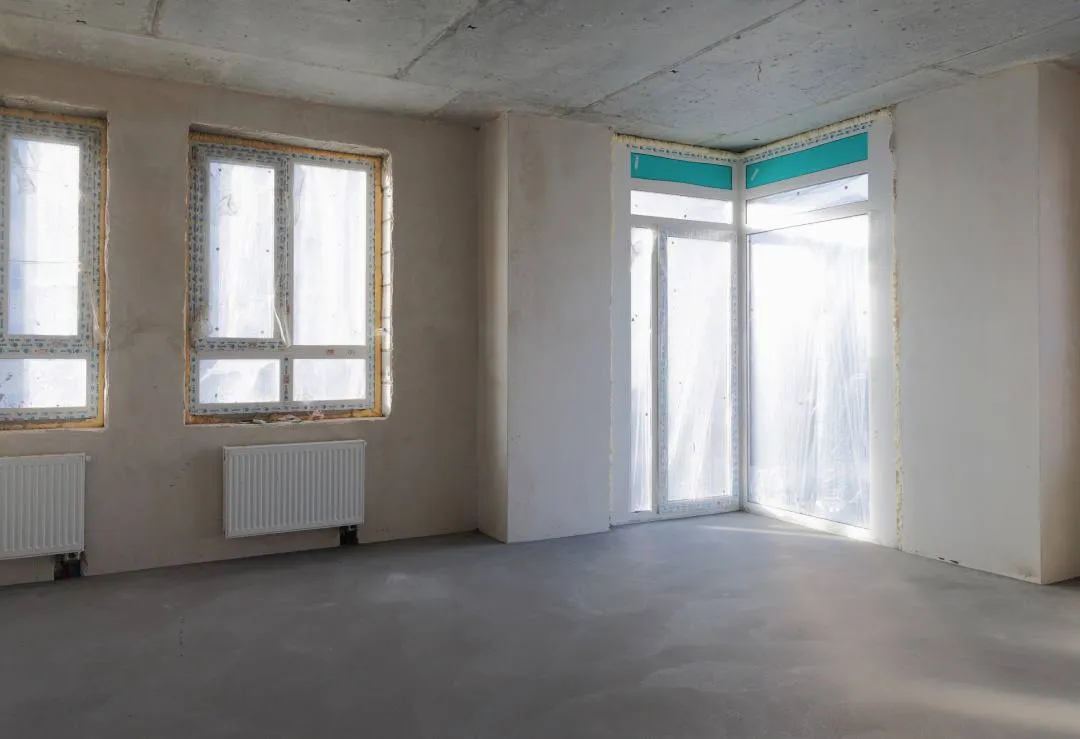

отделка 1 этаж - 80%

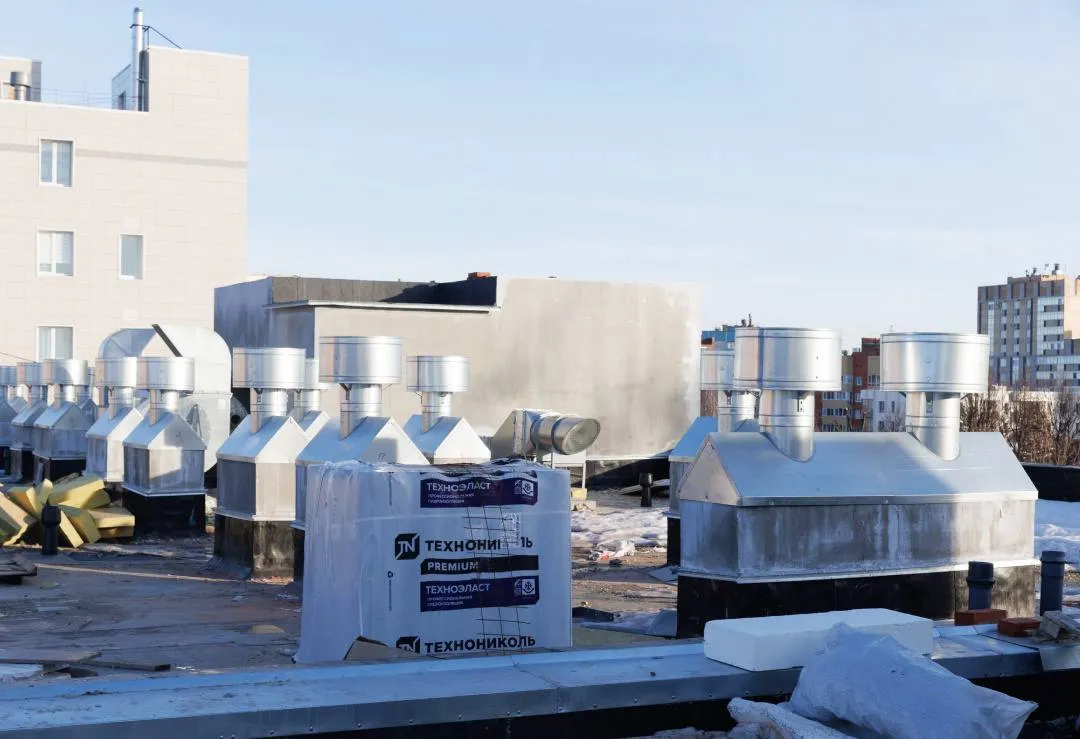

монтаж системы вентиляции 1 этаж - 50%
устройство полусухой стяжки 2 этаж - 100%

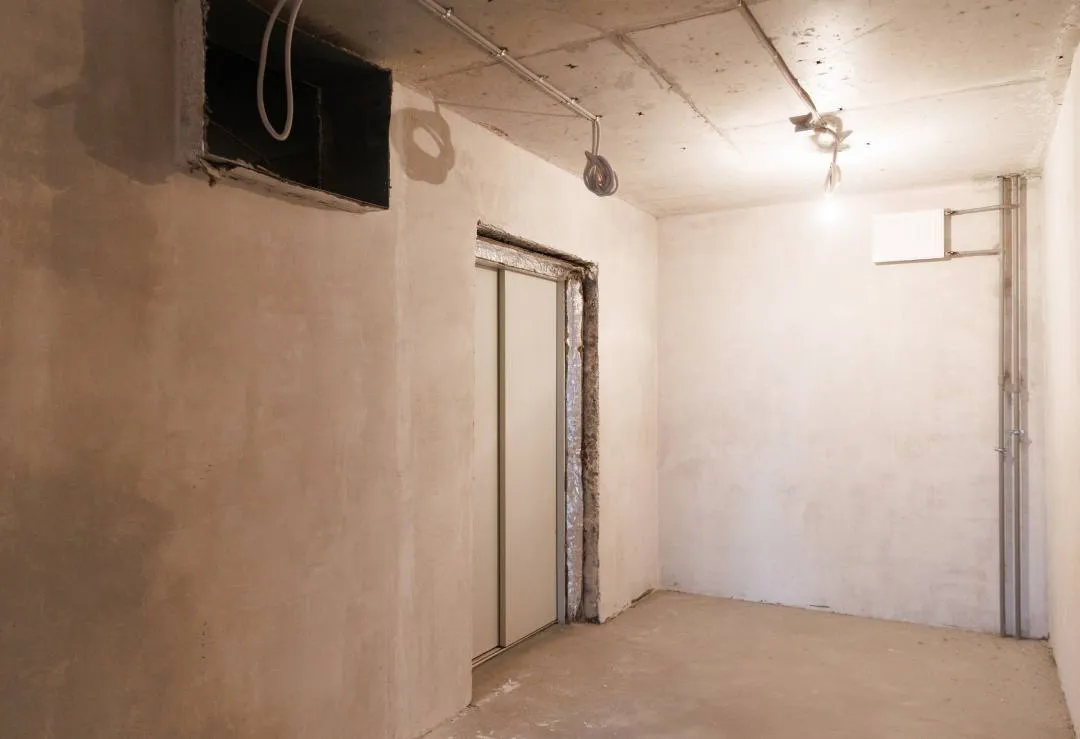

монтаж лифтового оборудования - 100%
устройство слаботочных систем - 50%

2 секция:
устройство кровли - 90%
устройство мокрого фасада - 84%
внутренняя разводка системы электроснабжения и освещения - 90%
устройство системы отопления - 95%
устройство системы водоснабжения - 90%
монтаж витражей 1 этажа - 92%
монтаж системы вентиляции подвала - 70%
монтаж витражных конструкций балконов 2-6 этаж - 75%
отделка квартир и МОП 2 этаж - 100%
отделка 1 этаж - 100%
устройство полусухой стяжки 4,5,6 этаж - 100%
монтаж лифтового оборудования - 100%
устройство слаботочных систем - 50%

3 секция:
устройство кровли - 90%
устройство мокрого фасада - 80%
внутренняя разводка системы электроснабжения и освещения - 92%
устройство системы отопления - 94%
устройство системы вентиляции 1 этаж - 95%
монтаж витражей 1 этажа - 80%
монтаж витражных конструкций балконов 2-6 этаж - 70%
монтаж лифтового оборудования - 100%
устройство слаботочных систем - 50%

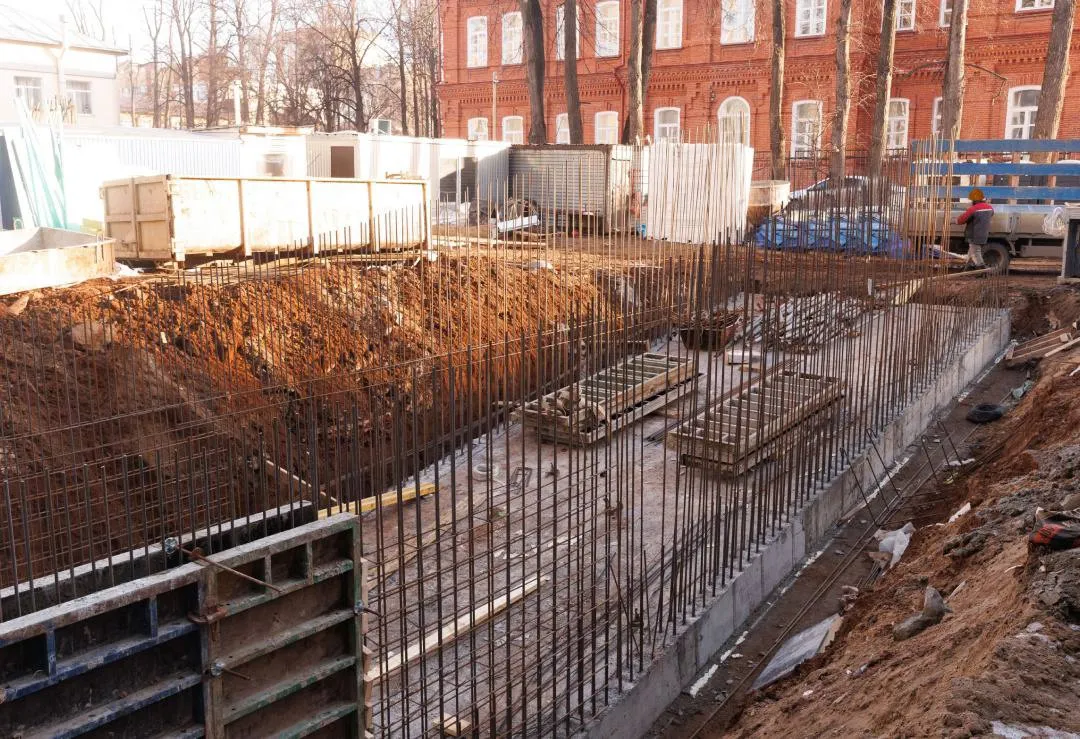

Конструкция въезда в подвал (рампа):
устройство фундаментной подушки - 100%
устройство вертикальных несущих конструкций - 30%

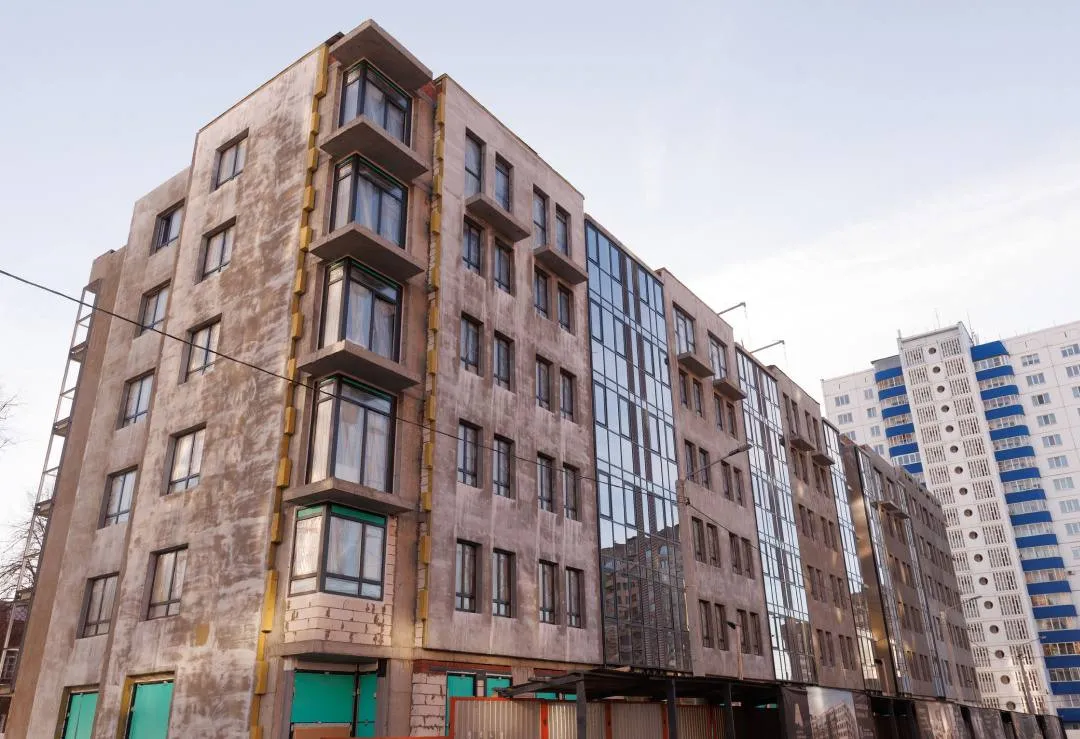

Общая готовность дома - 76%
