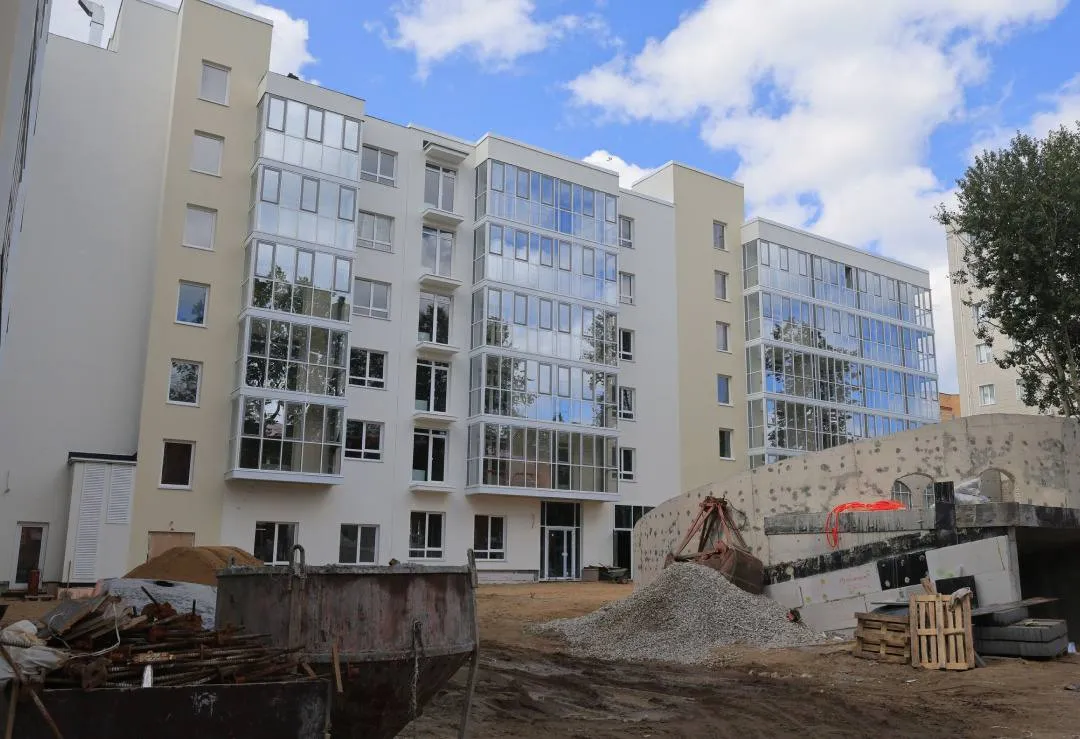

Делимся свежим фотоотчетом о ходе строительства семейного Альфа дома на КИМ, 46!

Итоги к концу июля

1 секция:

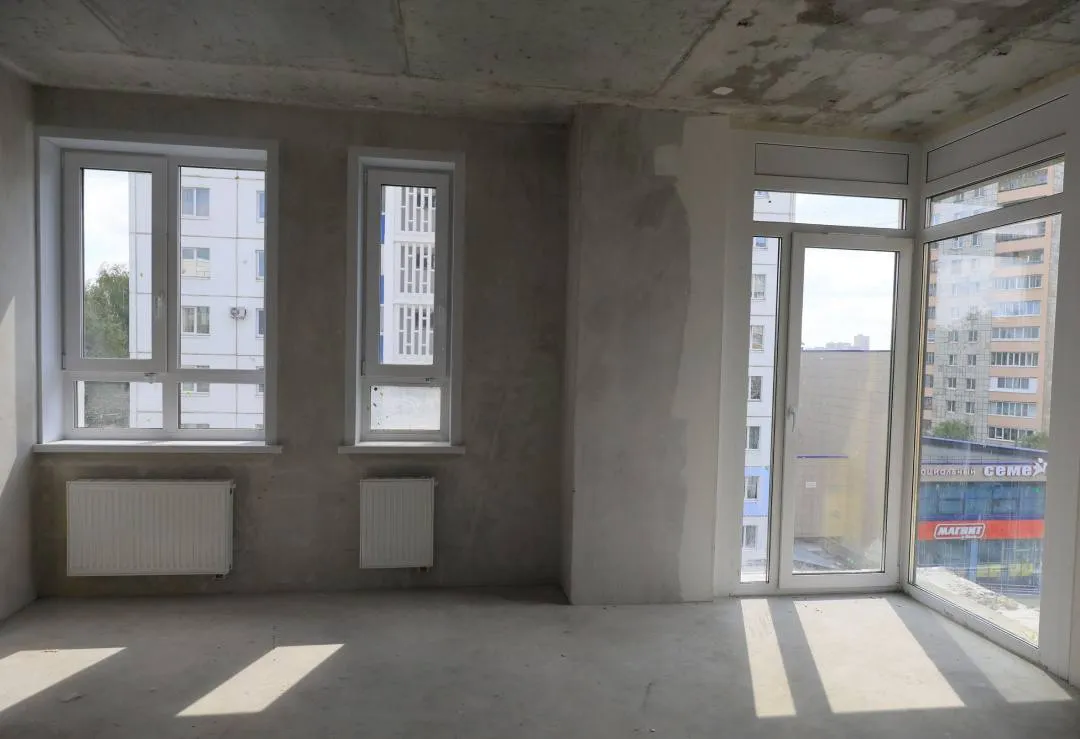

- устройство кровли - 97%

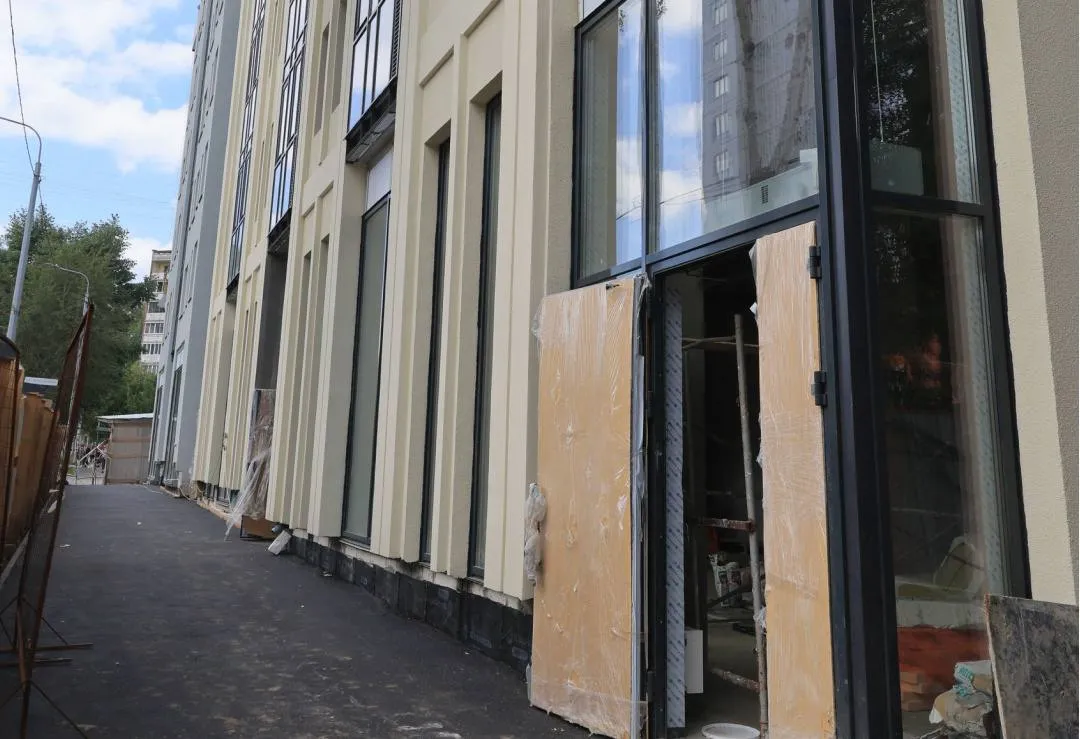

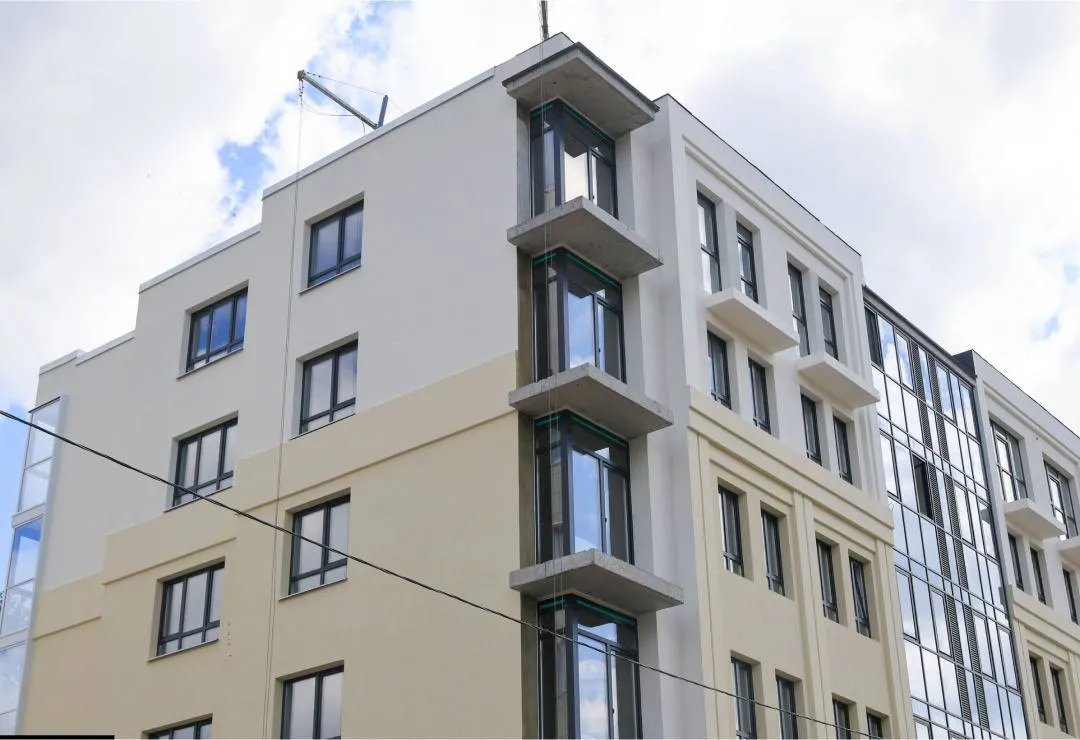

- устройство мокрого фасада - 100%

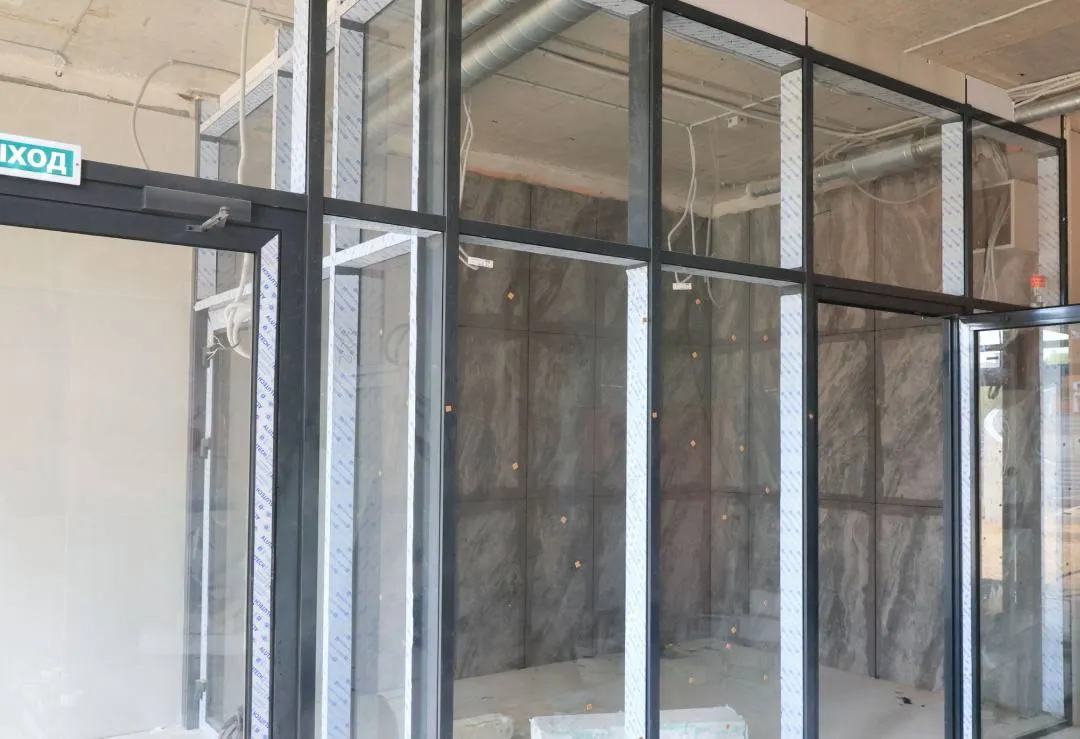

- внутренняя разводка системы электроснабжения и освещения - 97%
- монтаж системы вентиляции 1 этаж - 100%

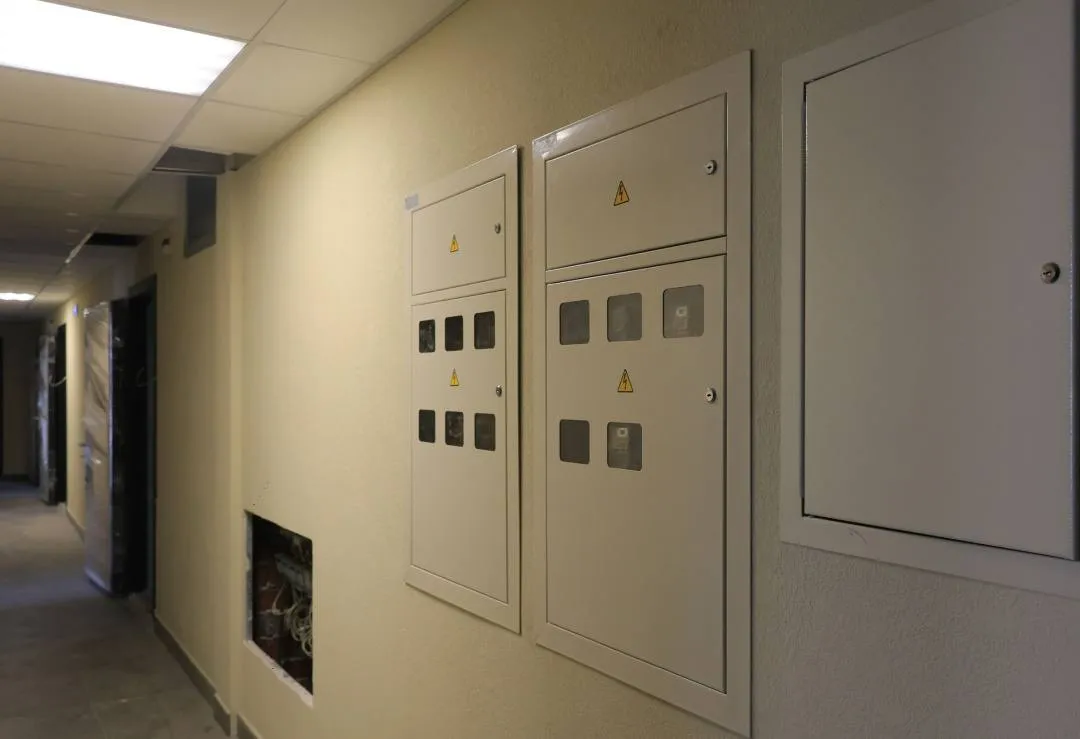

- устройство слаботочных систем - 90%

2 секция:
- устройство кровли - 95%
- устройство мокрого фасада - 98%
- внутренняя разводка системы электроснабжения и освещения - 97%
- монтаж системы вентиляции подвала - 90%
- устройство слаботочных систем - 90%

3 секция:
- устройство кровли - 95%
- устройство мокрого фасада - 98%
- внутренняя разводка системы электроснабжения и освещения - 97%
- устройство слаботочных систем - 90%

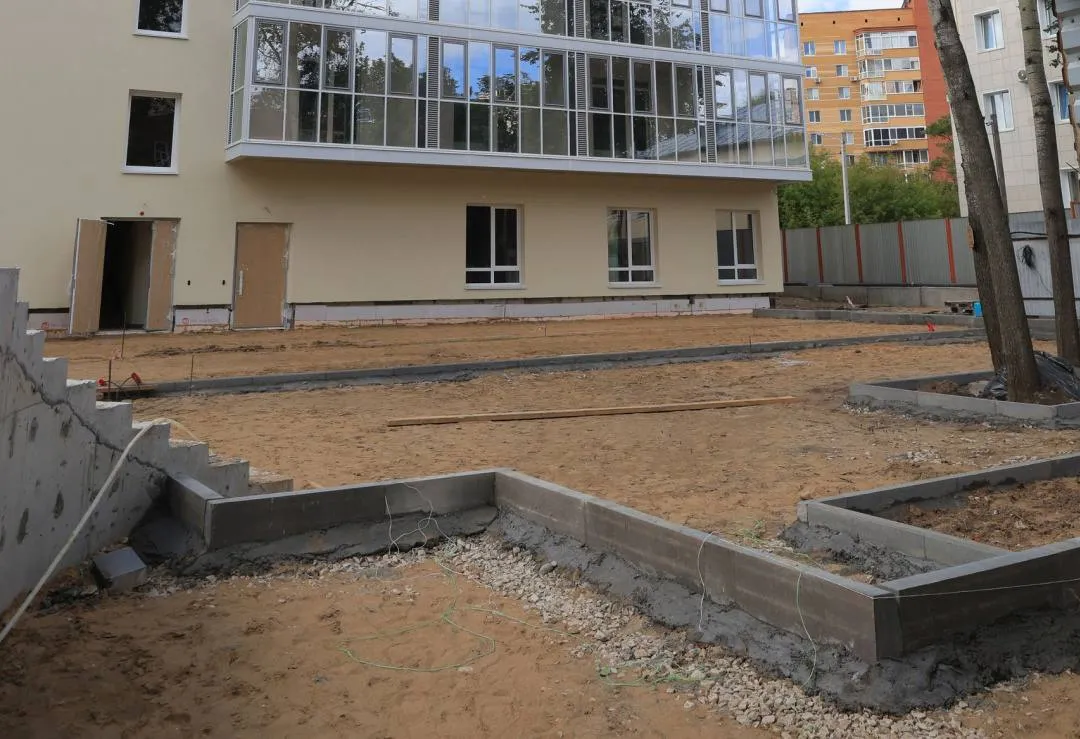

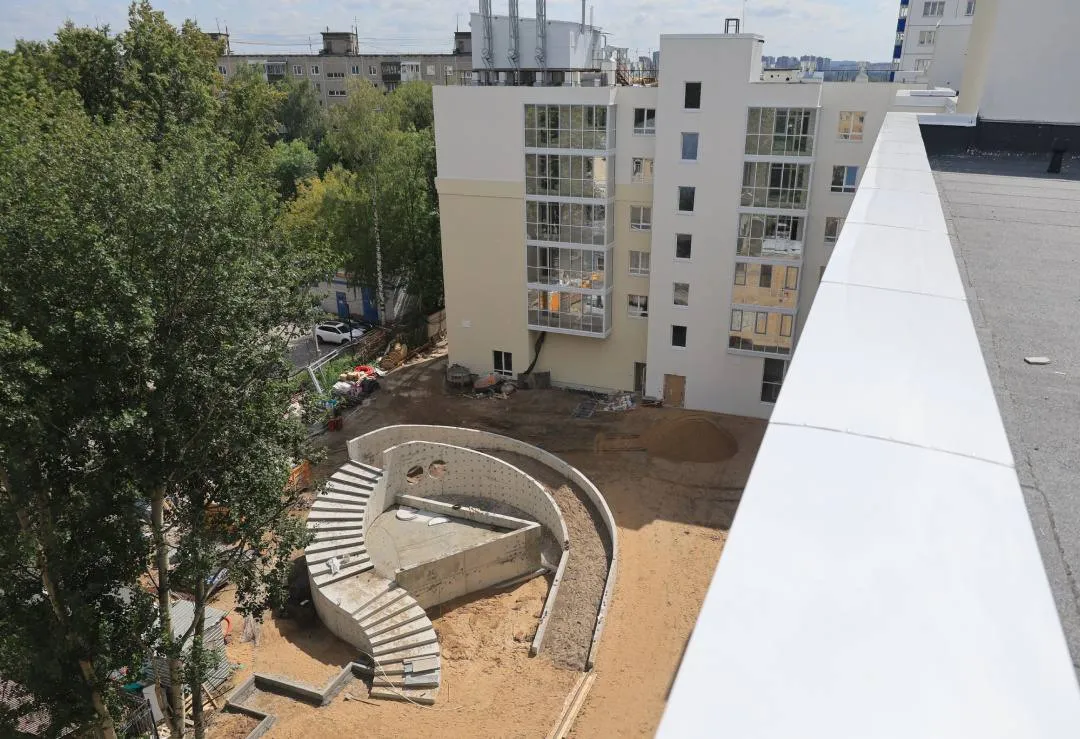

- благоустройство территории - 15%

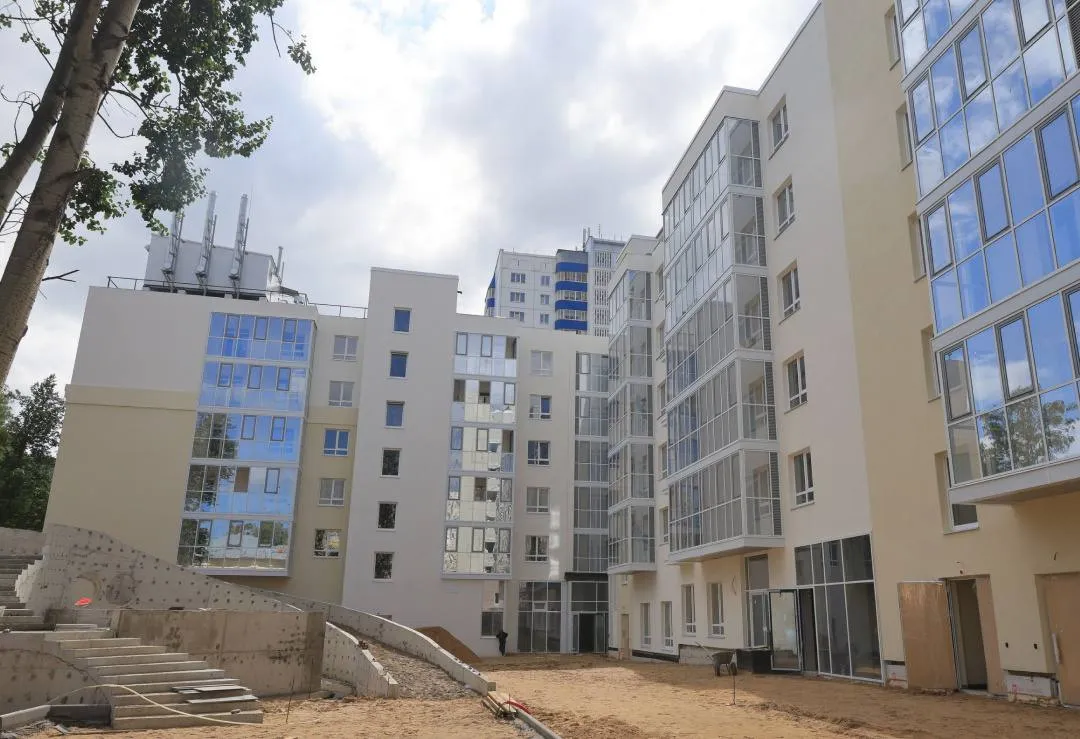

Общая готовность дома - 89%
