январь 2024 г.

Делимся с вами фотоотчетом о ходе строительства дома на КИМ, 46 по итогам января.

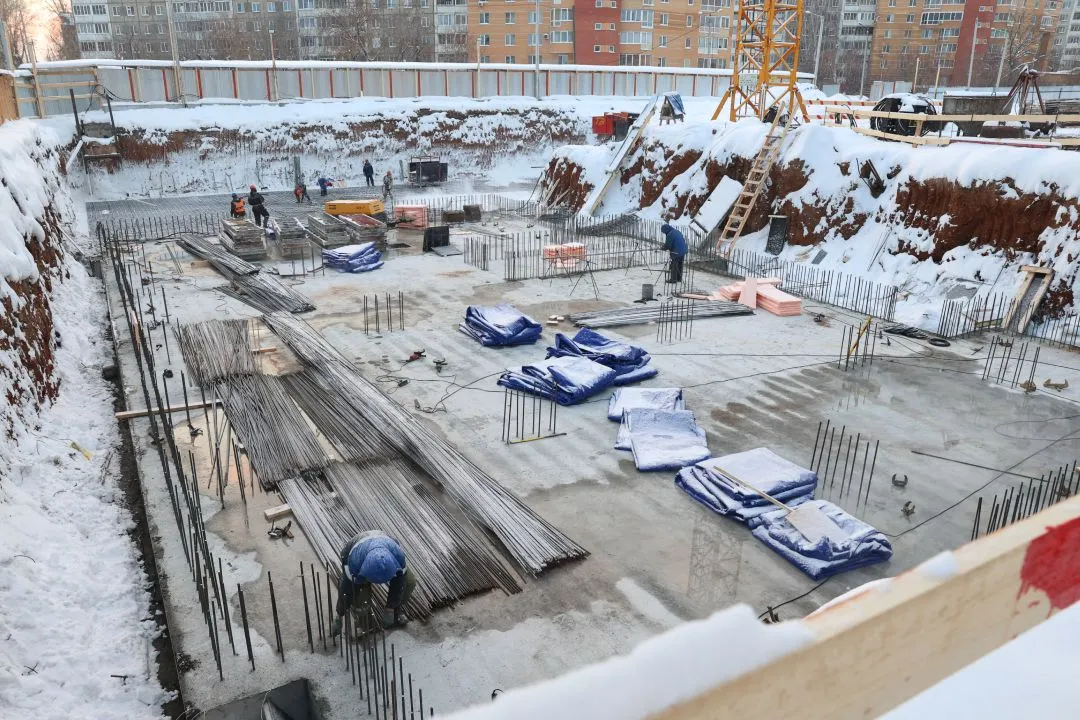

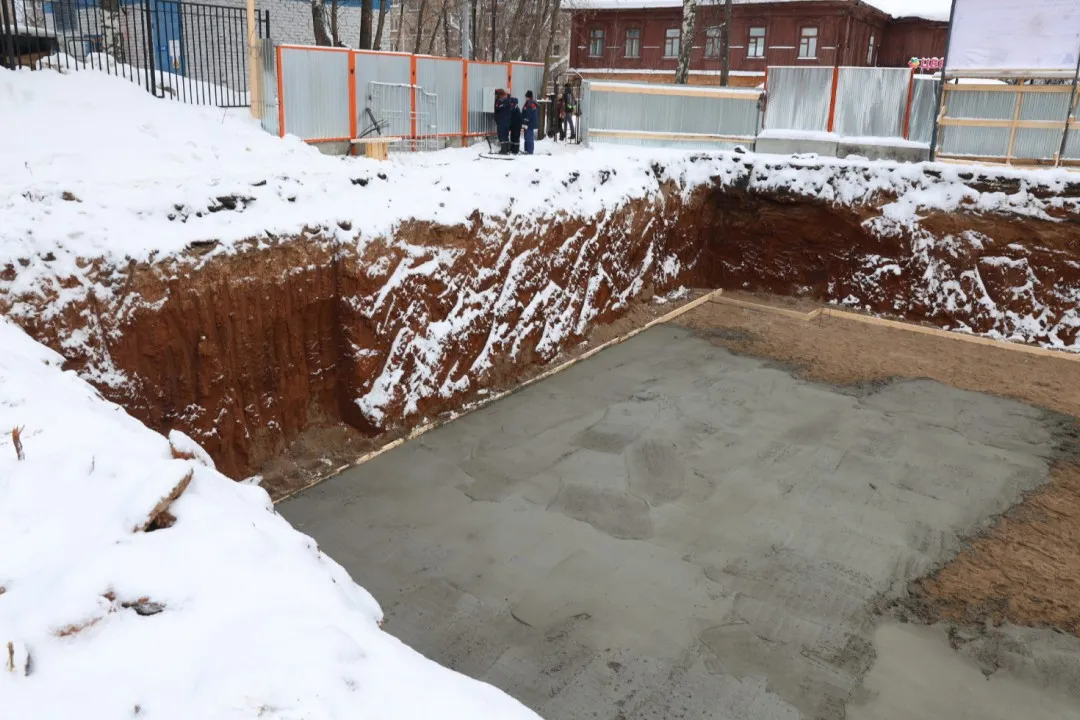

1 секция - выполнено бетонирование фундаментной плиты ФП-1 100%

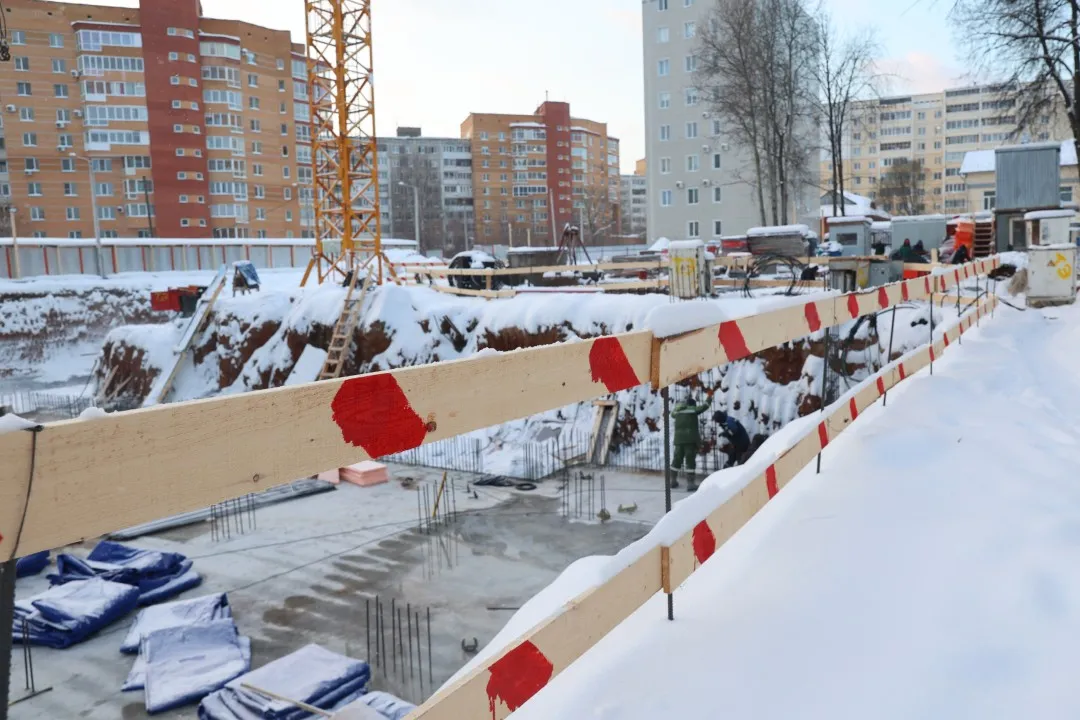

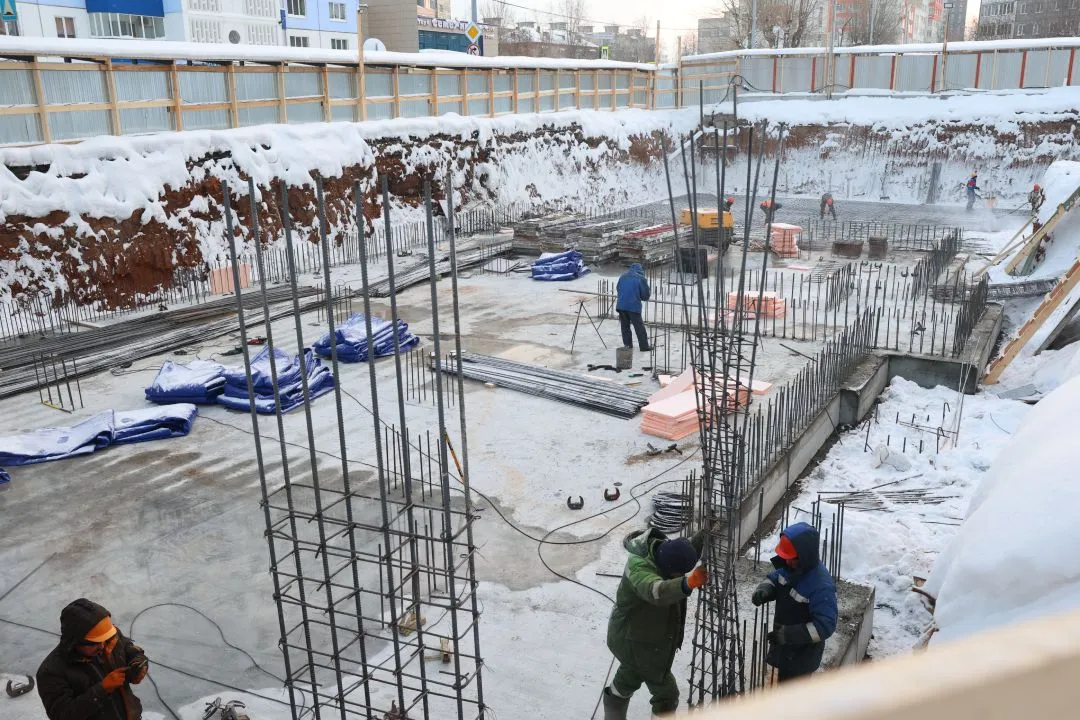

1 секция - в процессе армирование вертикальных железобетонных конструкций подвала 20%

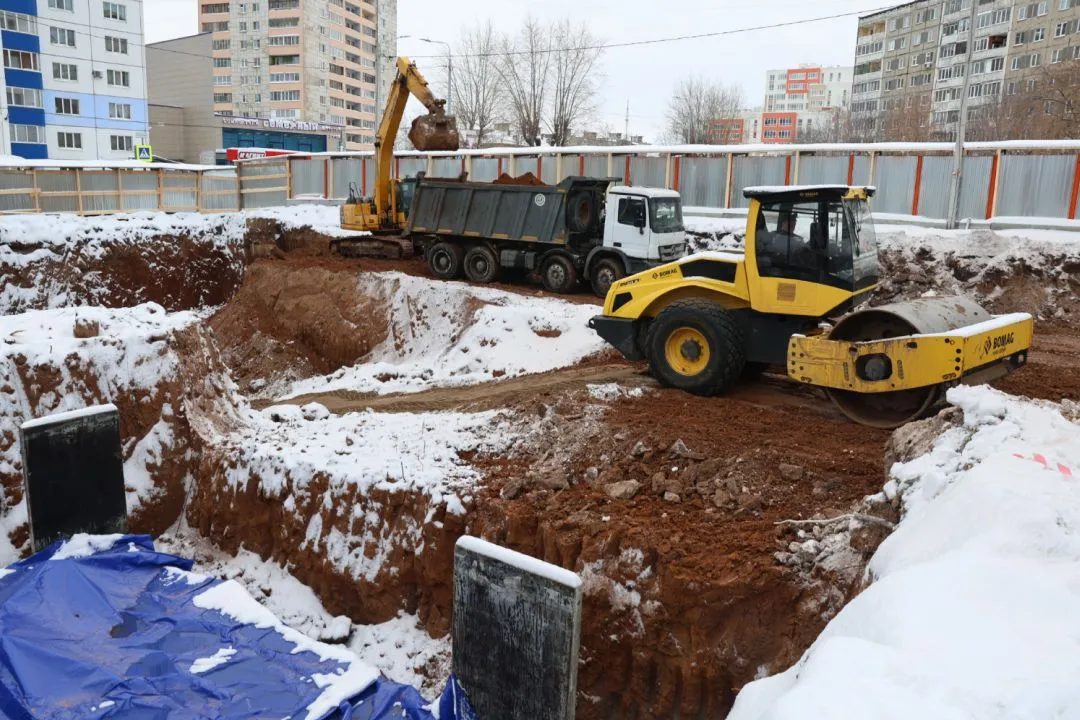

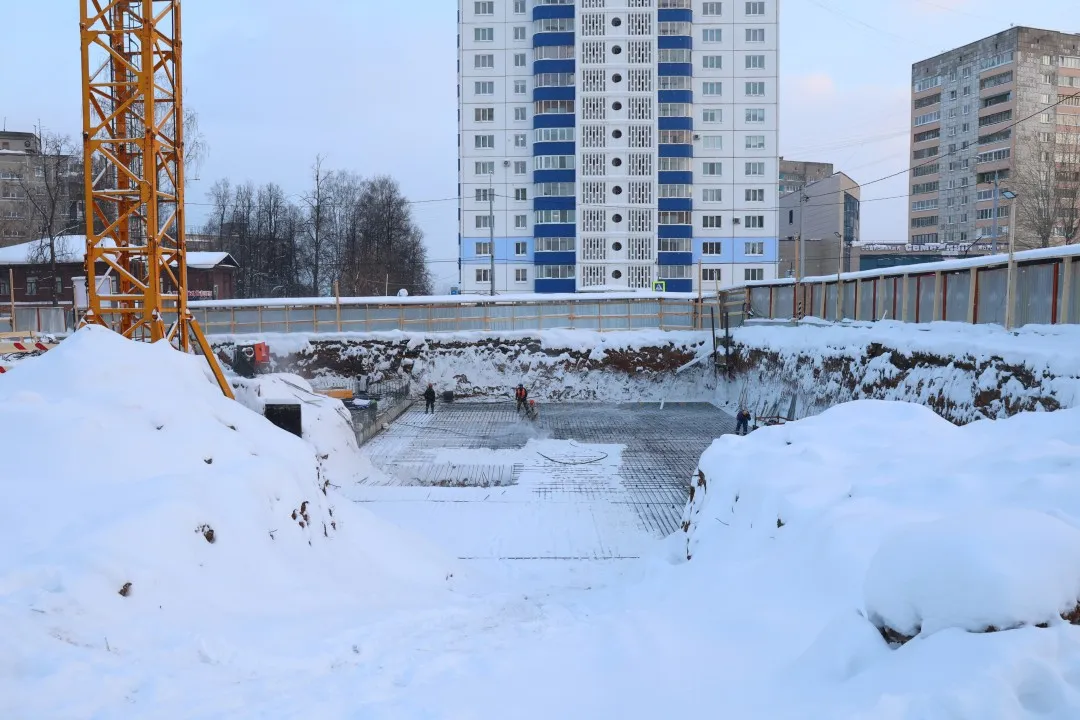

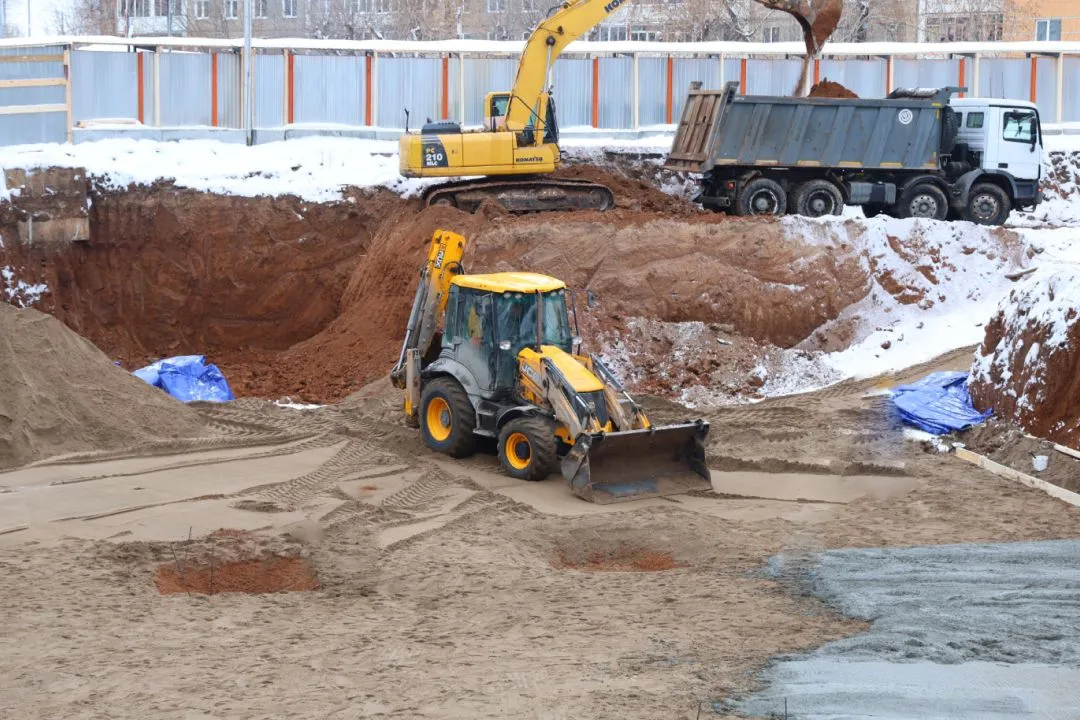

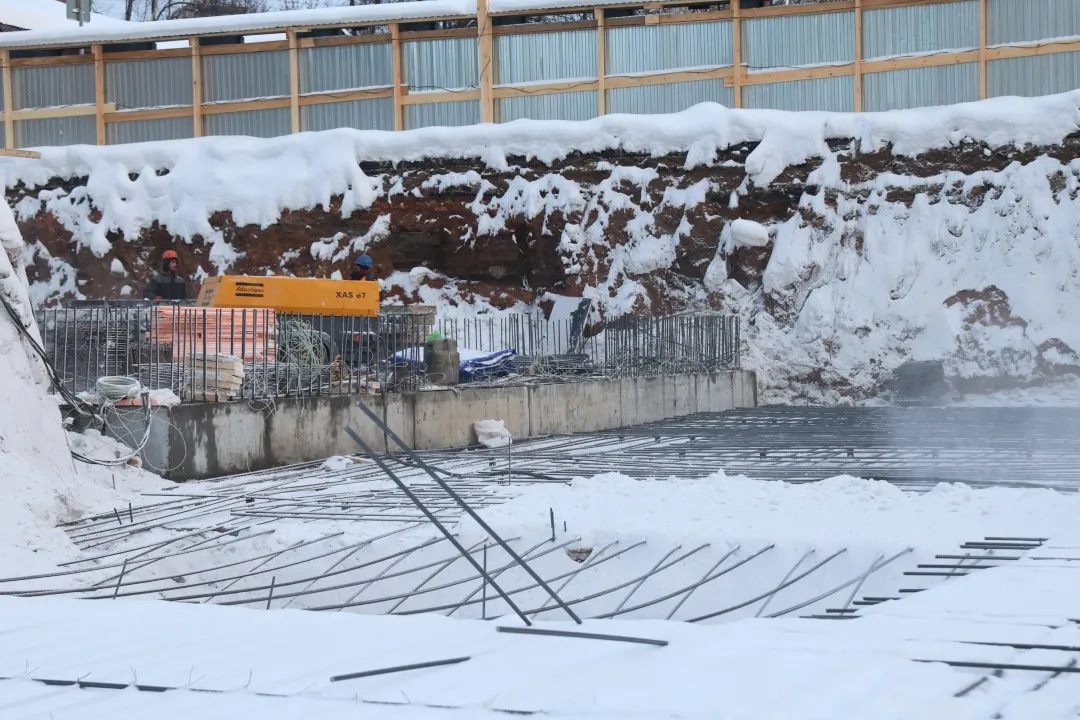

2 секция - выполнено устройство подбетонки фундаментной плиты ФП2 100%

2 секция - в процессе армирование фундаментной железобетонной плиты ФП2 40%
