июнь 2024 г.

Сегодня делимся отчетом о ходе строительства Альфа дома на КИМ, 46.



Итоги работ на конец июня:

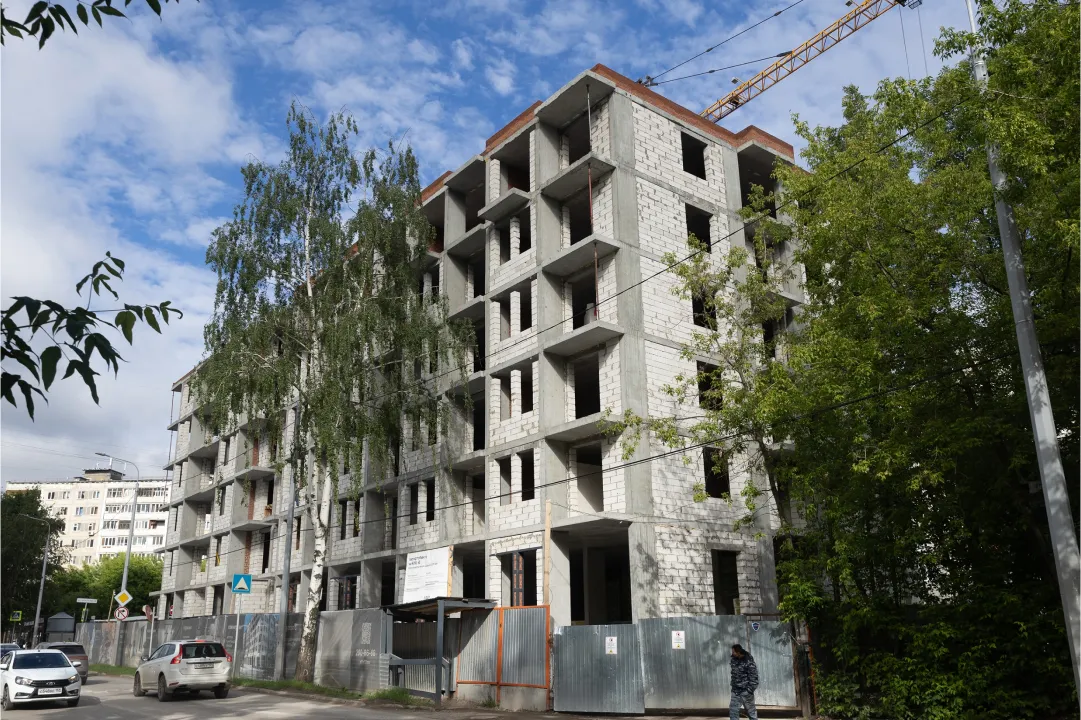

1 секция:

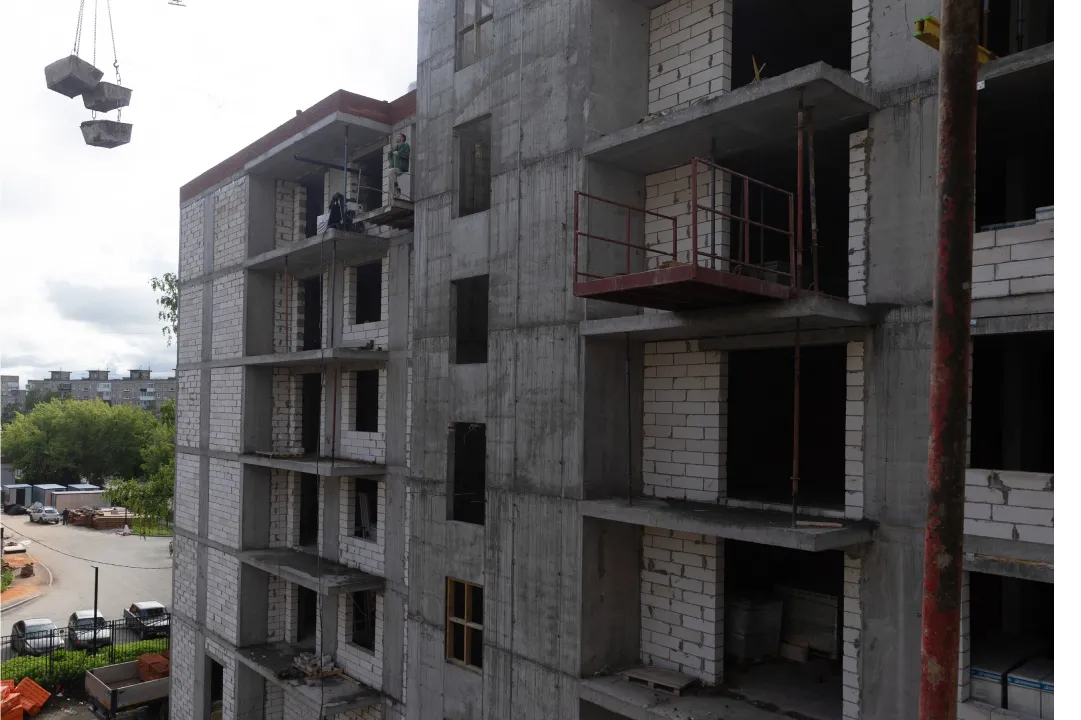

- устройство кровли - 50%

- кладка стен 1 этажа - 80%

- кладка стен 4 этажа - 90%

- кладка стен 5 этажа - 70%

- кладка стен 6 этажа - 50%

- устройство перегородок из ПГП 2 этаж - 60%



2 секция:

- кладка стен 1 этажа - 90%

- кладка стен 4 этажа - 90%

- кладка стен 5 этажа - 70%

- кладка стен 6 этажа - 50%

- устройство перегородок из ПГП 2 этаж - 60%



3 секция:

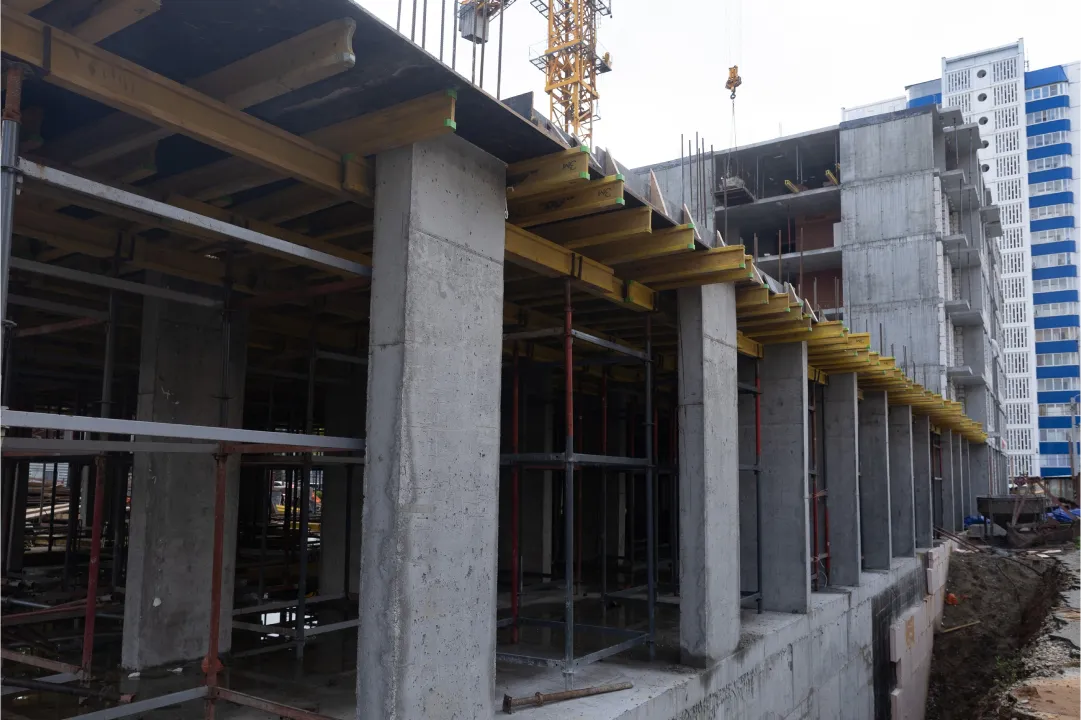

- устройство вертикальных железобетонных конструкций 1 этажа - 100%

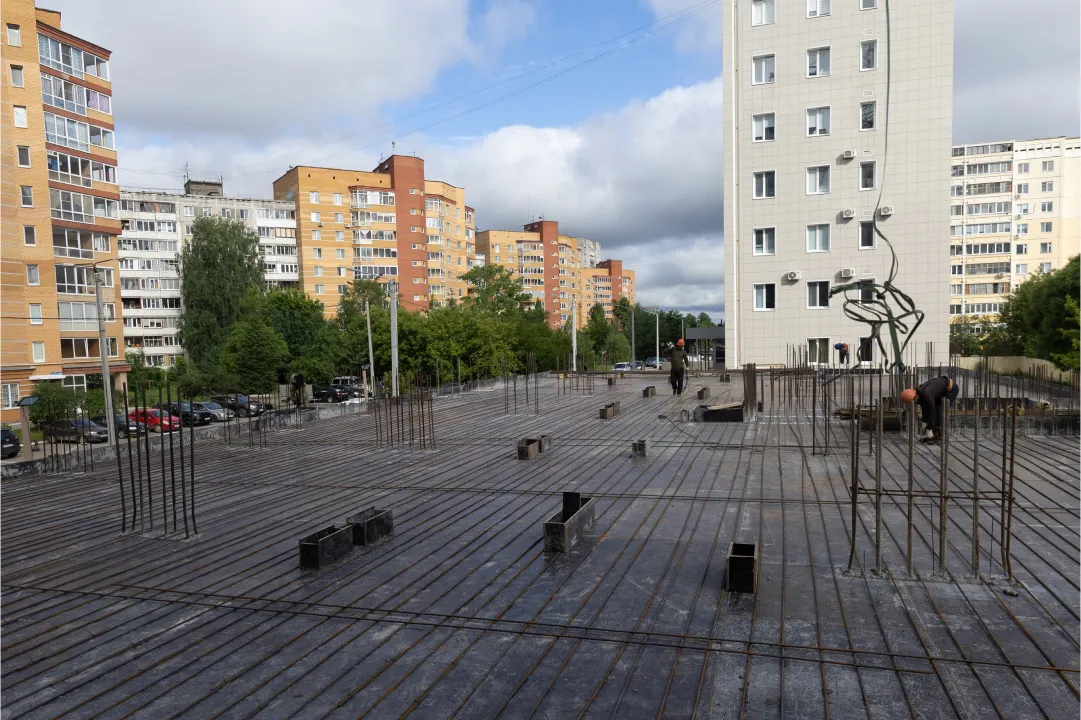

- устройство плиты перекрытия 1 этажа - 70%



Общая готовность - 33%
