июль 2024 г.
Делимся отчетом о ходе строительства Альфа дома на КИМ, 46

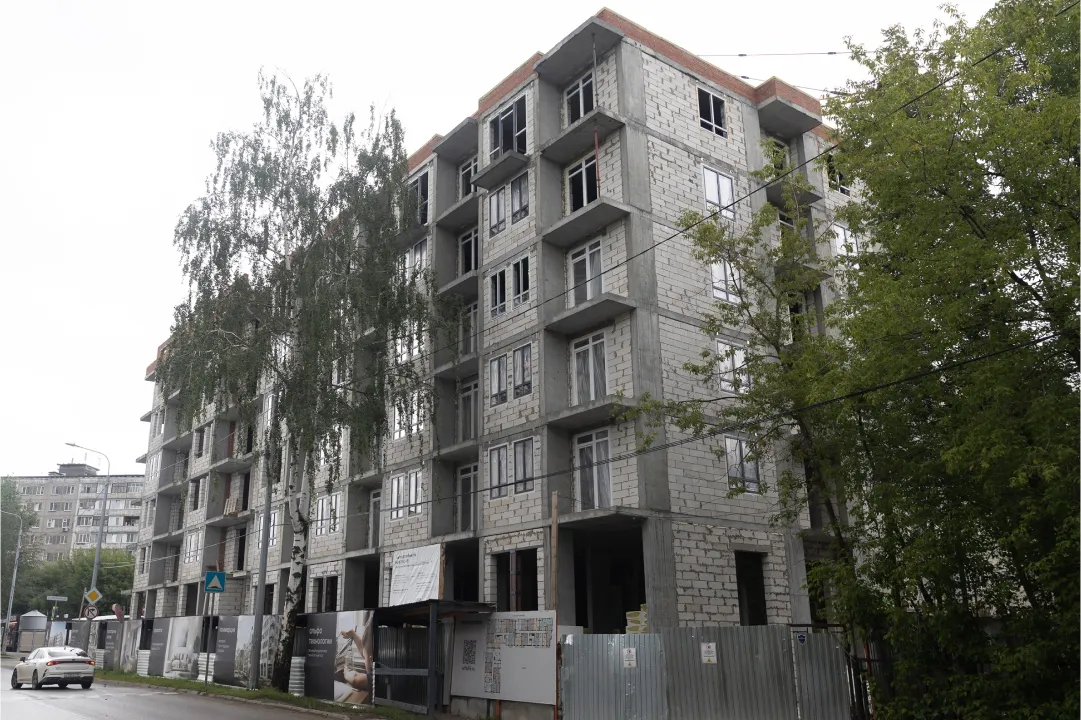

 Итоги июля

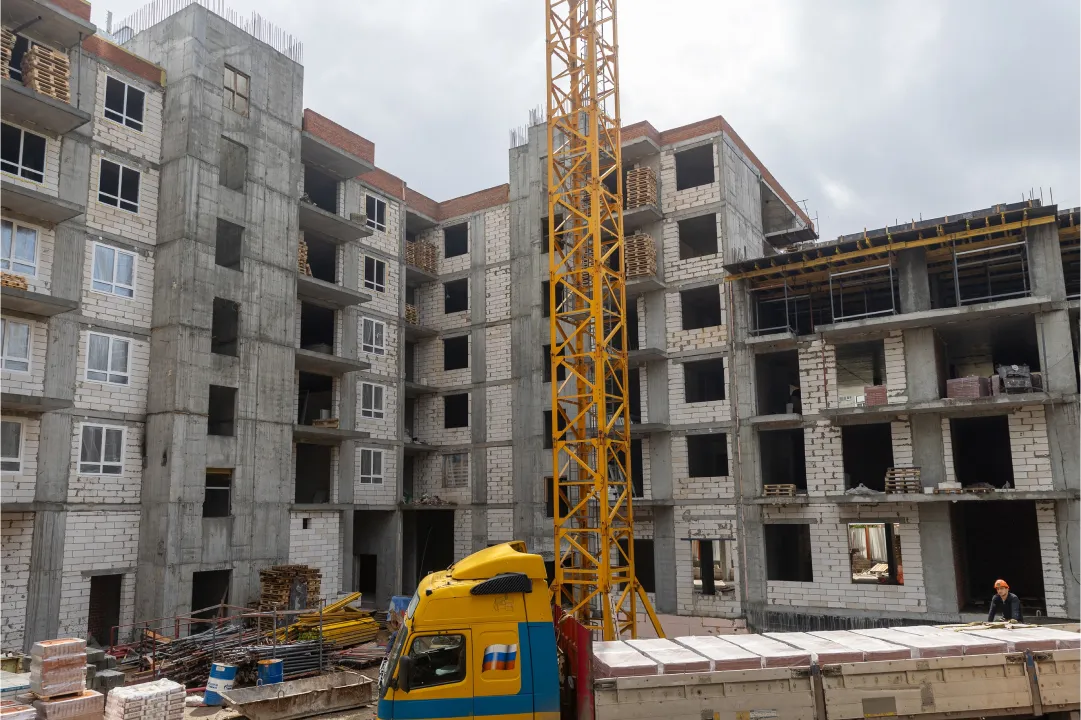

1 секция:
устройство кровли - 90%
кладка стен 6 этажа - 100%
устройство перегородок из ПГП 2 этаж - 100%

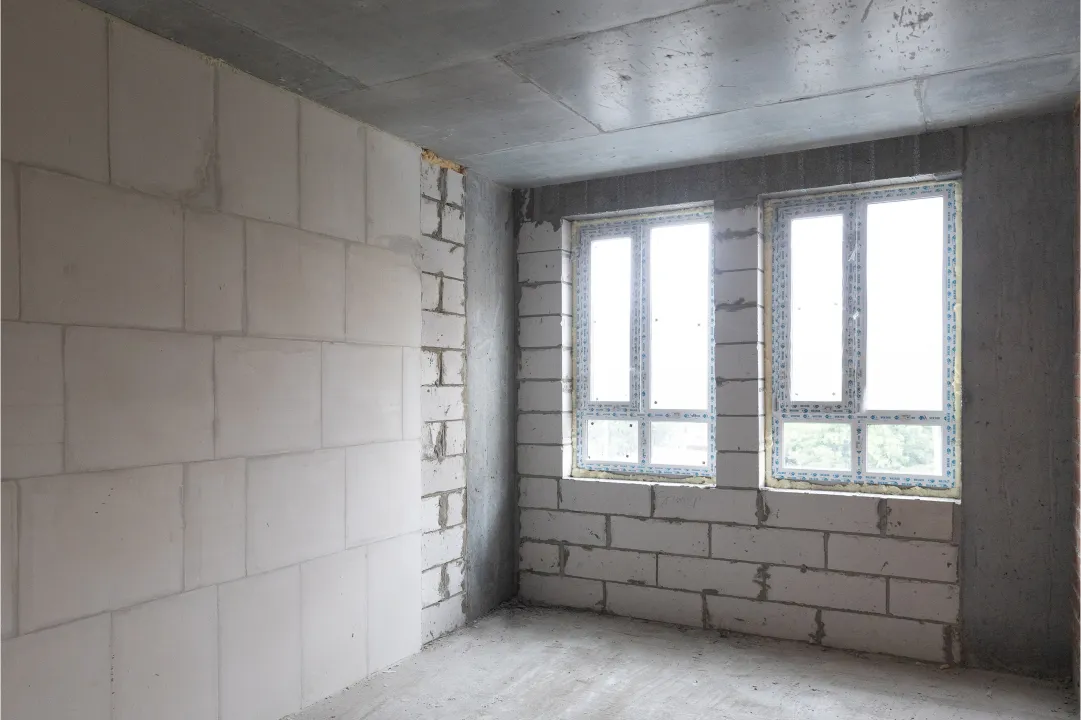

устройство перегородок из ПГП 3 этаж - 80%
устройство перегородок из ПГП 4 этаж - 50%
устройство кровли - 90%

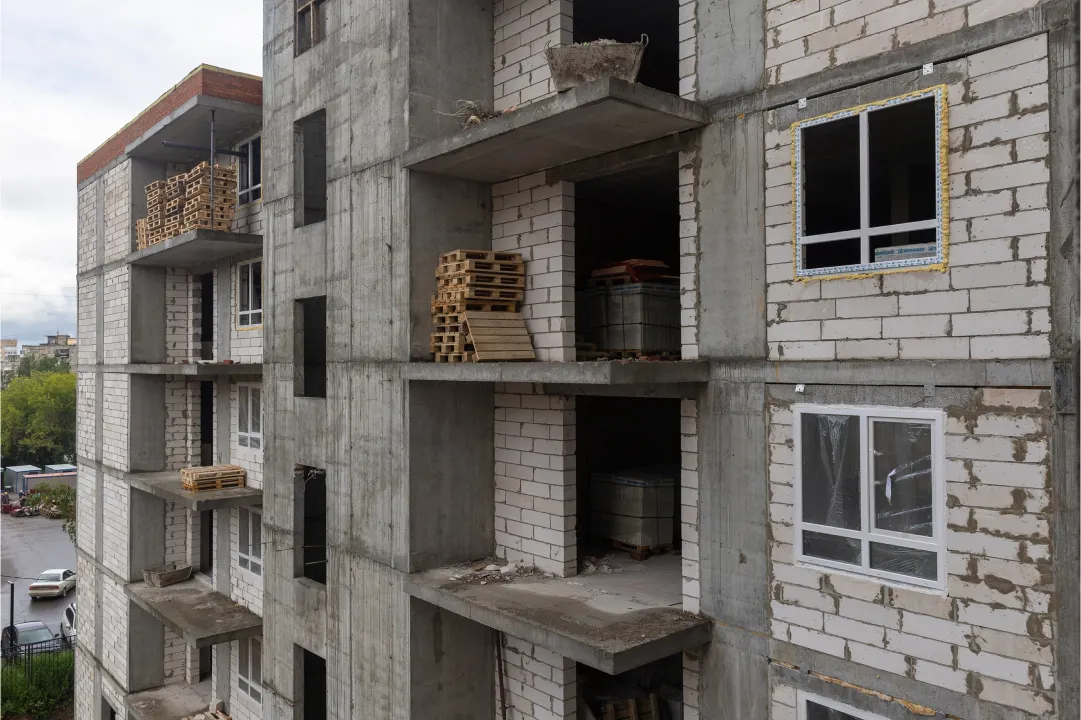

заполнение оконных проемов - 75%

 2 секция:
устройство кровли - 70%
кладка стен 6 этажа - 100%
устройство перегородок из ПГП 2 этаж - 100%
устройство перегородок из ПГП 3 этаж - 100%
устройство перегородок из ПГП 4 этаж - 80%
устройство перегородок из ПГП 5 этаж - 70%
заполнение оконных проемов - 40%

 3 секция:

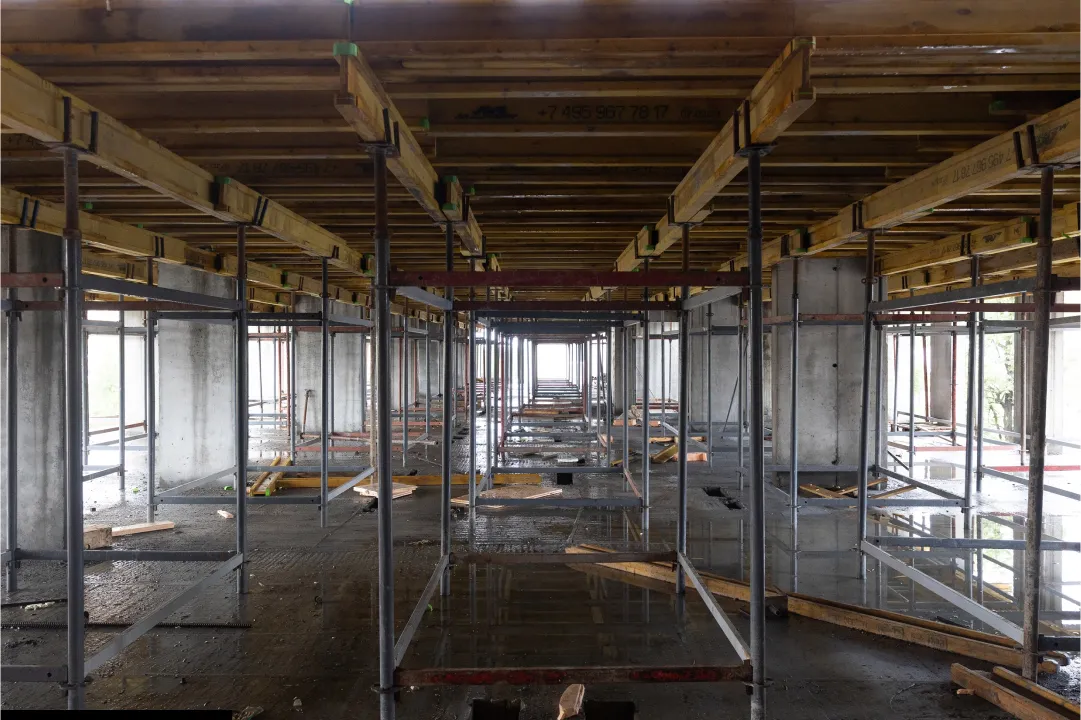

устройство вертикальных железобетонных конструкций 3 этажа - 100%
 устройство железобетонной плиты перекрытия 3 этажа - 100%
устройство вертикальных железобетонных конструкций 4 этажа - 100%
устройство железобетонной плиты перекрытия 4 этажа - 100%
кладка стен подвала - 100%
кладка стен 1 этажа - 75%
кладка стен 2 этажа - 100%
кладка стен 3 этажа - 70%

 Общая готовность дома - 39%
