сентябрь 2026 г.
Ход строительства Альфа дома у Столицы
Итоги сентября:

• несущая конструкция полностью завершена — 100%

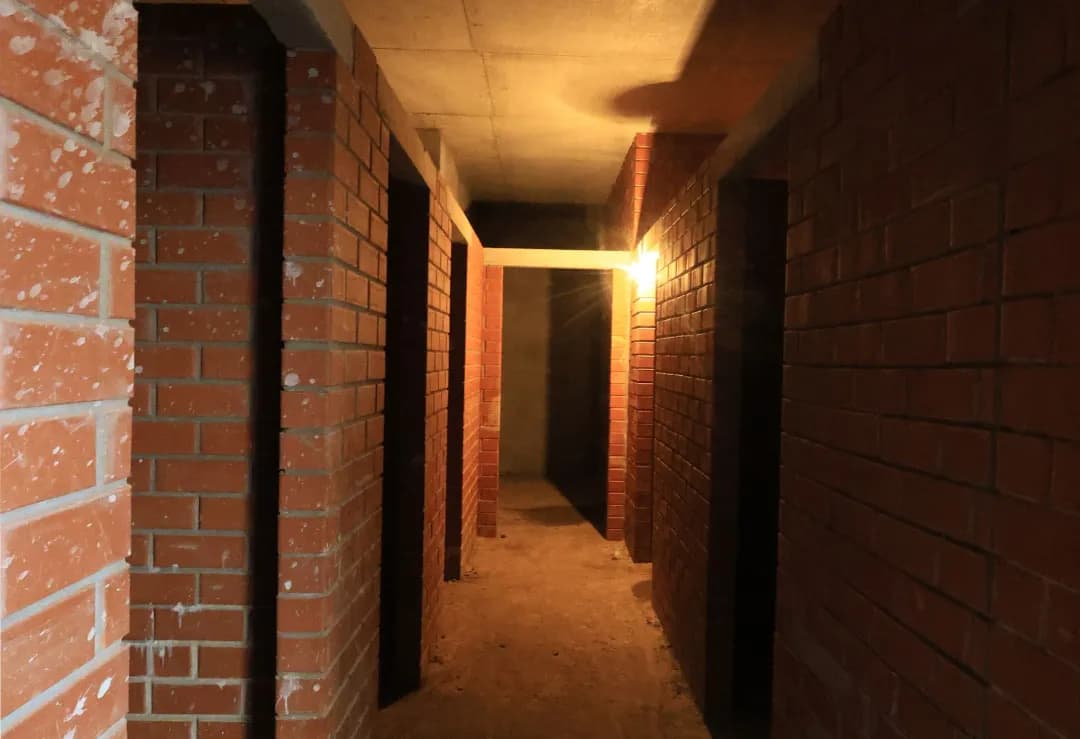

• продолжается устройство ограждающих конструкций:

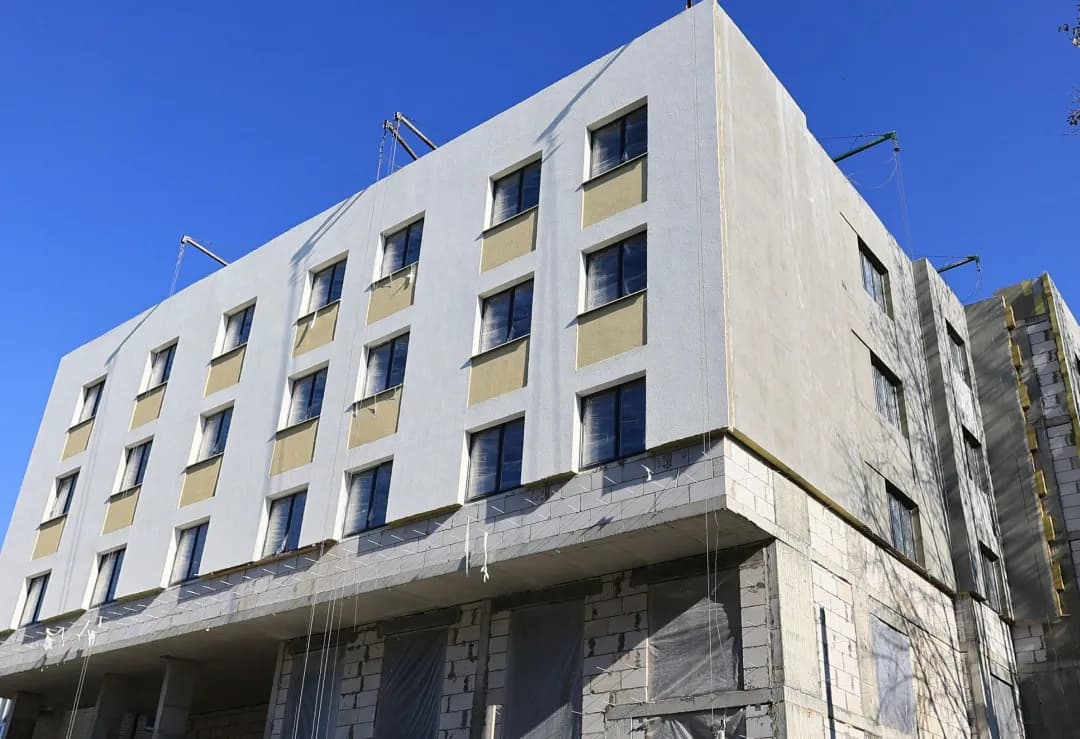

— 1 этаж — 82%;
— 2 этаж — 90%;
— 3 этаж — 95%;
— 4 этаж — 95%;
• выполняются работы:
- по устройству кровли — 80%;

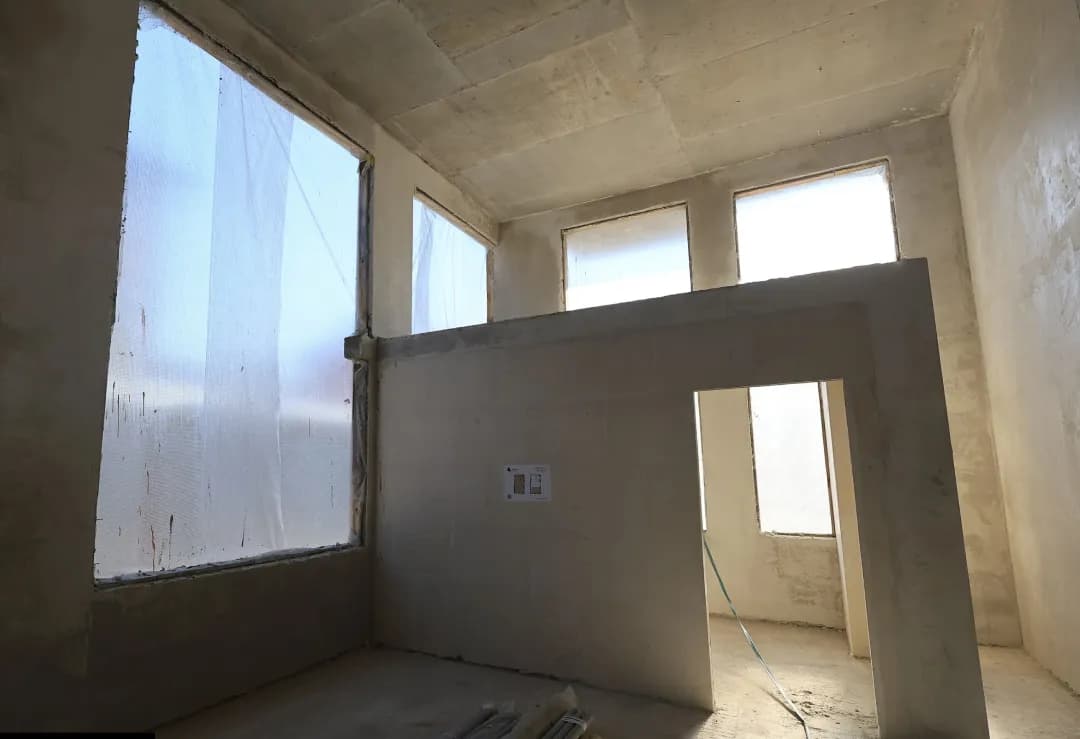

- по устройству перегородок — 95%;
- штукатурные - 80%;

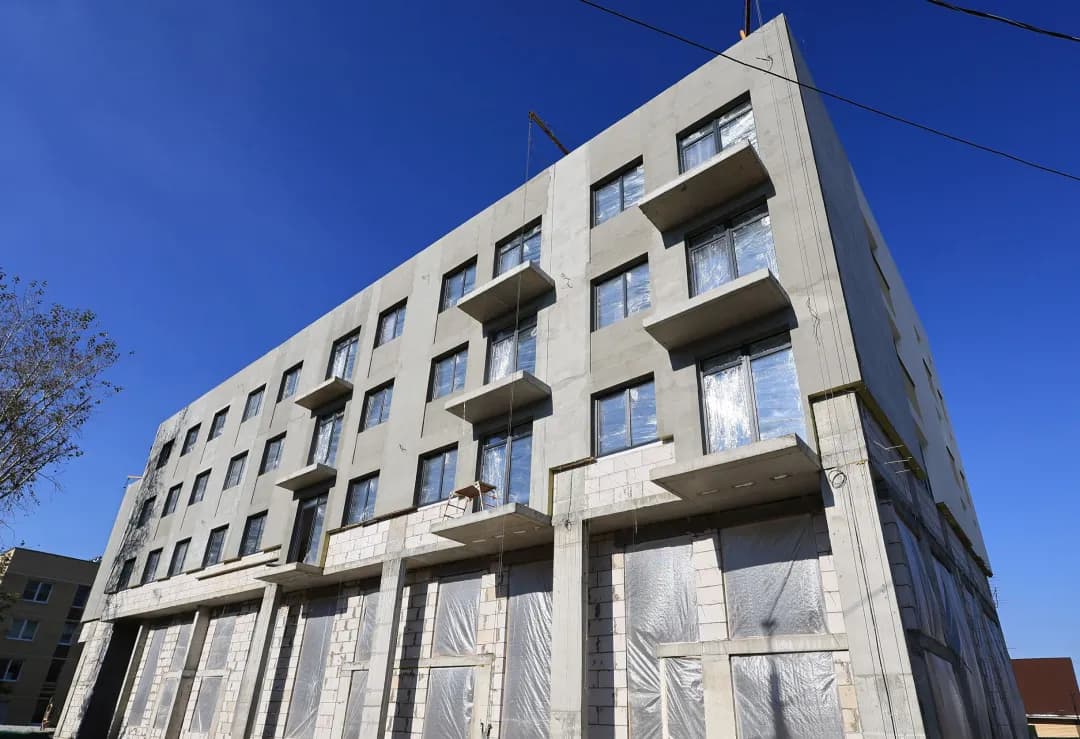

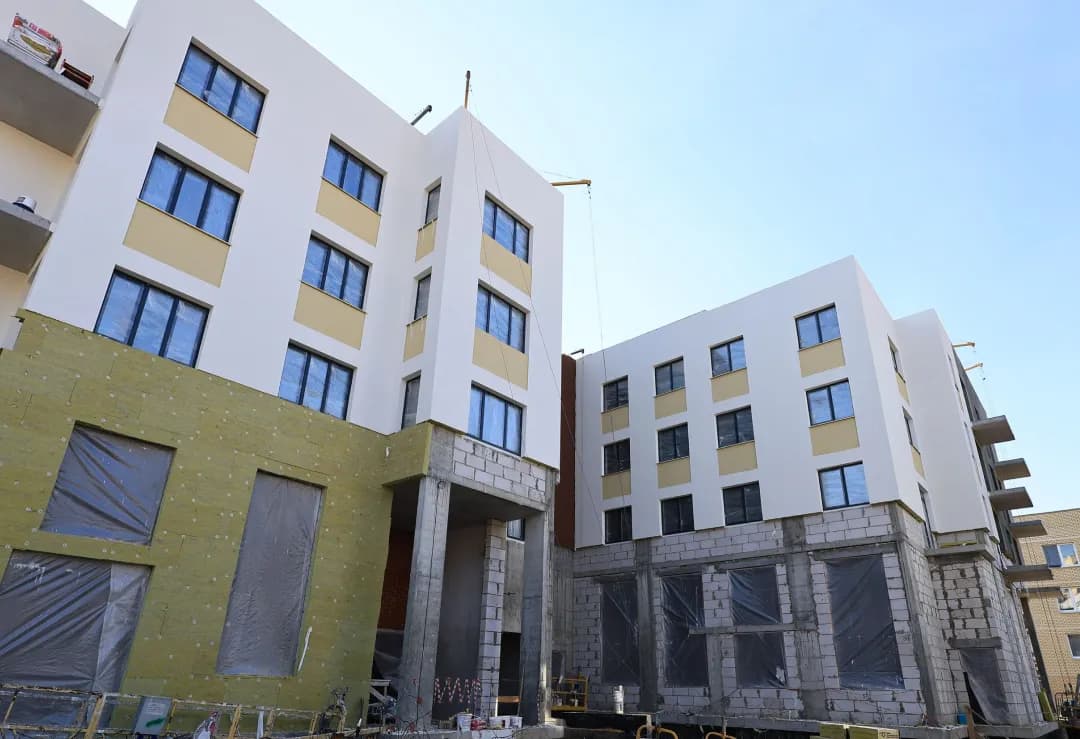

- по установке окон — 70%;
- по устройству электроснабжения - 20%;

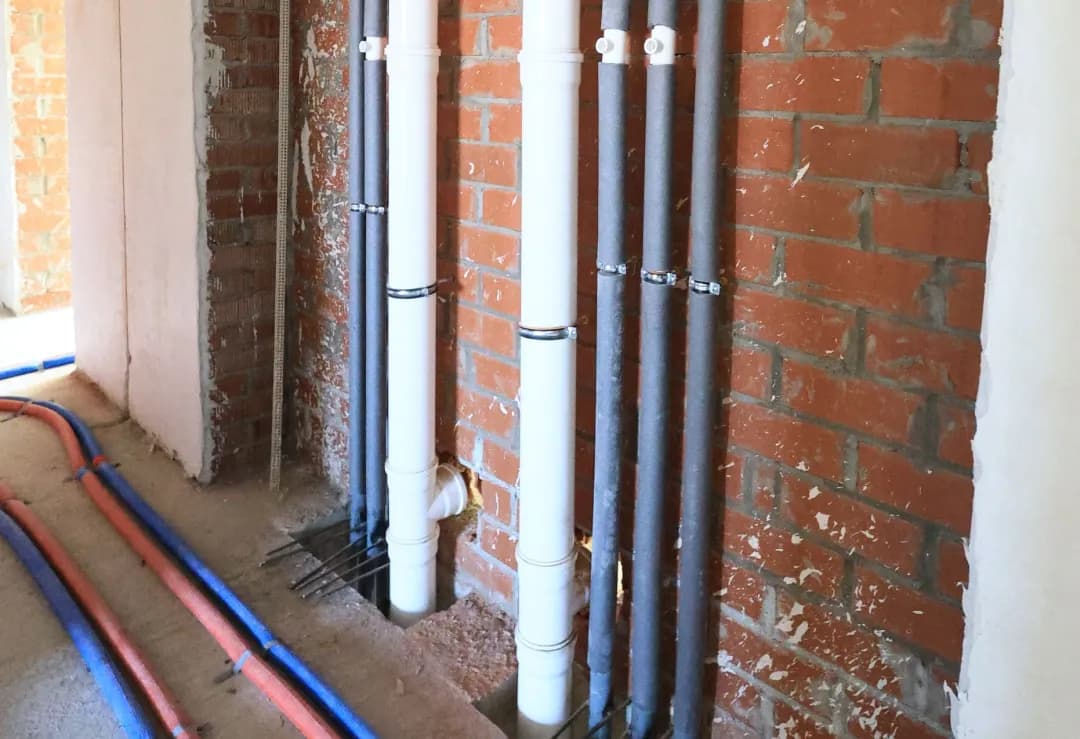

- по устройству водоснабжения и канализации - 50%;
- по монтажу вентиляции - 30%;- по монтажу слаботочных сетей - 10%;
- по устройству наружных инженерных сетей - 5%;
- по благоустройству - 2%;

Общая готовность дома - 52%
