март 2026 г.

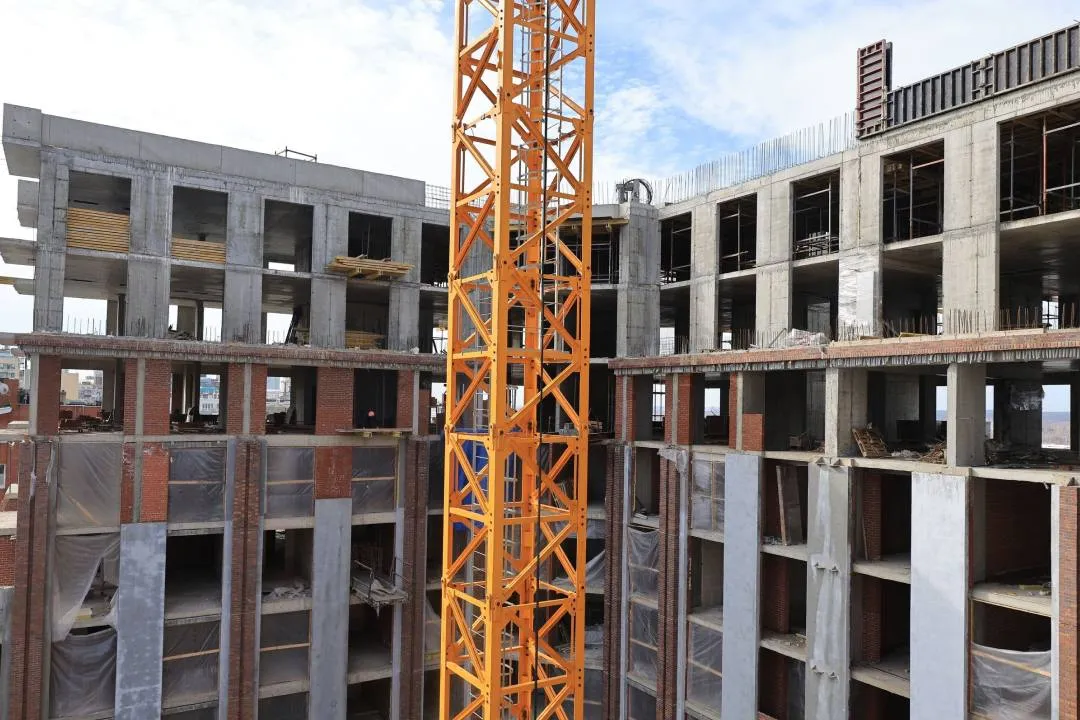

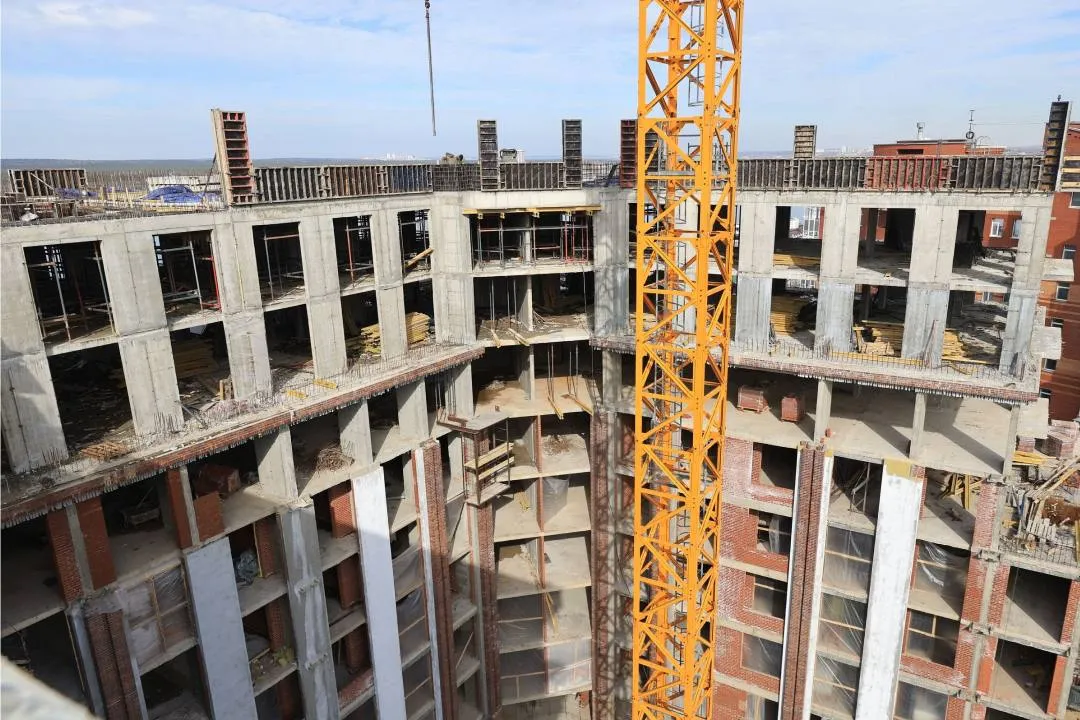

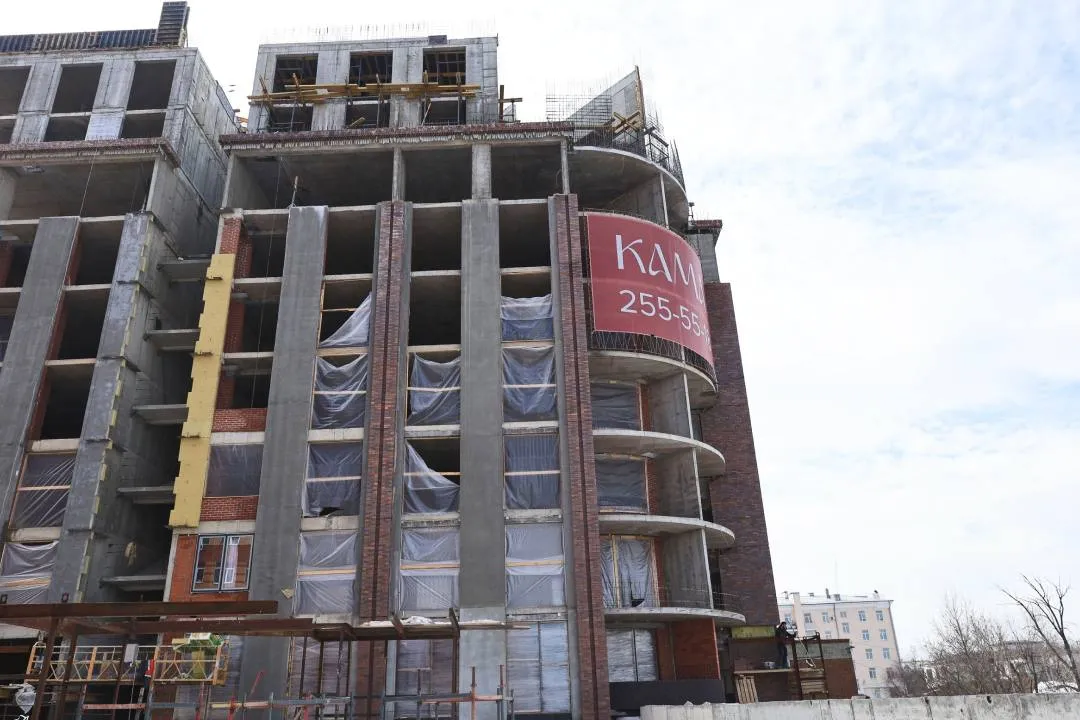

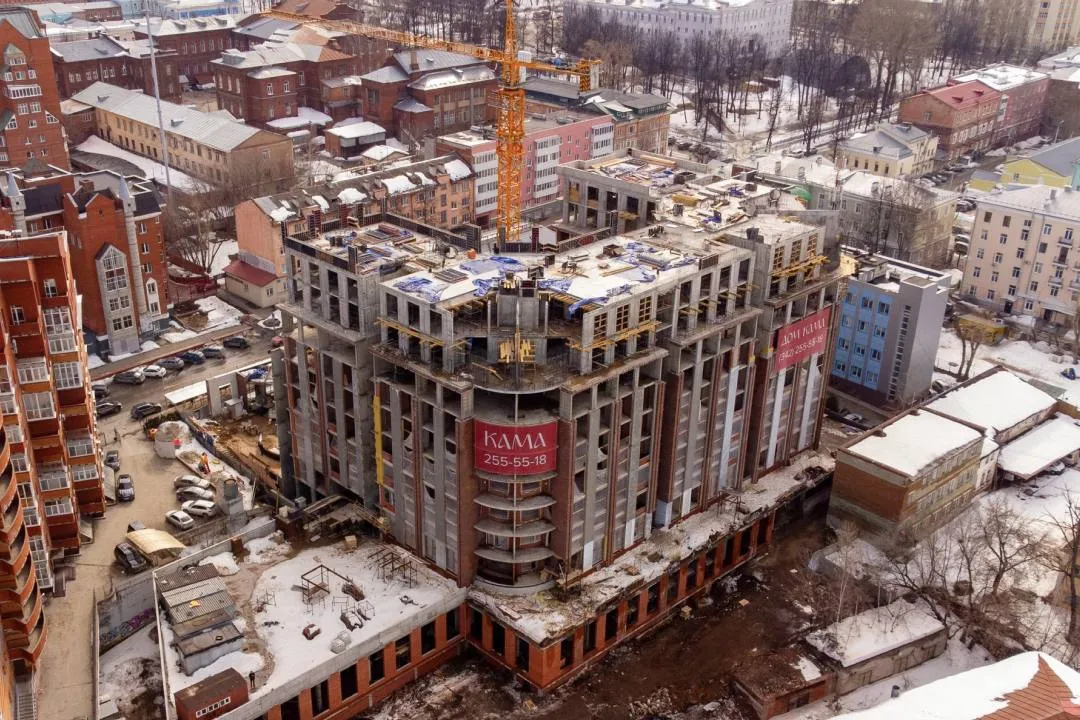

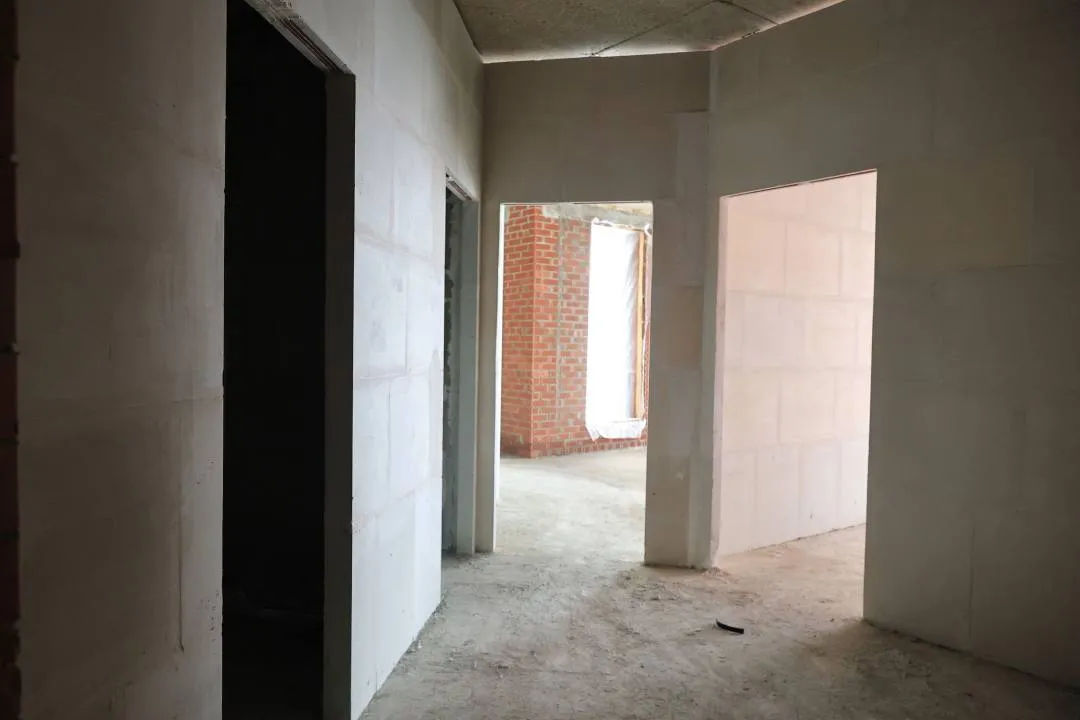

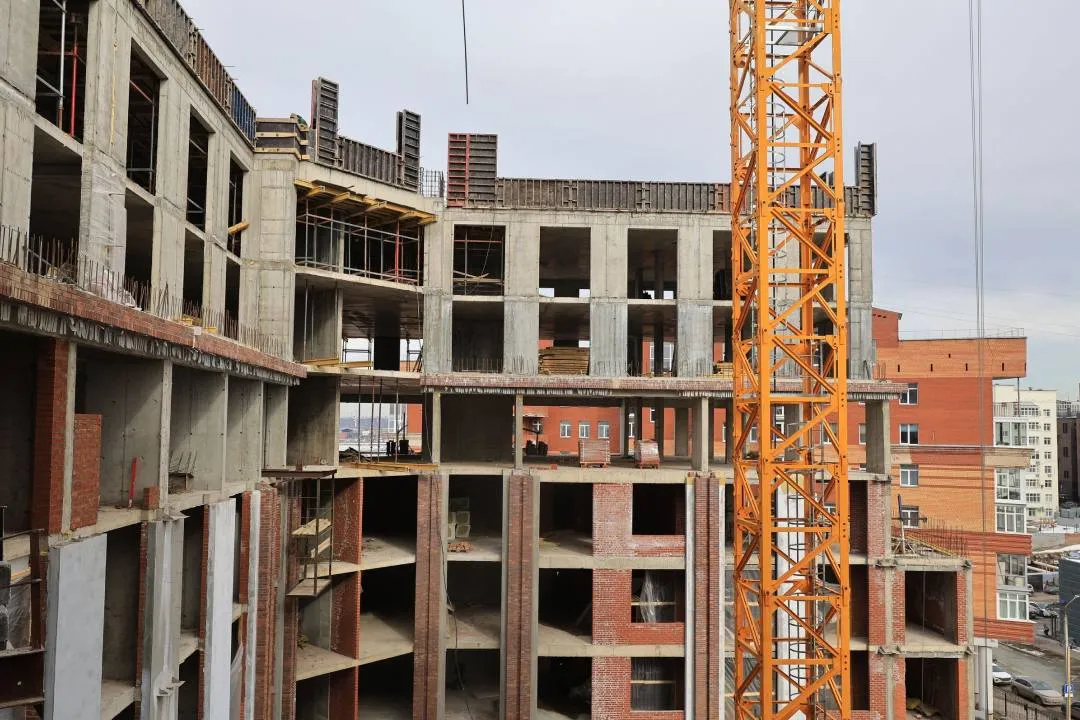

Делимся с вами свежим фотоотчетом о ходе строительства дома КАМА на Советской, 16
Итоги марта:
▪️Подземная часть:
- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 3) - 50%
- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 5) - 50%
▪️Наземная часть:
- Устройство несущих конструкций, в т.ч. Лестниц (секция № 1) - 90%
- Устройство несущих конструкций, в т.ч. Лестниц (секция № 2) - 90%
- Устройство несущих конструкций, в т.ч. Лестниц (секция № 4) - 15%
- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 1) - 70%
- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 2) - 40%
- Устройство кровли (секция № 1) - 5%
- Устройство кровли (секция № 2) - 5%
- Наружная отделка (фасады) (секция № 1) - 30%
- Наружная отделка (фасады) (секция № 2) - 25%
▪️Внутренние инженерные системы:
- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (секция № 1) - 1%
- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (секция № 2) - 1%
- Отопление, разводка, отопительные приборы (секция № 1) - 1%
- Отопление, разводка, отопительные приборы (секция № 2) - 1%
- ИТП, первый контур, узел учета тепла, и т.д. - 3%
▪️Наружные инженерные системы, в т.ч. технологические присоединения:
- Водоснабжение - 90%
Общая готовность дома - 47%
