июнь 2026 г.
Делимся с вами свежим фотоотчетом о ходе строительства дома КАМА на Советской, 16

Итоги июня:

▪️Подземная часть:

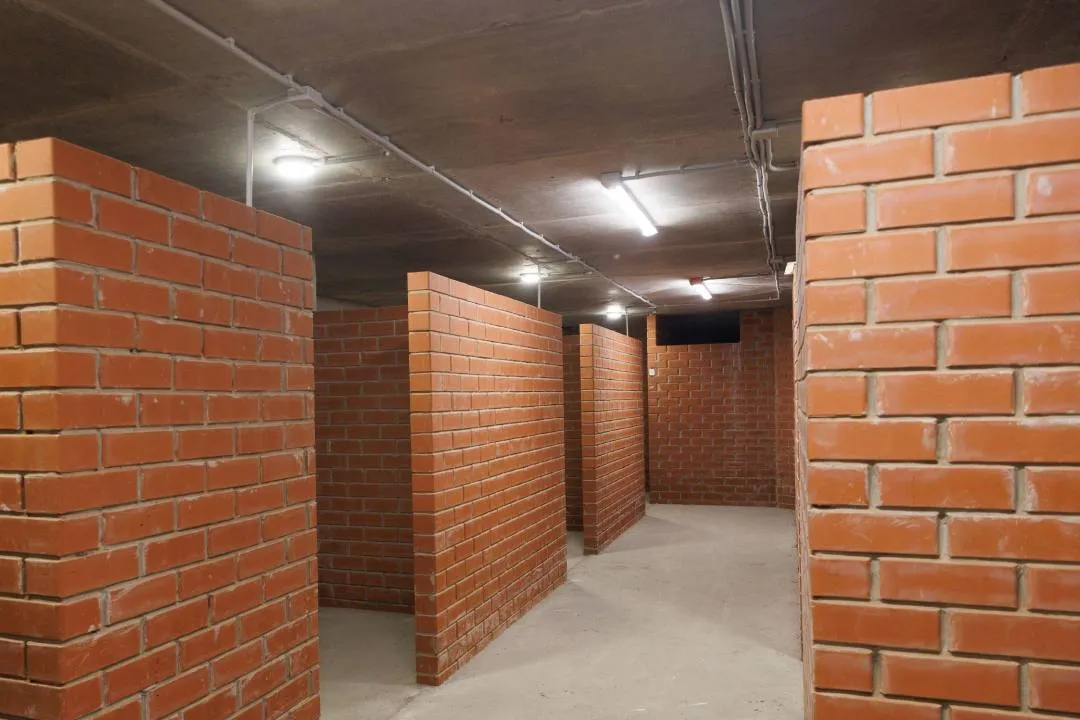

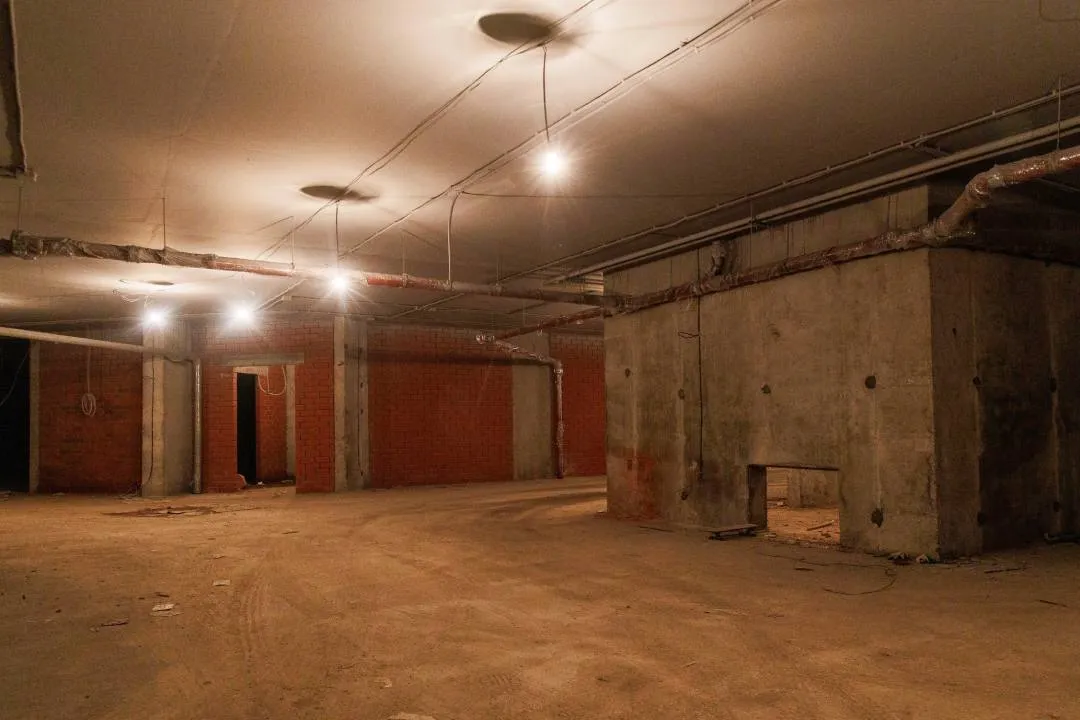

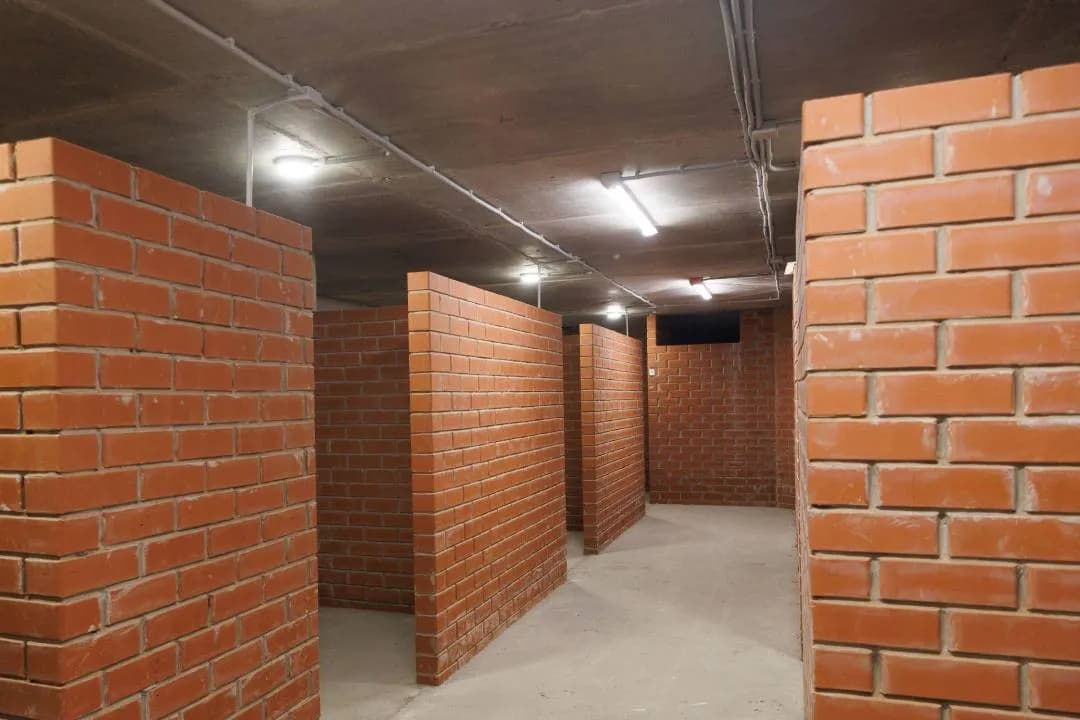

- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 3) - 80%
- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 5) - 80%

▪️Наземная часть:

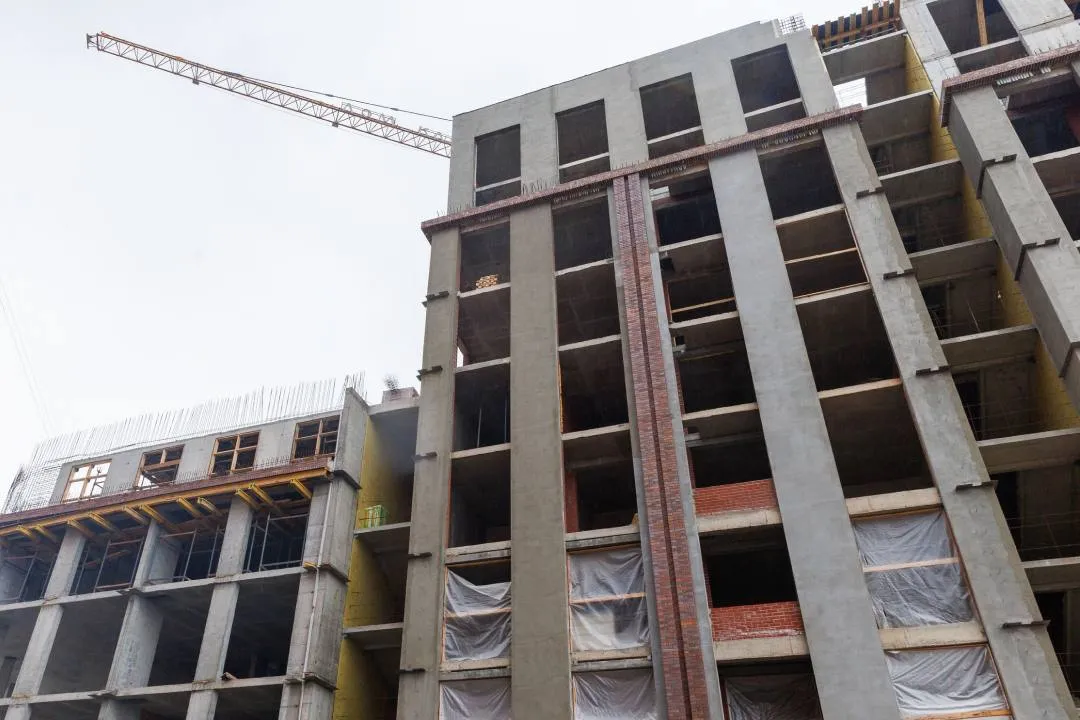

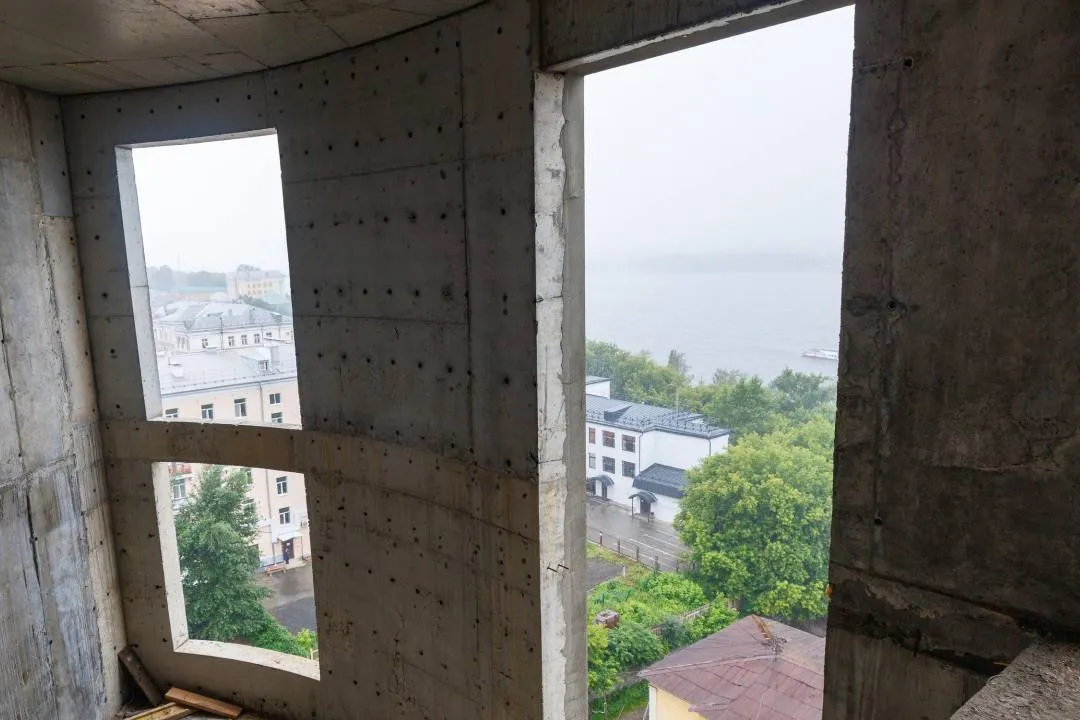

- Устройство несущих конструкций, в т.ч. Лестниц (секция № 1) - 95%
- Устройство несущих конструкций, в т.ч. Лестниц (секция № 2) - 95%
- Устройство несущих конструкций, в т.ч. Лестниц (секция № 4) - 35%

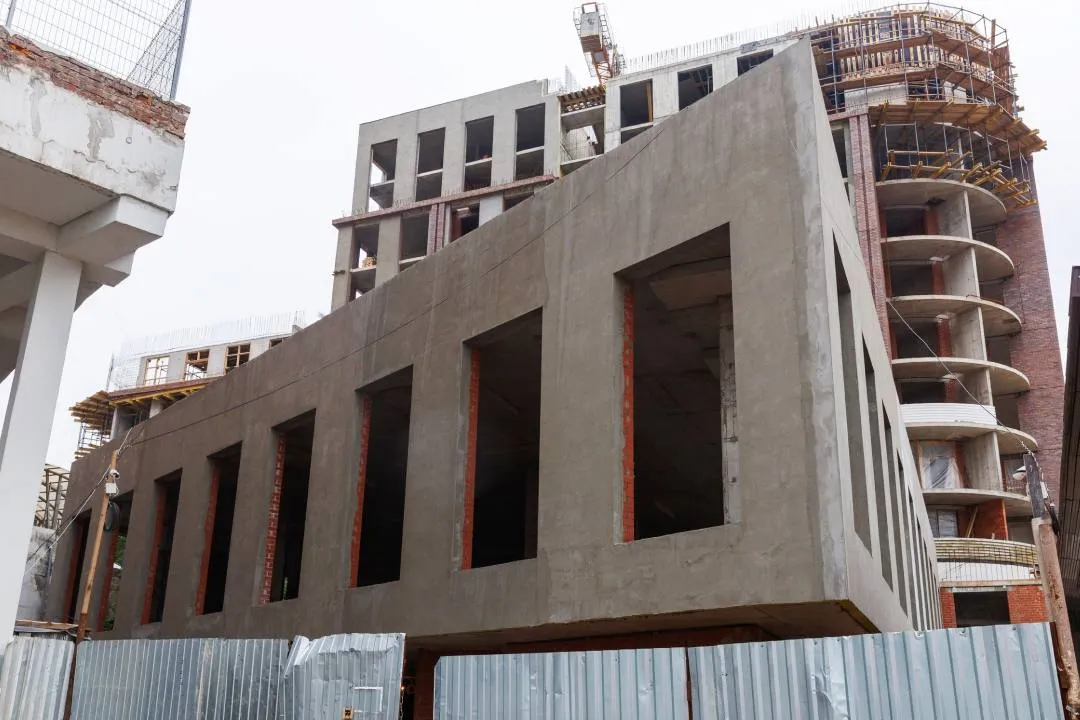

- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 1) - 92%
- Устройство ограждающих конструкций, внутренних стен и перегородок (секция № 2) - 80%
- Устройство кровли (секция № 1) - 16%
- Устройство кровли (секция № 2) - 15%

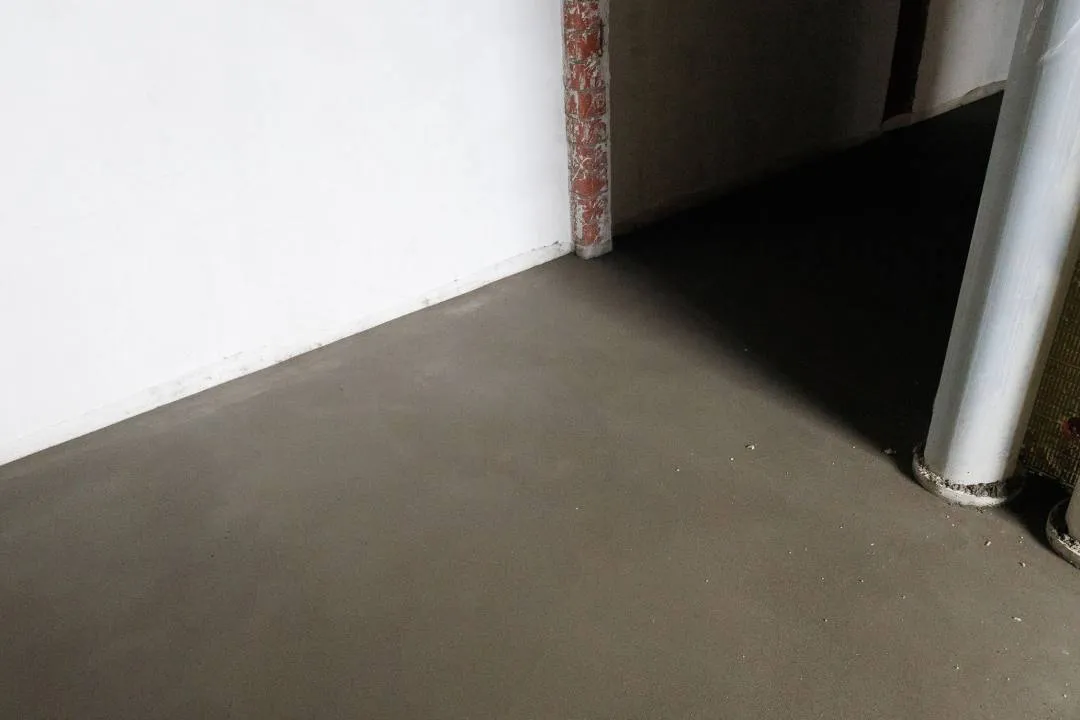

- Внутренняя отделка МОП и технических помещений (секция №1) - штукатурка стен - 80%
- Внутренняя отделка МОП и технических помещений (секция №2) - штукатурка стен - 15%
- Наружная отделка (фасады) (секция № 1) - 45%
- Наружная отделка (фасады) (секция № 2) - 43%

▪️Внутренние инженерные системы:

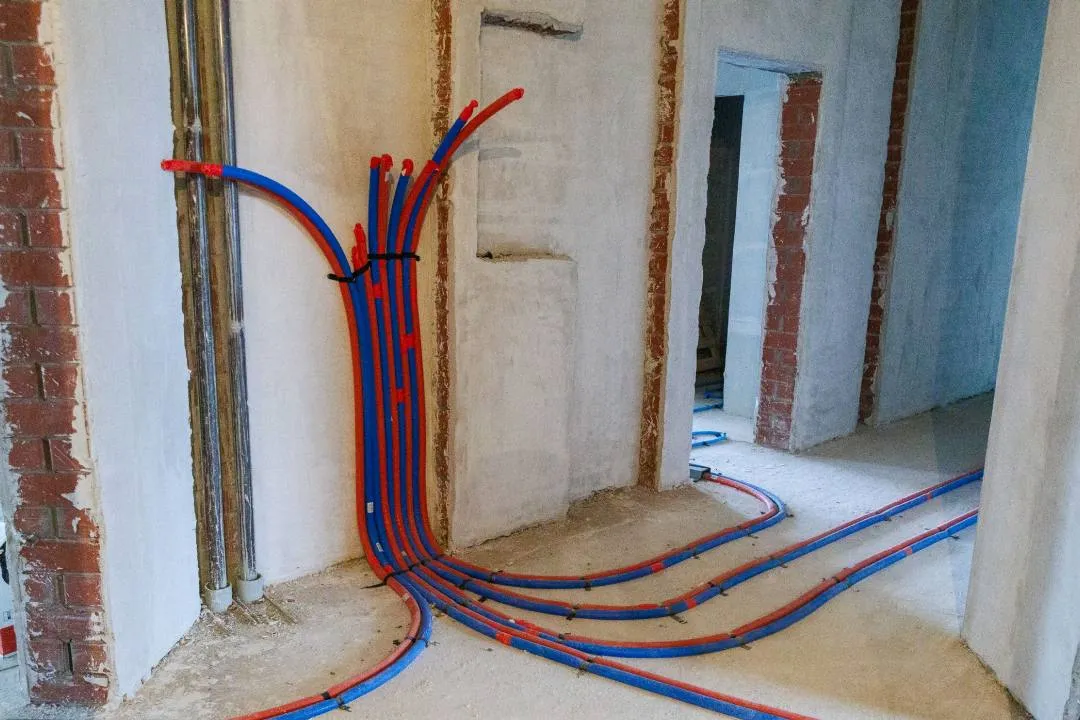

- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (секция № 1) - 10%
- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (секция № 2) - 10%

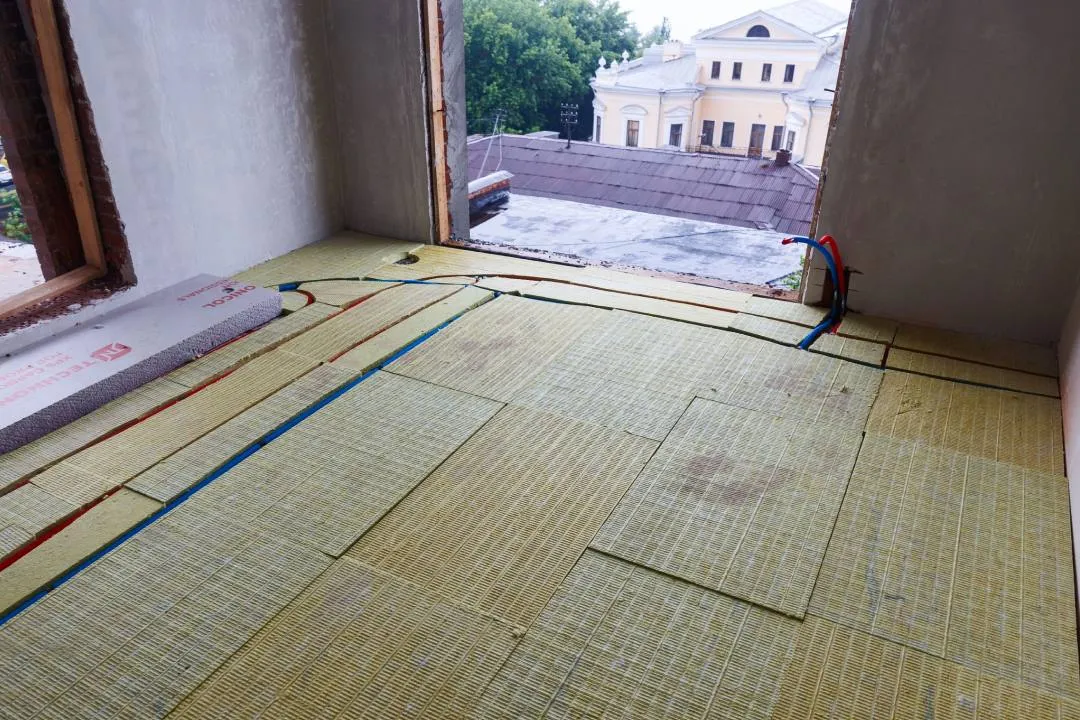

- Отопление, разводка, отопительные приборы (секция № 1) - 20%
- Отопление, разводка, отопительные приборы (секция № 2) - 5%
- ИТП, первый контур, узел учета тепла, и т.д. - 10%
- Вентиляция, кондиционирование, дымоудаление, в т.ч. вентиляционные камеры - 5%
- Электроснабжение и электроосвещение, в т.ч. ВРУ - 5%

▪️Наружные инженерные системы, в т.ч. технологические присоединения:
- Водоснабжение - 90%

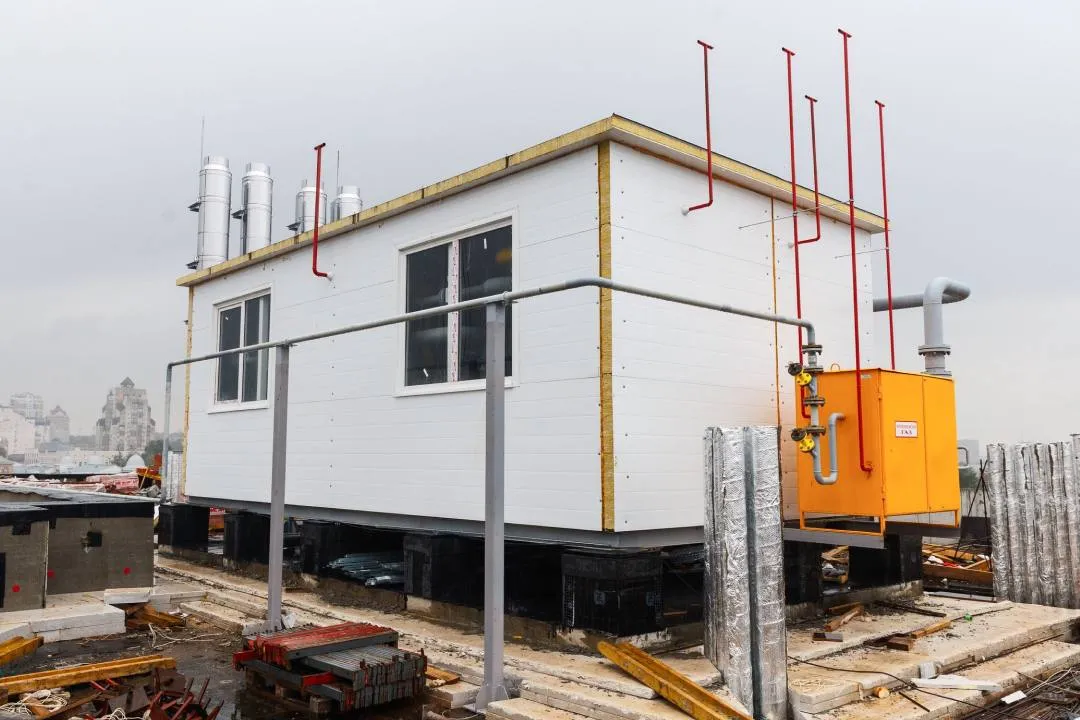

- Теплоснабжение (котельная) - 75%

Общая готовность дома - 51%
