сентябрь 2026 г.

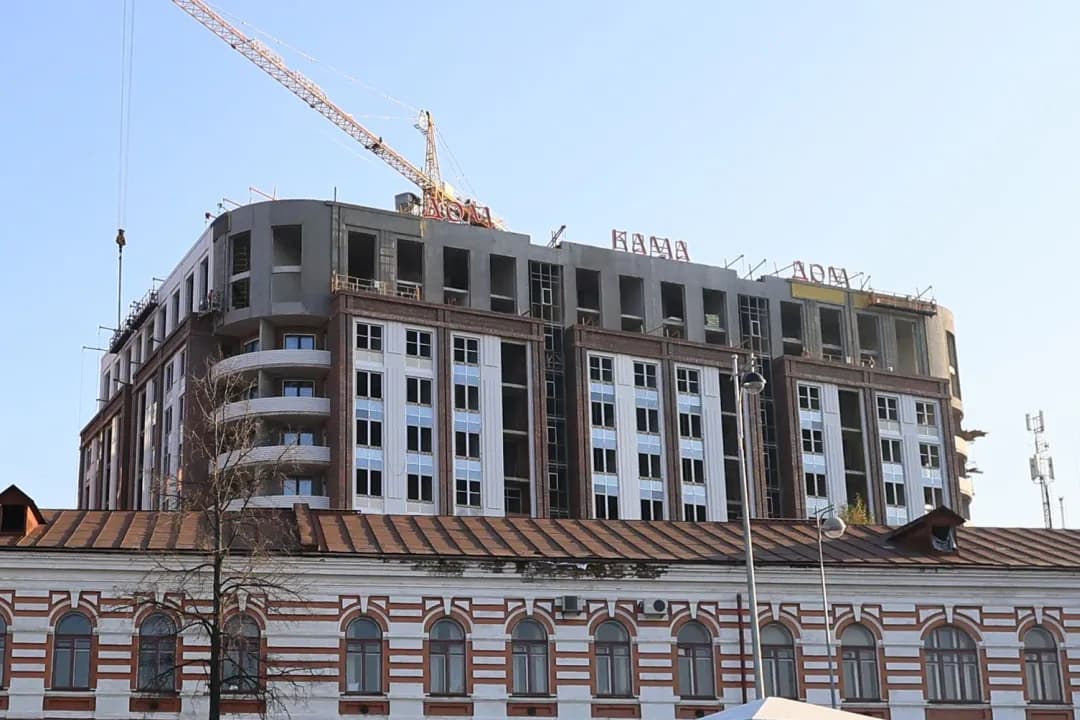

Делимся с вами свежим фотоотчетом о ходе строительства дома КАМА на Советской, 16
Итоги сентября:
Наземная часть:
Устройство несущих конструкций, в т.ч. Лестниц (подъезд №3) - 100%
Устройство кровли (подъезд № 1) - 80%
Устройство кровли (подъезд № 2) - 40%
Устройство кровли (подъезд № 4) - 15%
Внутренняя отделка МОП и технических помещений (подъезд №1)
- штукатурка стен - 95%

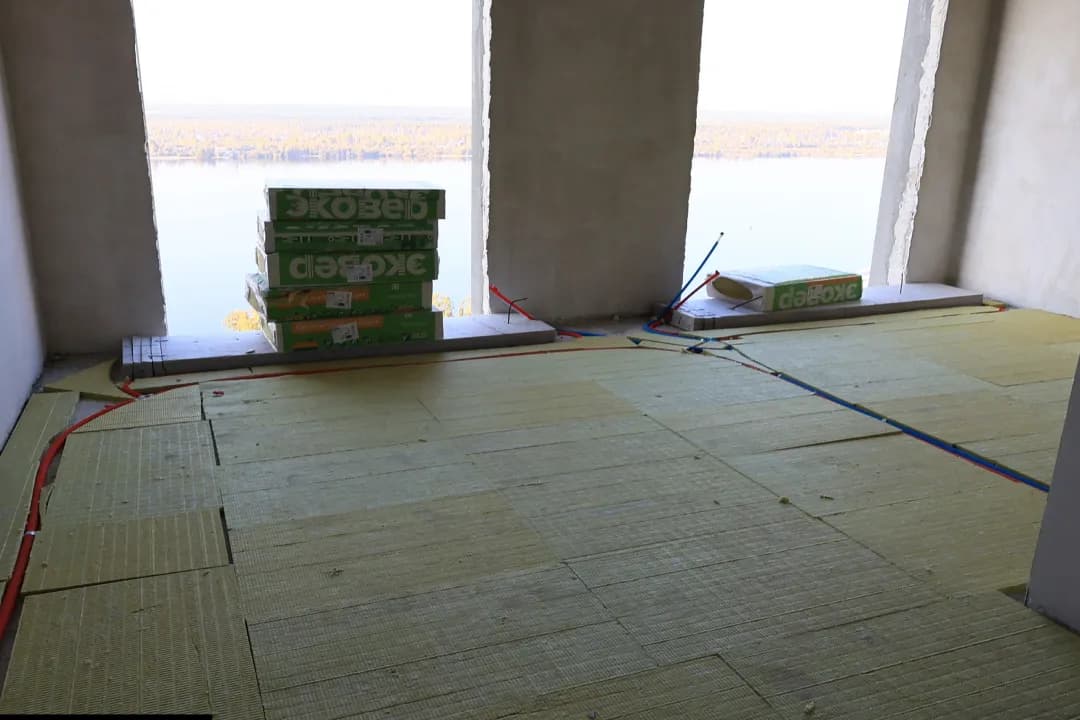

- стяжка полов -60%
Внутренняя отделка МОП и технических помещений (подъезд №2)
- штукатурка стен - 90%
- стяжка полов – 40%
Внутренняя отделка реализуемых площадей (квартир, офисов) (подъезд №1)
- штукатурка стен - 90%
Внутренняя отделка реализуемых площадей (квартир, офисов) (подъезд №2)
- штукатурка стен - 90%

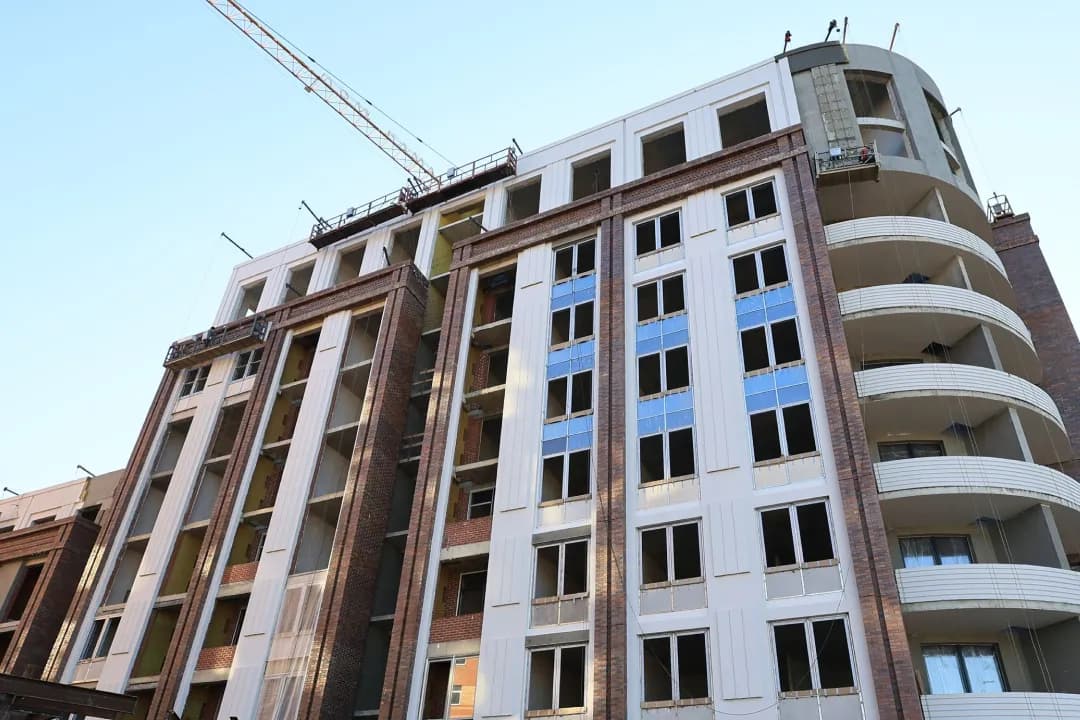

Наружная отделка (фасады) (подъезд № 1) - 52%
Наружная отделка (фасады) (подъезд № 2) - 52%
Наружная отделка (фасады) (подъезд № 3) - 30%
Заполнение проемов в надземной части здания (двери/окна/балконные блоки в квартирах; двери в МОП, на переходных лоджиях) (подъезд №1) - 25%
Заполнение проемов в надземной части здания (двери/окна/балконные блоки в квартирах; двери в МОП, на переходных лоджиях) (подъезд №2) - 25%
Внутренние инженерные системы:

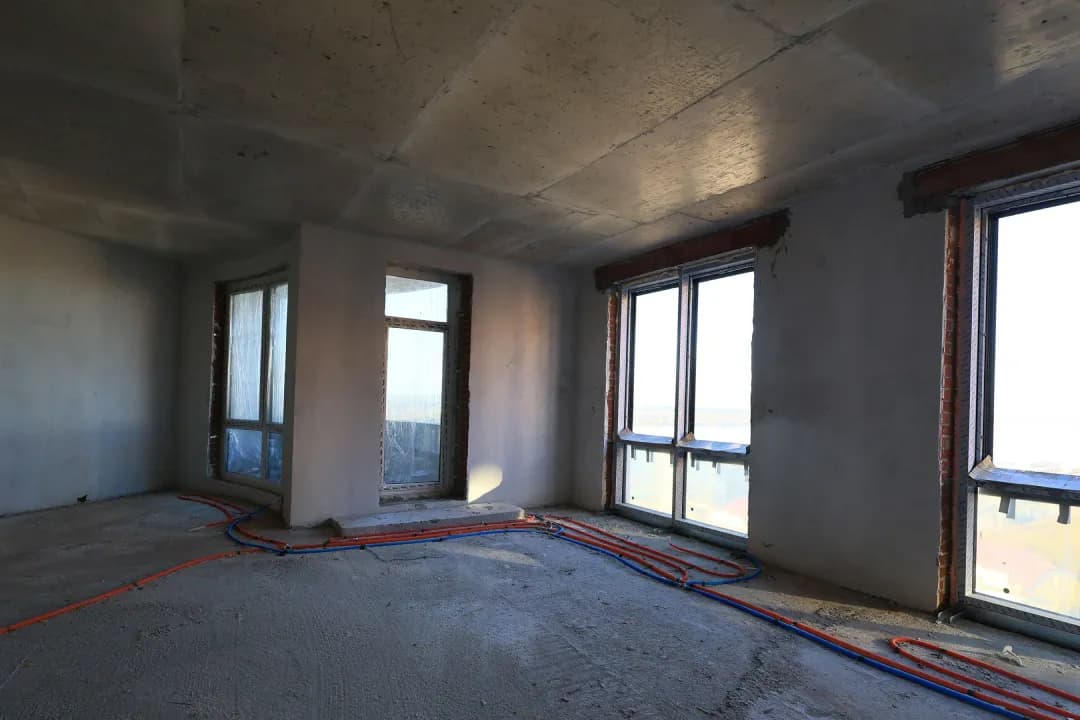

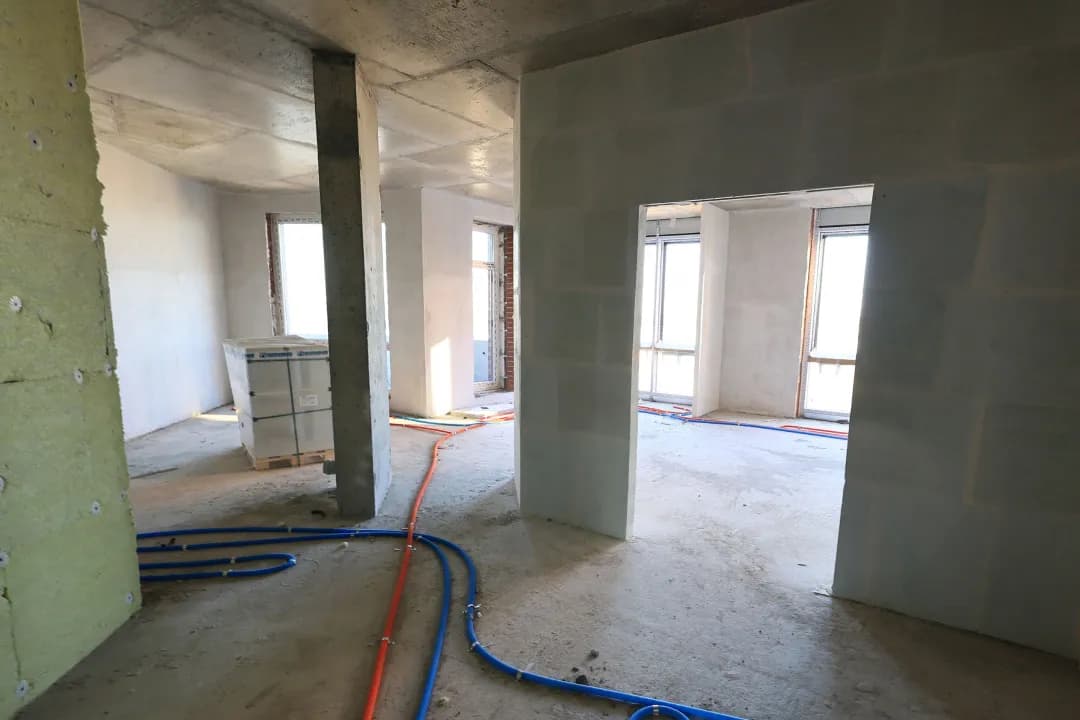

- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (подъезд № 1) - 28%
- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (подъезд № 2) - 28%
- Отопление, разводка, отопительные приборы (подъезд № 1) - 43%
- Отопление, разводка, отопительные приборы (подъезд № 2) - 35%
- ИТП, первый контур, узел учета тепла, и т.д. – 20%
- Вентиляция, кондиционирование, дымоудаление, в т.ч. вентиляционные камеры - 30%
- Электроснабжение и электроосвещение, в т.ч. ВРУ - 30%
Наружные инженерные сети, в т.ч. технологические присоединения:
- Газоснабжение – 80%
Общая готовность дома - 60%
Итоги сентября:
Наземная часть:
Устройство несущих конструкций, в т.ч. Лестниц (подъезд №3) - 100%
Устройство кровли (подъезд № 1) - 80%
Устройство кровли (подъезд № 2) - 40%
Устройство кровли (подъезд № 4) - 15%
Внутренняя отделка МОП и технических помещений (подъезд №1)
- штукатурка стен - 95%
- стяжка полов -60%
Внутренняя отделка МОП и технических помещений (подъезд №2)
- штукатурка стен - 90%
- стяжка полов – 40%
Внутренняя отделка реализуемых площадей (квартир, офисов) (подъезд №1)
- штукатурка стен - 90%
Внутренняя отделка реализуемых площадей (квартир, офисов) (подъезд №2)
- штукатурка стен - 90%
Наружная отделка (фасады) (подъезд № 1) - 52%
Наружная отделка (фасады) (подъезд № 2) - 52%
Наружная отделка (фасады) (подъезд № 3) - 30%
Заполнение проемов в надземной части здания (двери/окна/балконные блоки в квартирах; двери в МОП, на переходных лоджиях) (подъезд №1) - 25%
Заполнение проемов в надземной части здания (двери/окна/балконные блоки в квартирах; двери в МОП, на переходных лоджиях) (подъезд №2) - 25%
Внутренние инженерные системы:
- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (подъезд № 1) - 28%
- Сантехнические системы: водопровод (ХВС, ГВС), канализация (бытовая, ливневая) (подъезд № 2) - 28%
- Отопление, разводка, отопительные приборы (подъезд № 1) - 43%
- Отопление, разводка, отопительные приборы (подъезд № 2) - 35%
- ИТП, первый контур, узел учета тепла, и т.д. – 20%
- Вентиляция, кондиционирование, дымоудаление, в т.ч. вентиляционные камеры - 30%
- Электроснабжение и электроосвещение, в т.ч. ВРУ - 30%
Наружные инженерные сети, в т.ч. технологические присоединения:
- Газоснабжение – 80%
Общая готовность дома - 60%
