февраль 2025 г.
По итогам февраля делимся фотоотчетом о ходе строительства премиального дома «Петропавловский» на ул. Николая Островского, 1

Итоги февраля:

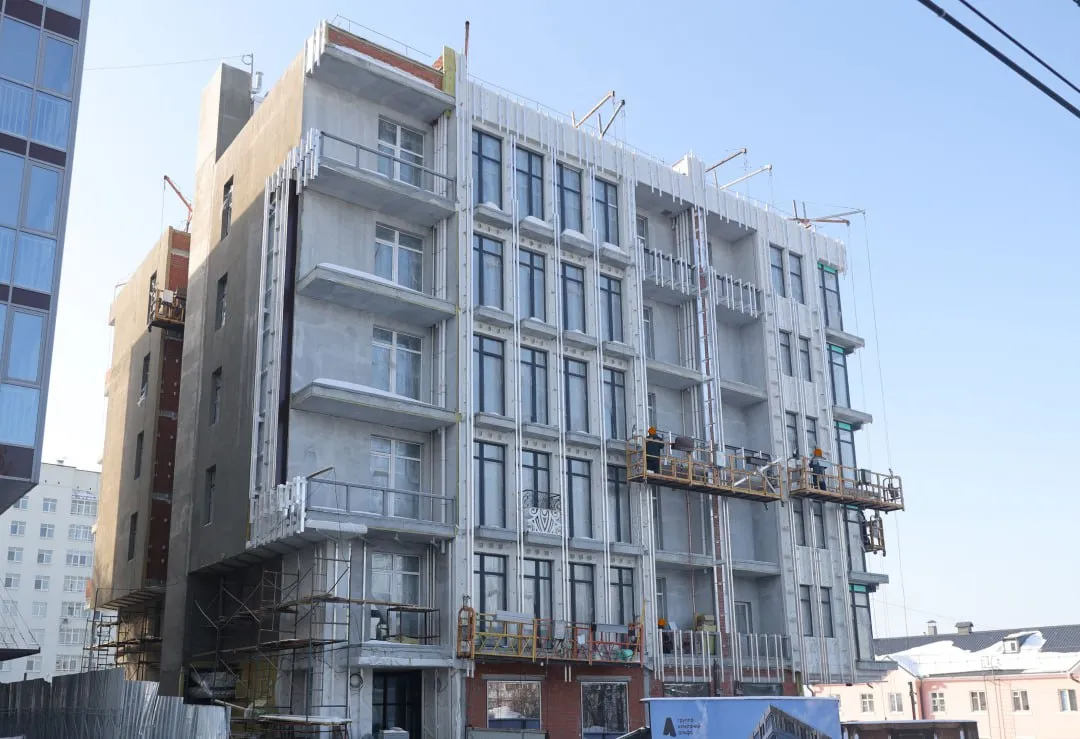

▪️Устройство фасада по оси Б - 96%

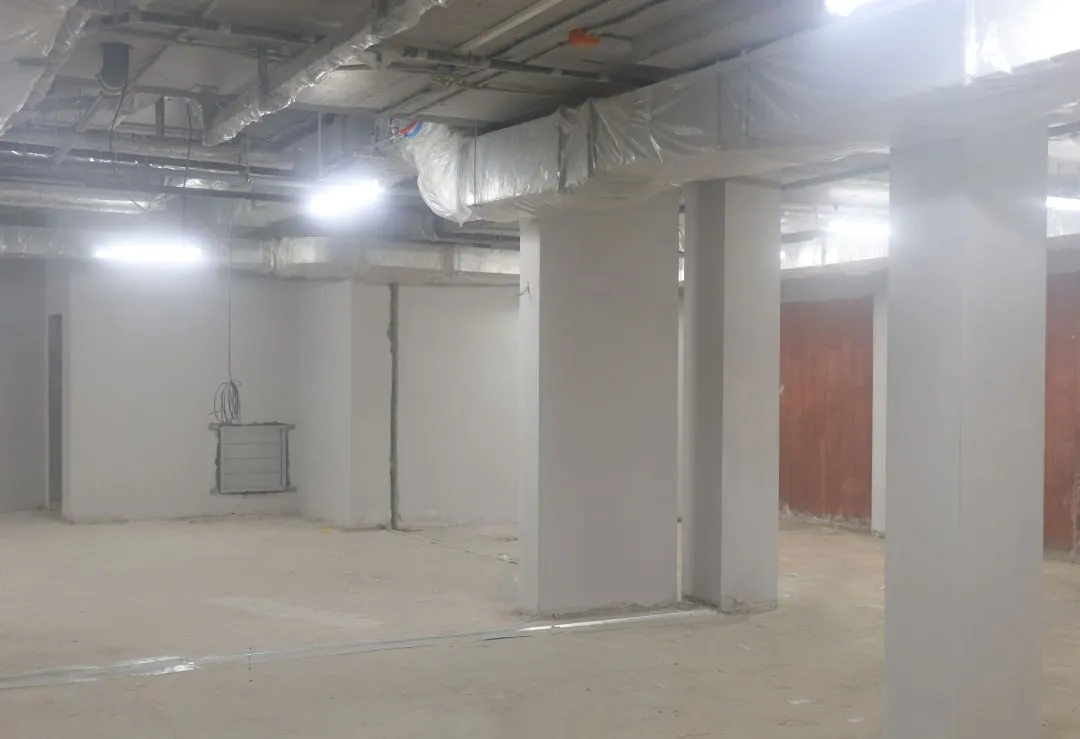

▪️Монтаж вентиляции в подземной автостоянке - 91%

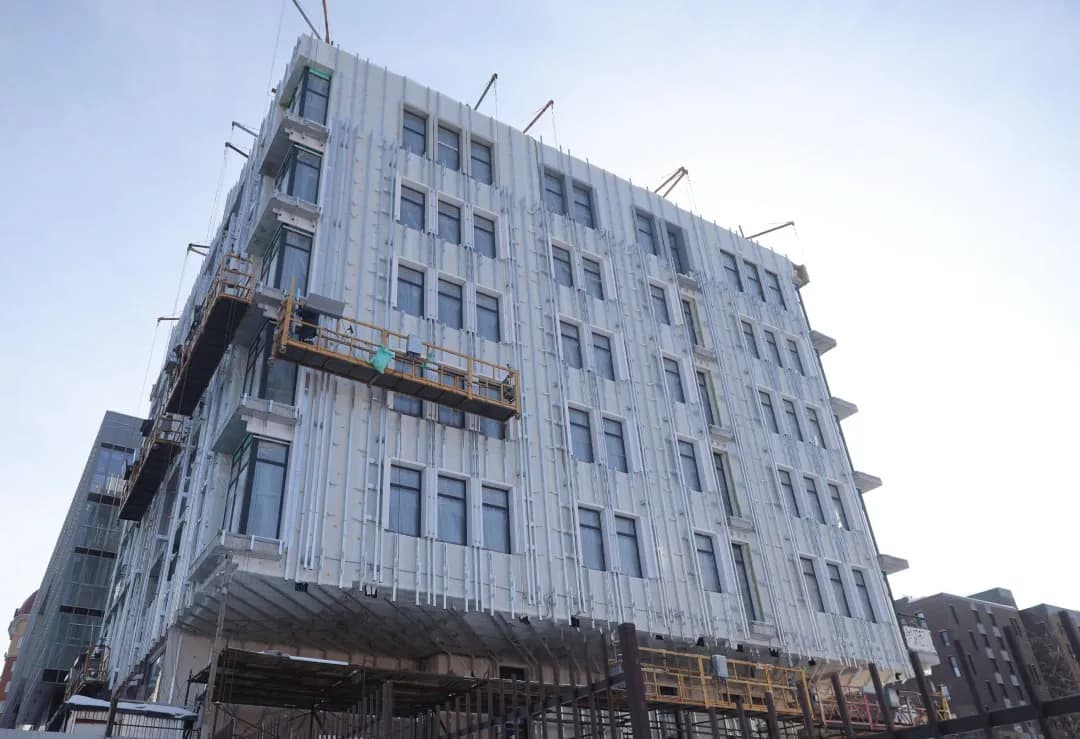

▪️Устройство декоративного фасада в осях П/1-13 - 57%
▪️Устройство декоративного фасада по оси Б-П/13 - 46%

▪️Отделка подземной автостоянки - 26%

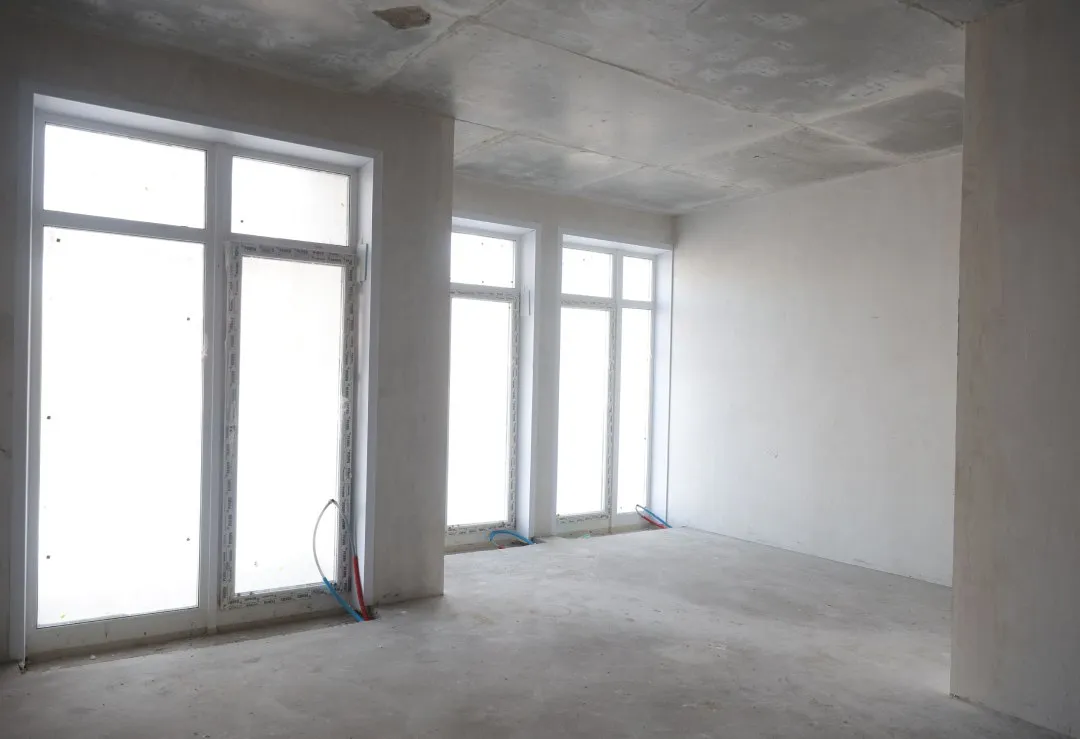

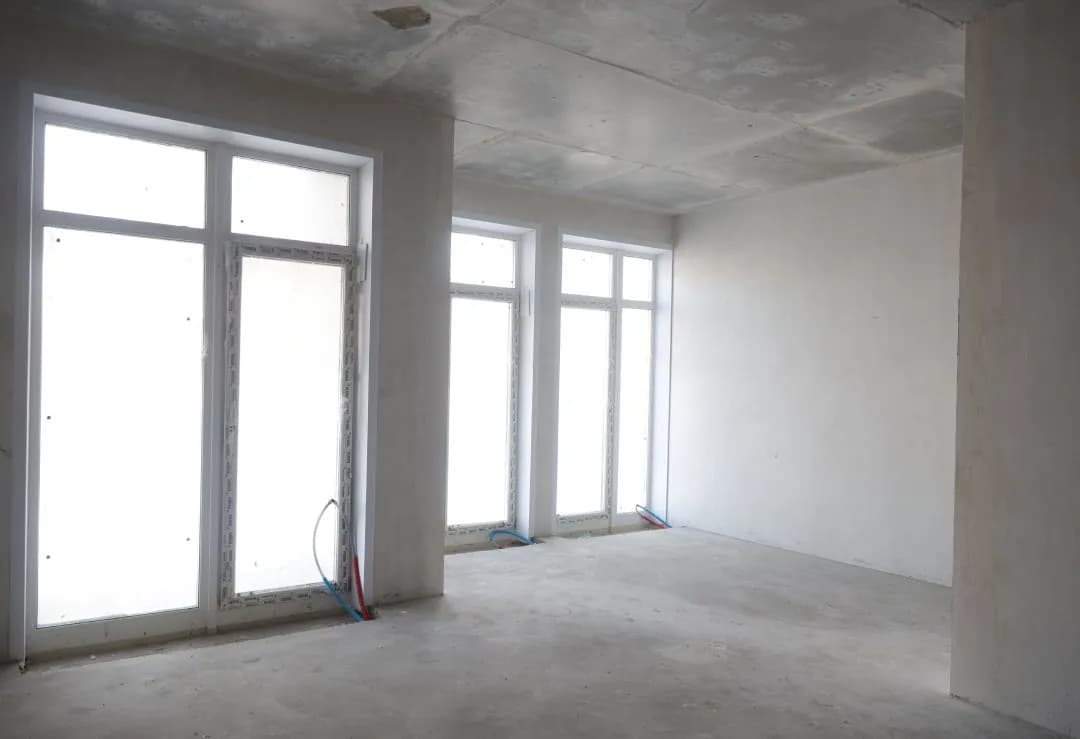

▪️Дизайнерская отделка холла 1 этажа - 8%

Общая готовность дома - 65%
