апрель 2025 г.
По итогам апреля делимся фотоотчетом о ходе строительства премиального дома «Петропавловский» на ул. Николая Островского, 1
Итоги апреля:

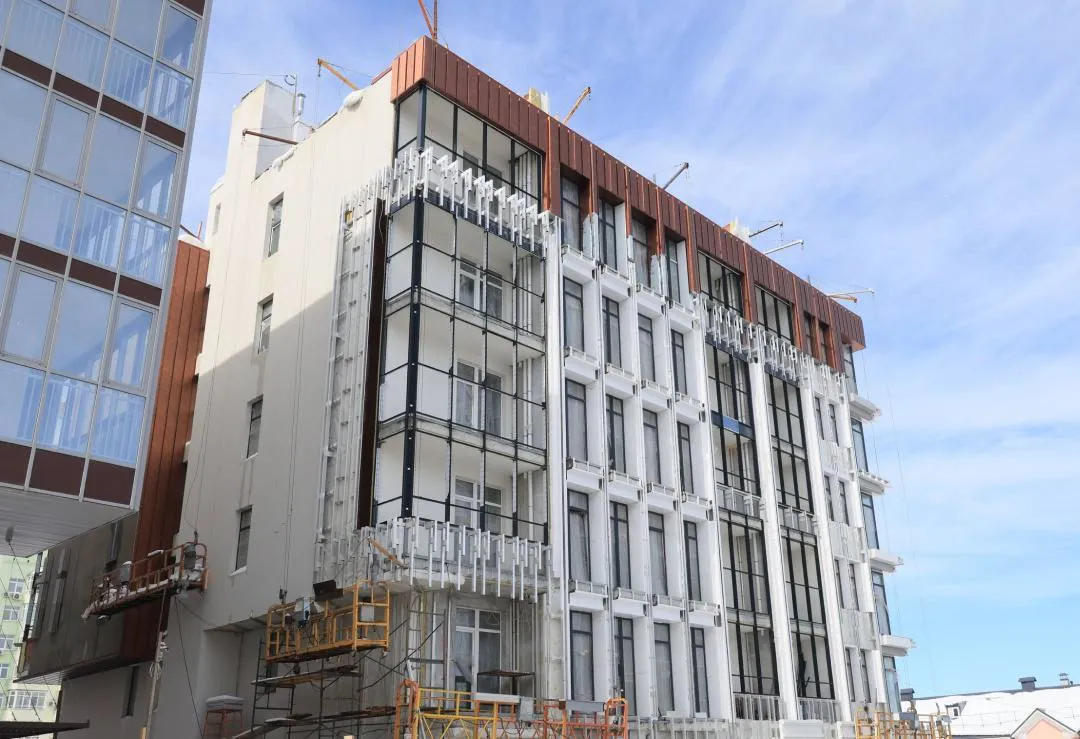

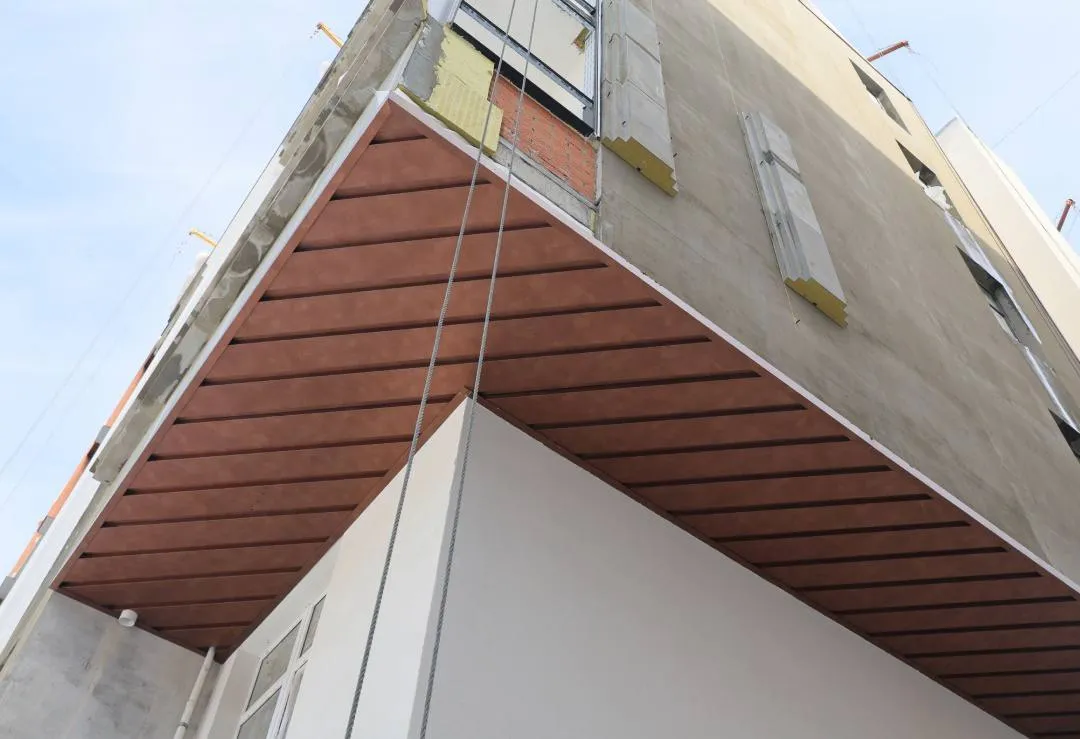

▪️Устройство фасада по оси Б - 96%
▪️Монтаж вентиляции в подземной автостоянке - 94%

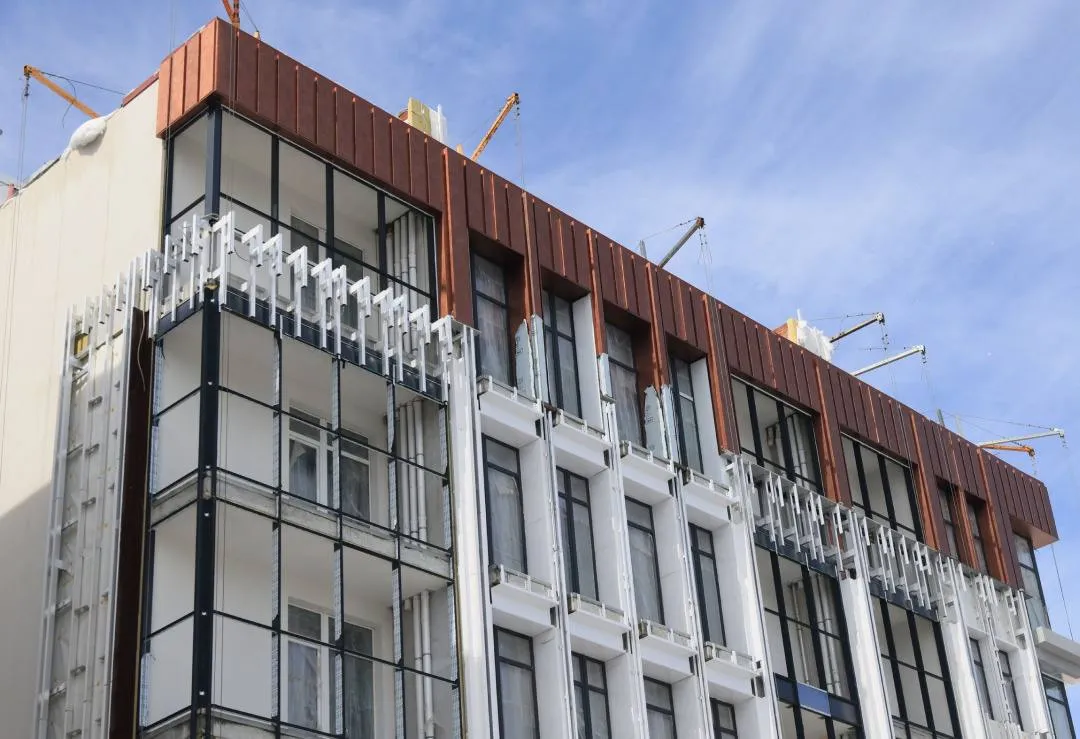

▪️Устройство декоративного фасада в осях П/1-13 - 63%

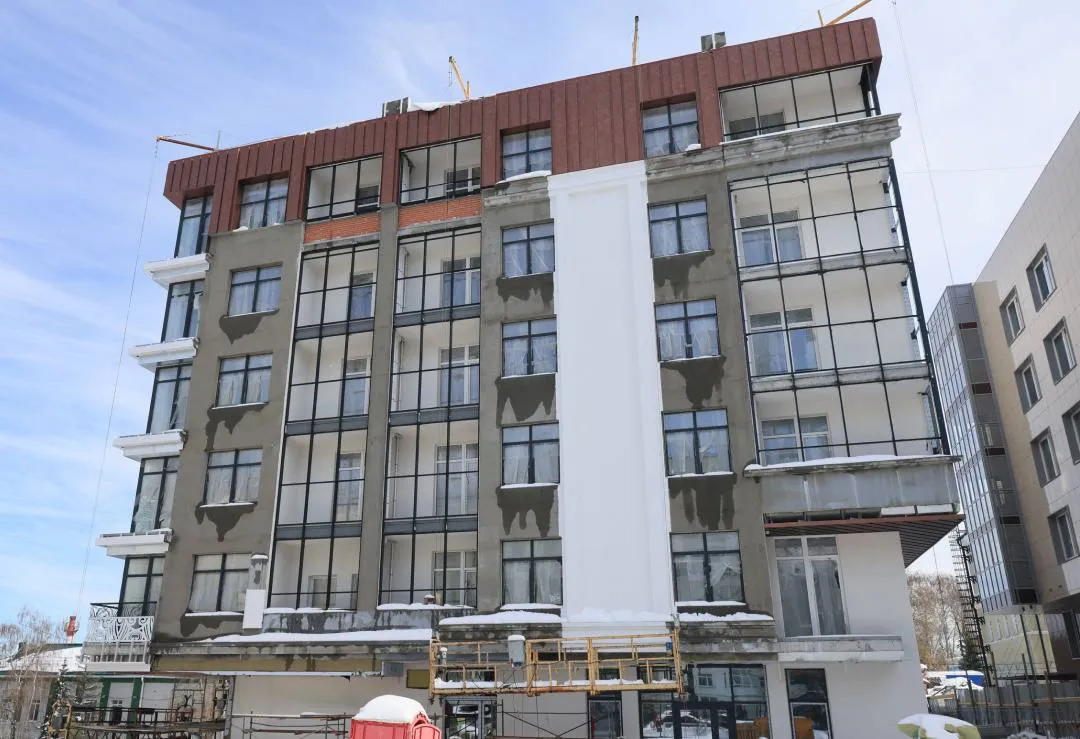

▪️Устройство декоративного фасада по оси Б-П/13 - 53%
▪️Отделка подземной автостоянки - 35%
▪️Дизайнерская отделка холла 1 этажа - 46%
▪️Дизайнерская отделка МОПов 2,3,4,5,6 этажей - 27%
Общая готовность дома - 72%
