май 2025 г.
По итогам мая делимся фотоотчетом о ходе строительства премиального дома «Петропавловский» на ул. Николая Островского, 1

Итоги мая:

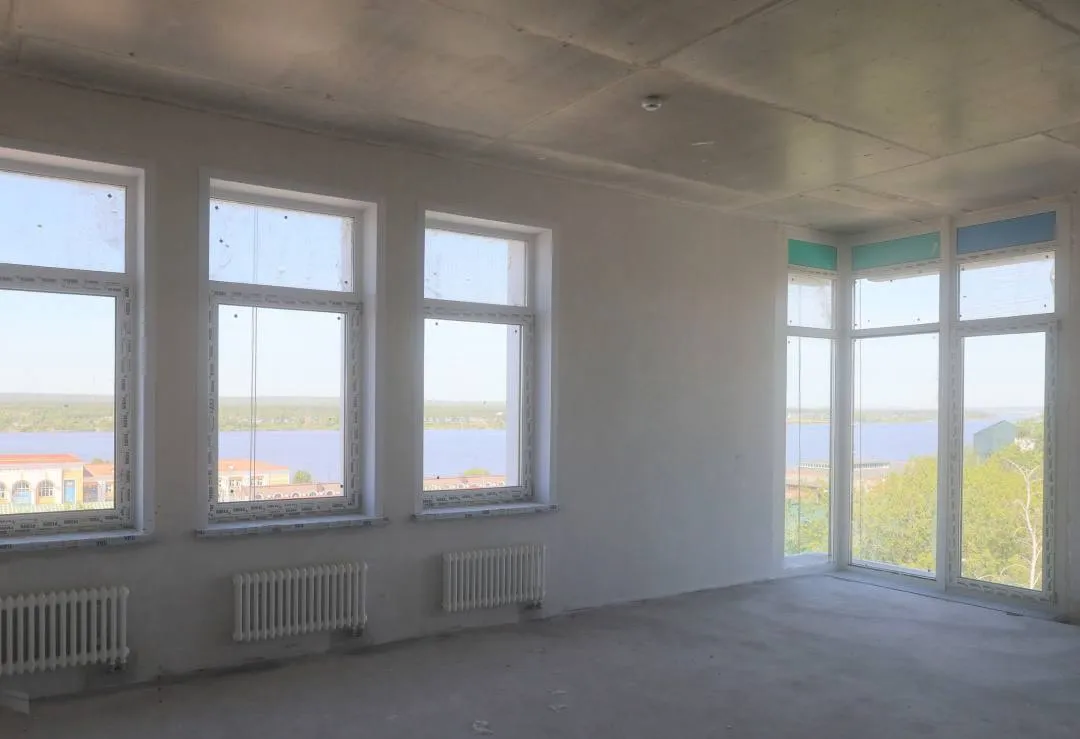

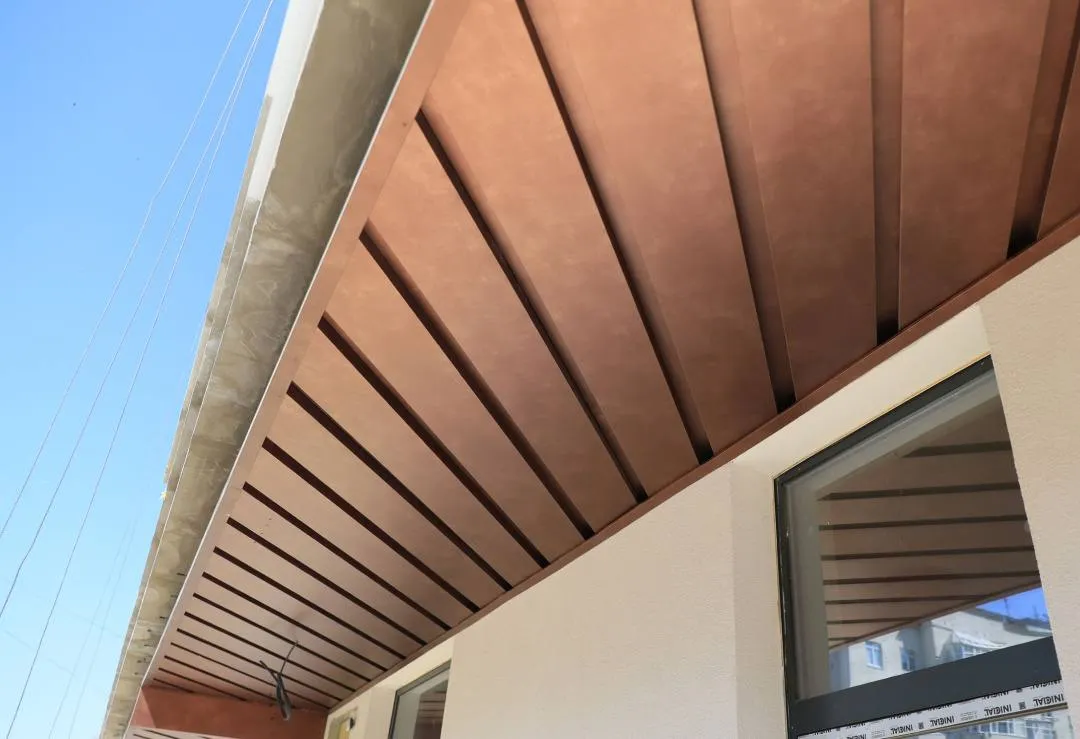

▪️Устройство фасада по оси Б - 96%
▪️Монтаж вентиляции в подземной автостоянке - 98%
▪️Устройство декоративного фасада в осях П/1-13 - 65%
▪️Устройство декоративного фасада по оси Б-П/13 - 60%

▪️Отделка подземной автостоянки - 50%

▪️Дизайнерская отделка холла 1 этажа - 50%
▪️Дизайнерская отделка МОПов 2,3,4,5,6 этажей - 40%

Общая готовность дома - 75%
