март 2024 г.

По итогам марта делимся с вами фотоотчетом о ходе строительства премиального дома «Петропавловский»

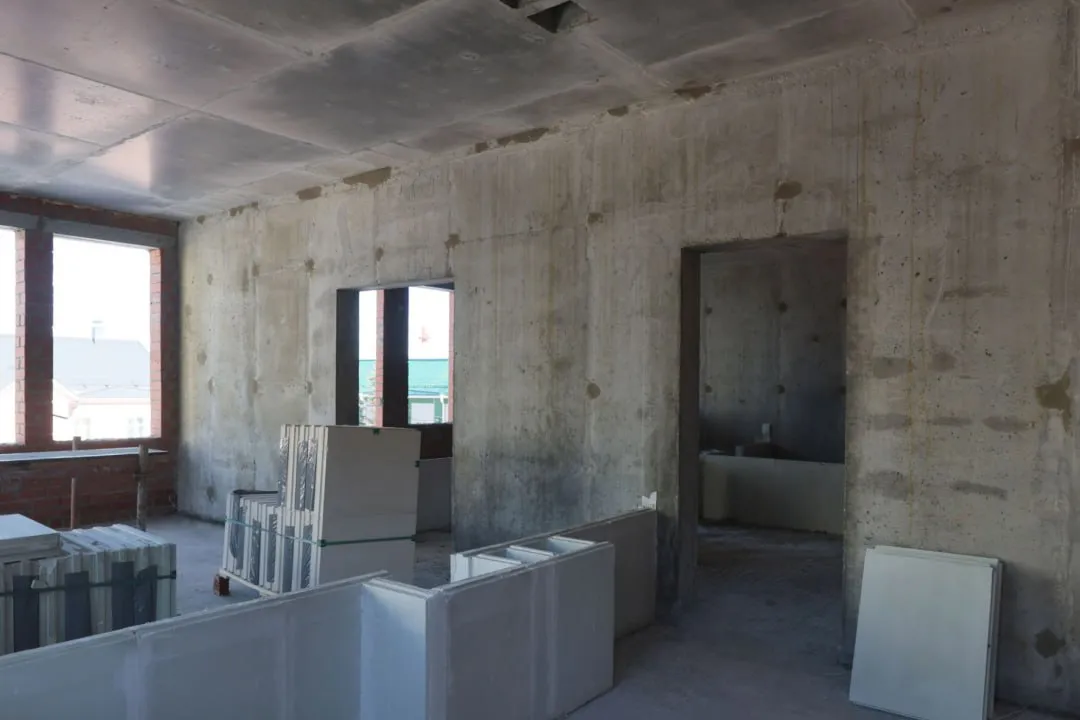

▪️Бетонирование вертикальных конструкций на отметке 20.320 м – 100%

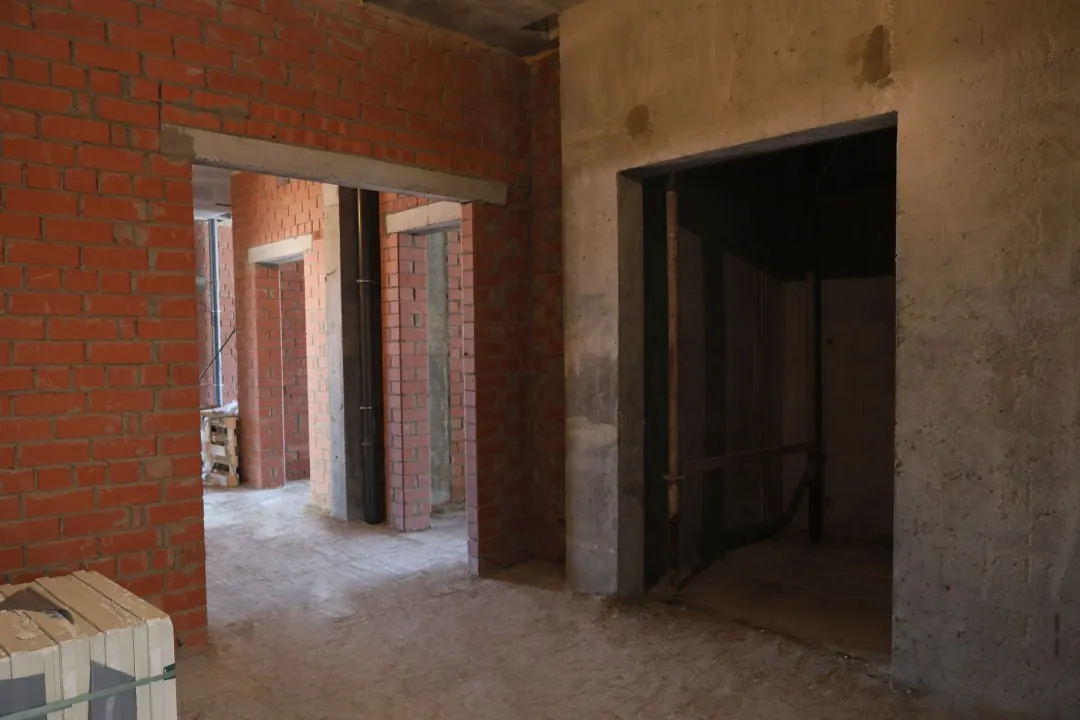

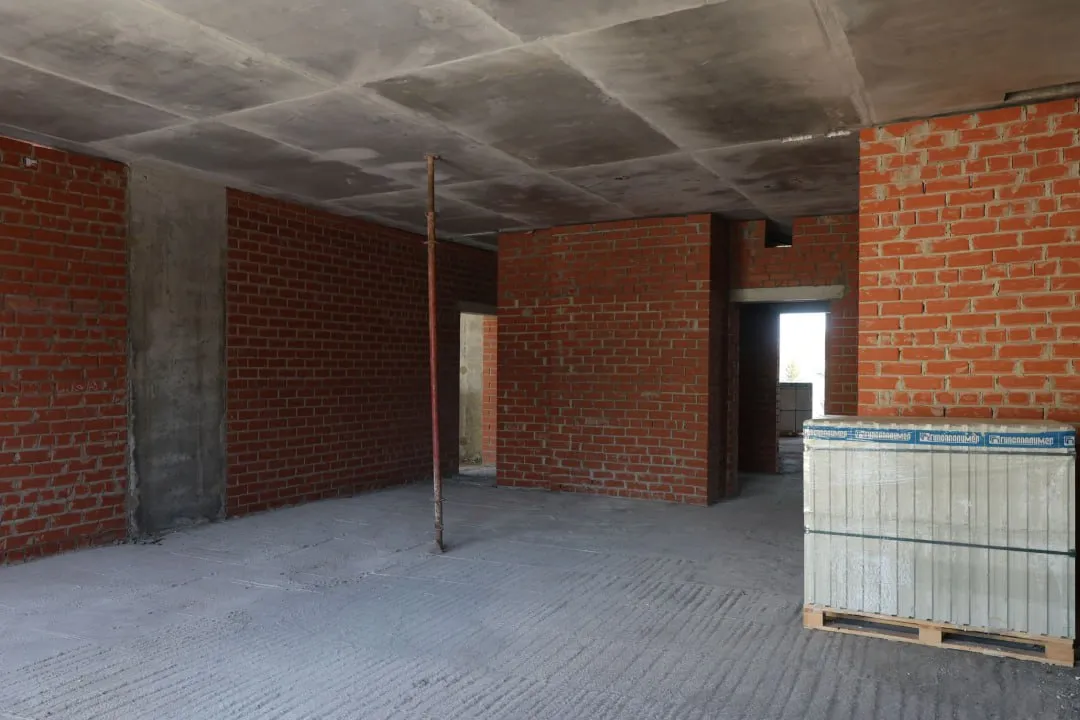

▪️Кирпичная кладка наружных и внутренних стен 3 этажа – 100%

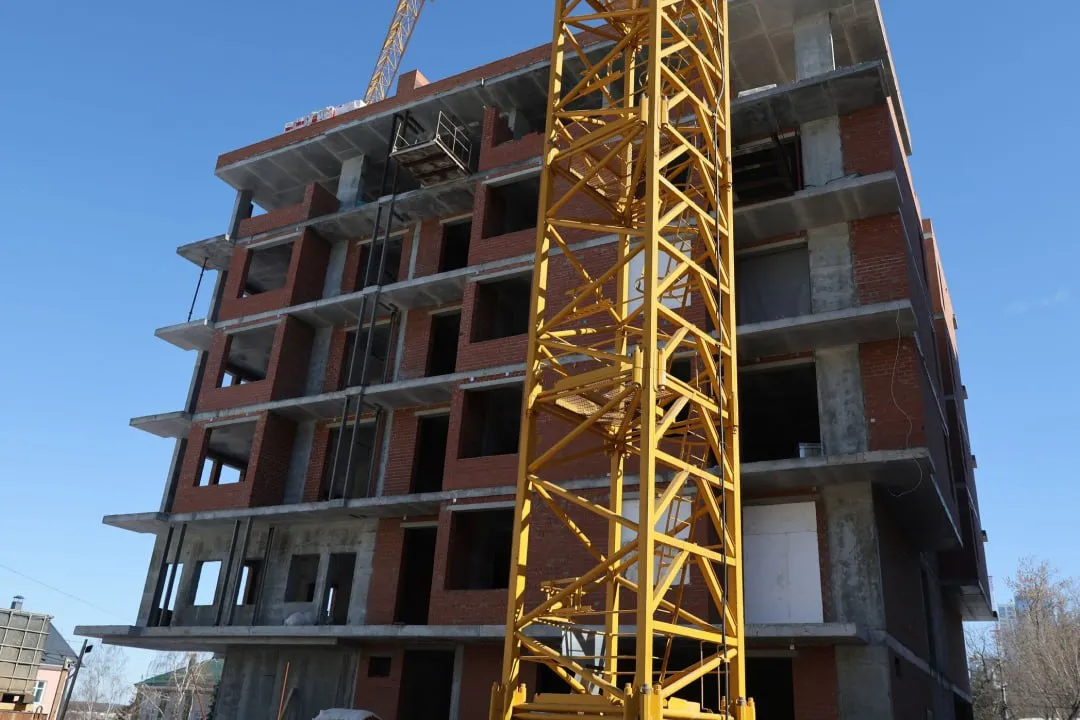

▪️Кирпичная кладка стен 4 этажа – 100%

▪️Кирпичная кладка наружных стен 5 этажа – 100%

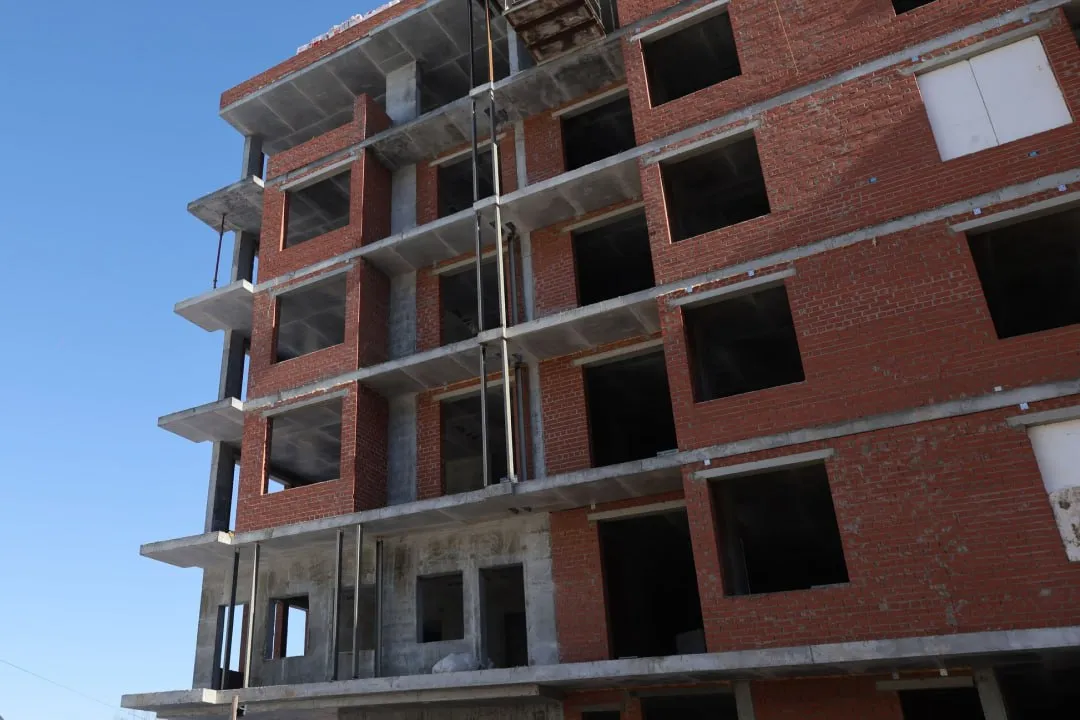

▪️Кирпичная кладка наружных стен 6 этажа – 60%

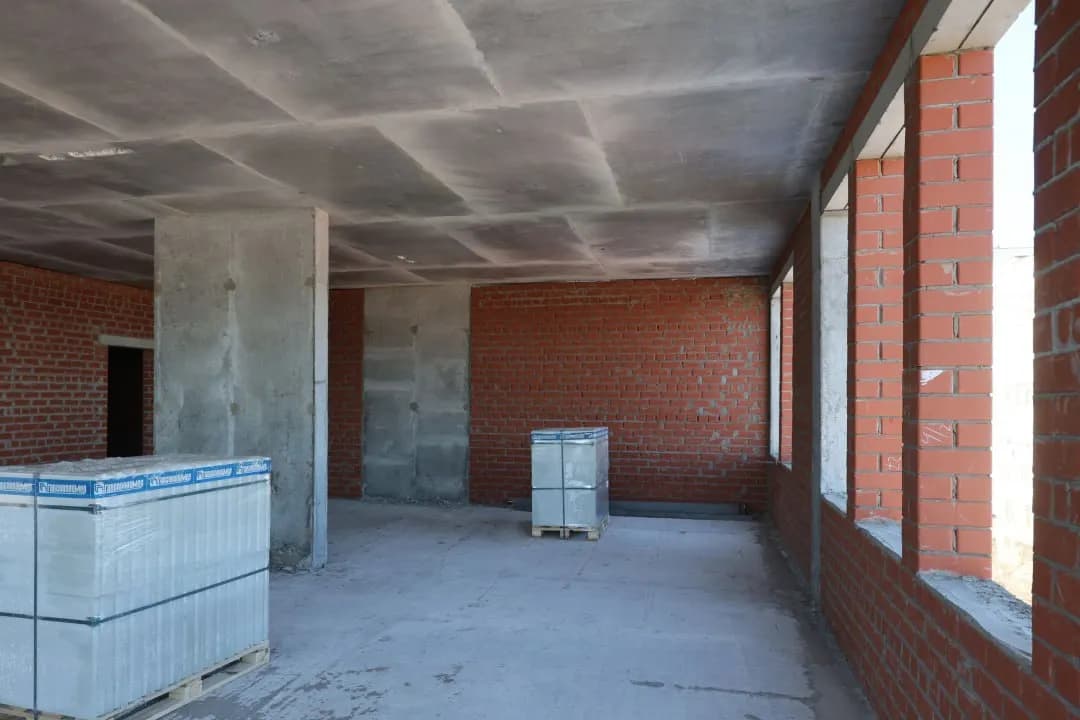

▪️Кирпичная кладка парапета - 100%

▪️Бетонирование лестниц и лестничных площадок жилого дома - 100%

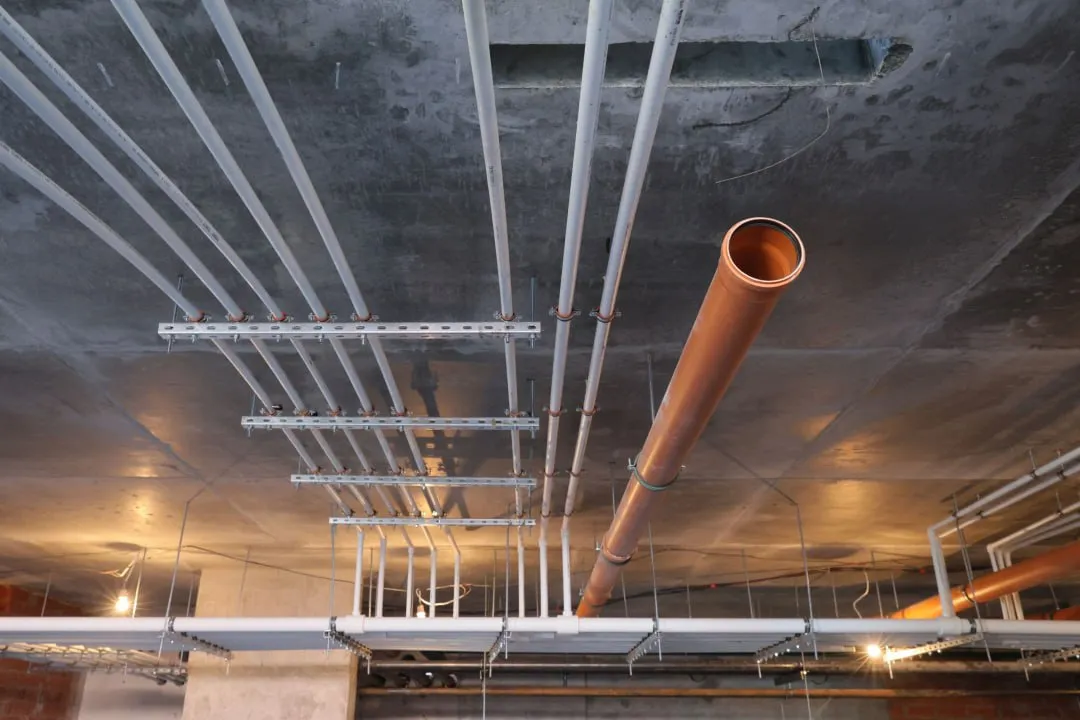

▪️Монтаж систем водоснабжения и канализации, а также отопления в подземной автостоянке - 90%

▪️Устройство пароизоляции кровли жилого дома - 100%

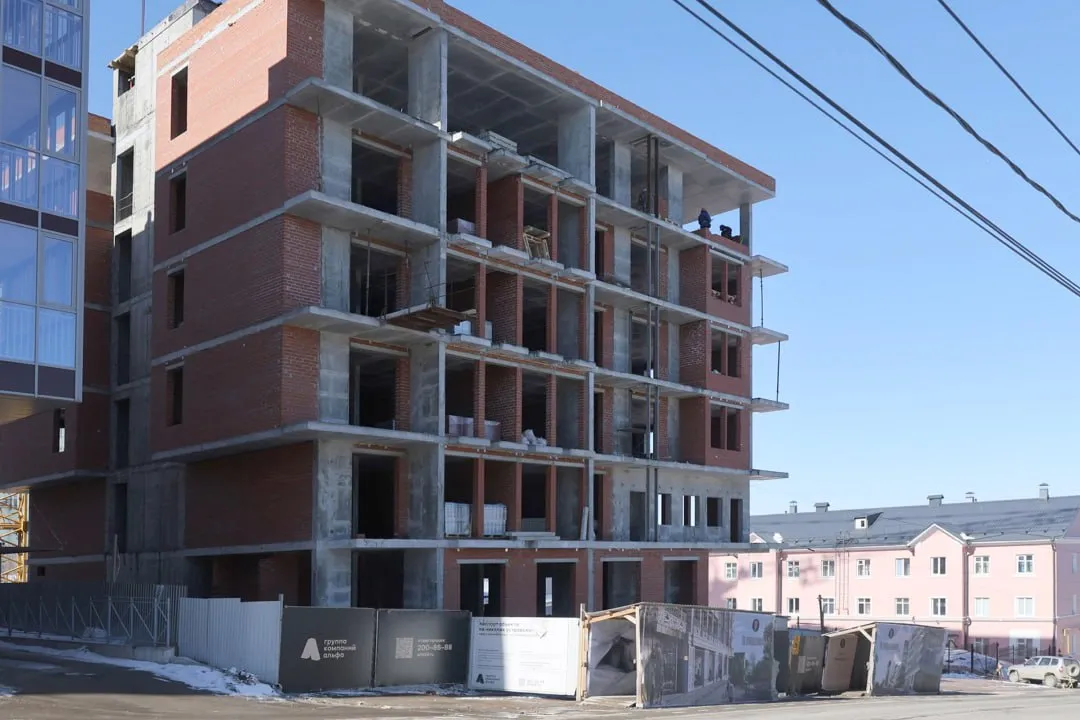

Общая готовность дома – 21%
