апрель 2024 г.

Итоги апреля:

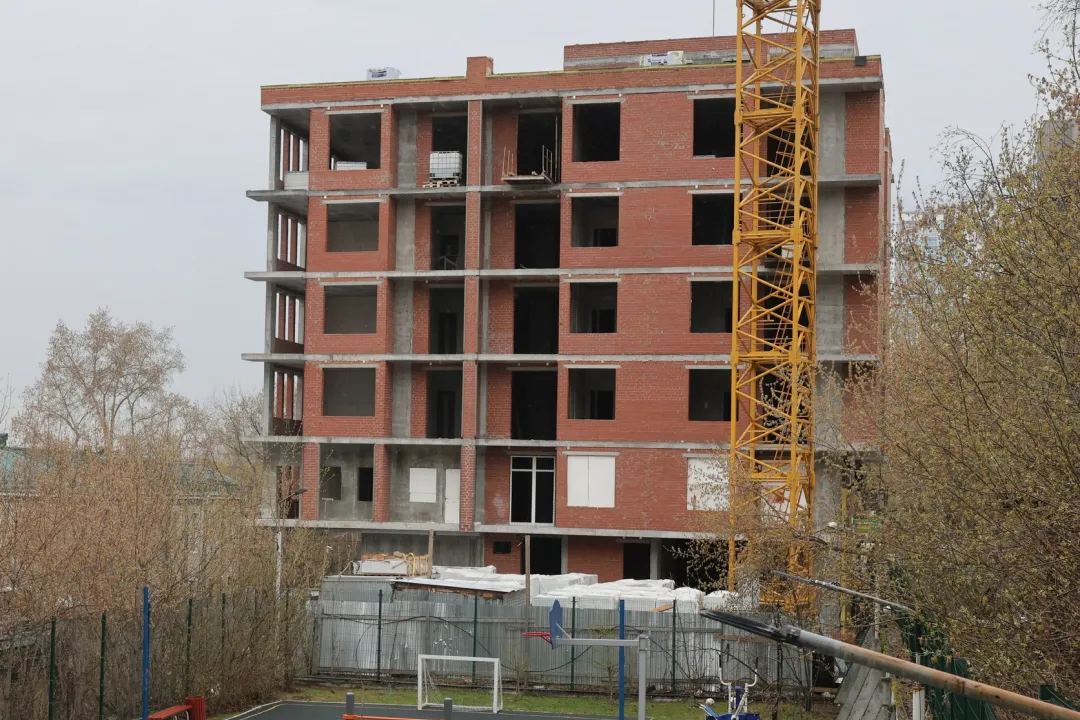

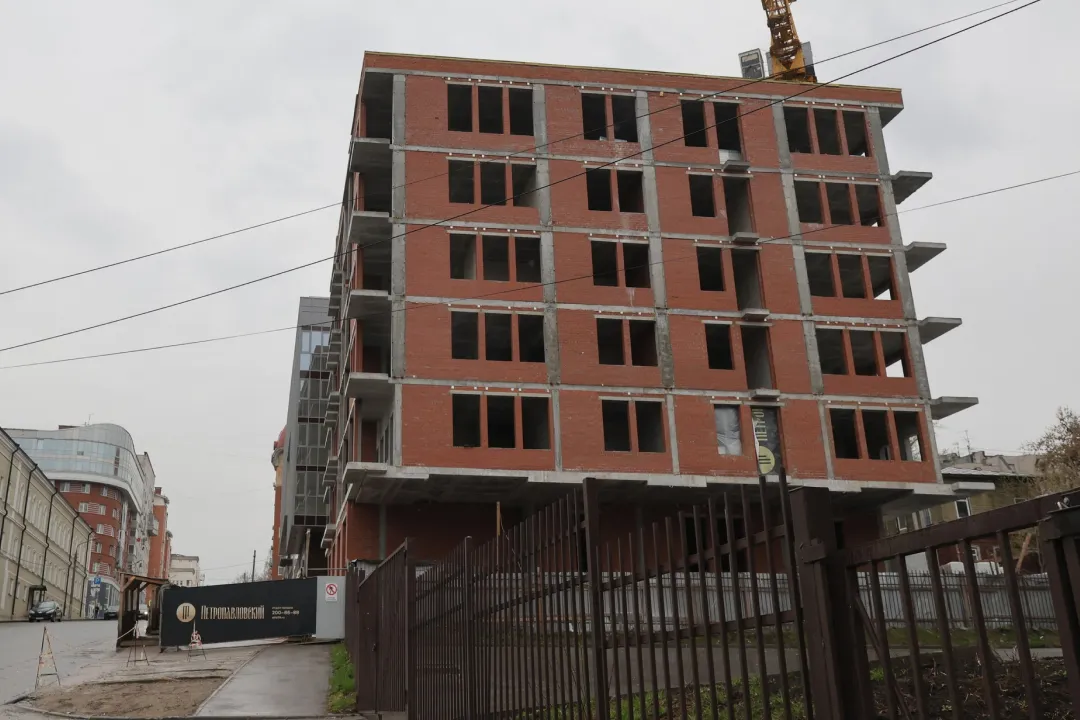

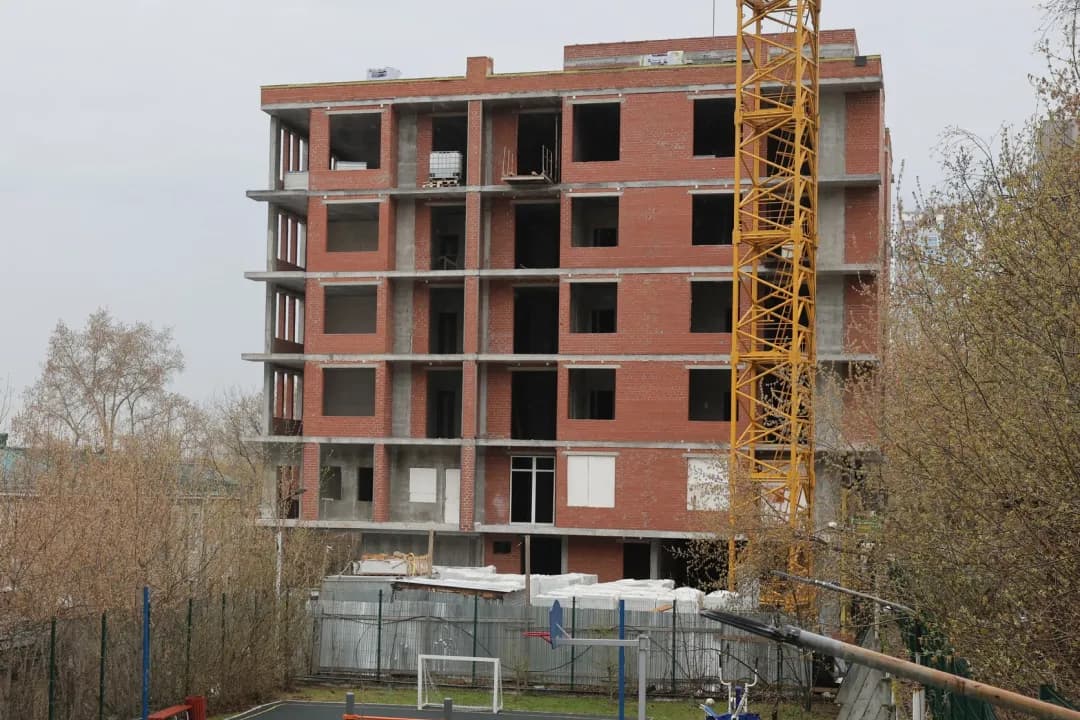

▪Кирпичная кладка стен 6 этажа - 100%

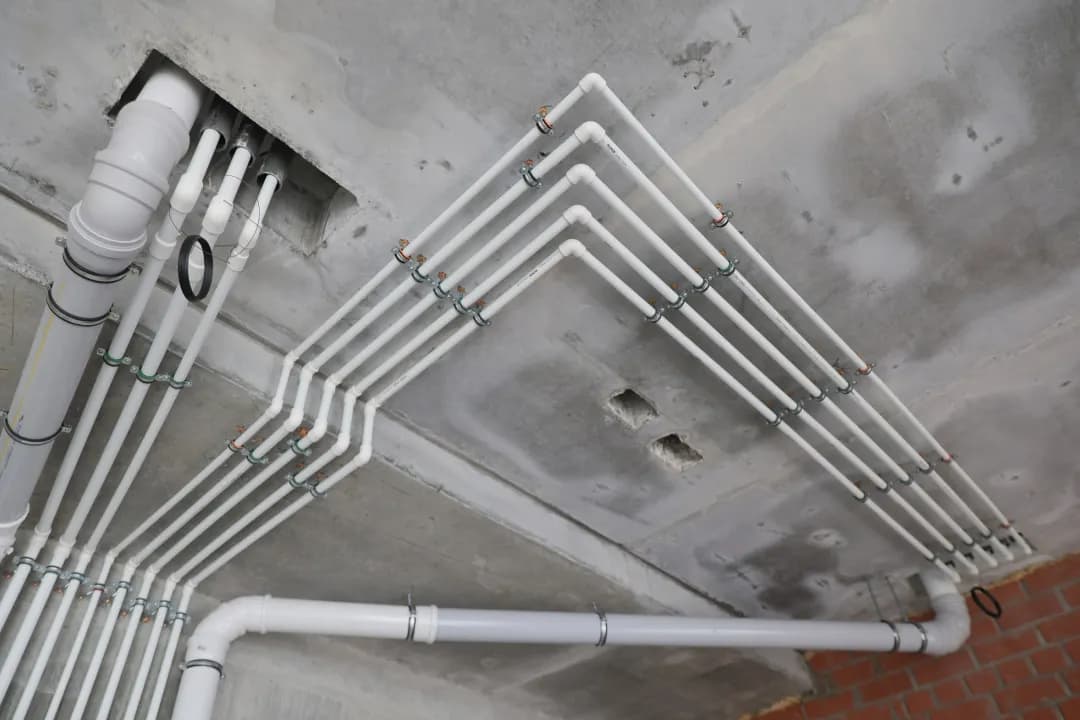

▪Монтаж систем водоснабжения и канализации, а также отопления в подземной автостоянке - 100%

▪Устройство утепления, стяжки, гидроизоляции кровли жилого дома (первый слой) - 100%

▪Кладка межкомнатных стен ПГП 2 - 5 этажей - 100%

▪Устройство спринклерной системы в автостоянке - 100%

▪Монтаж стояков вентиляции - 80%

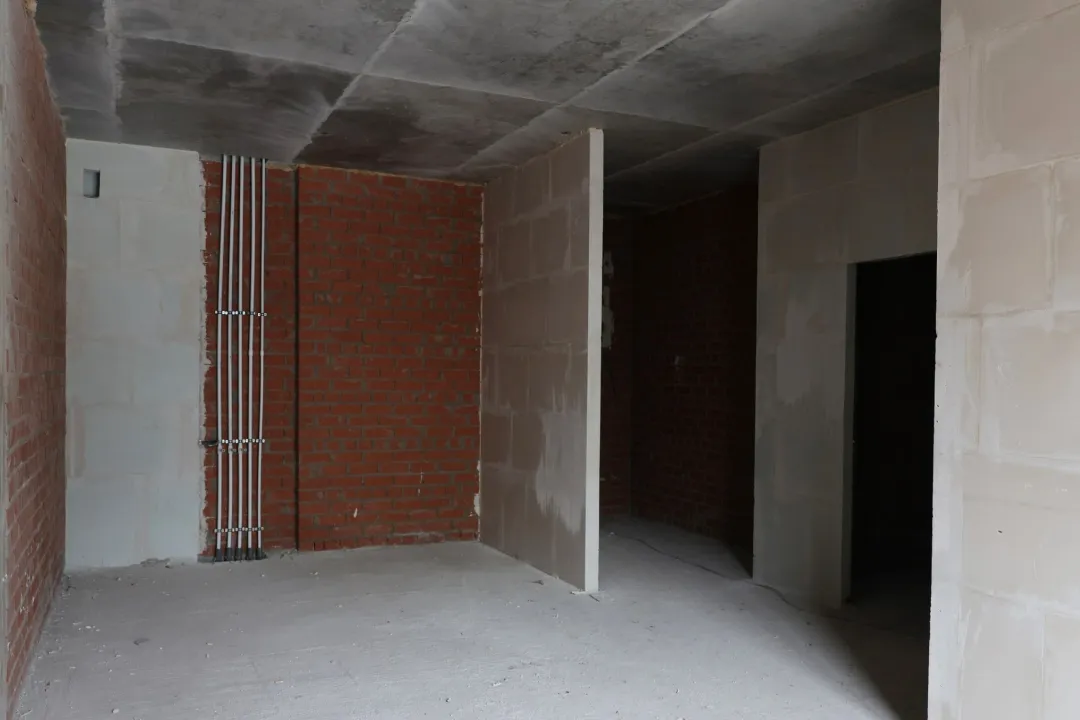

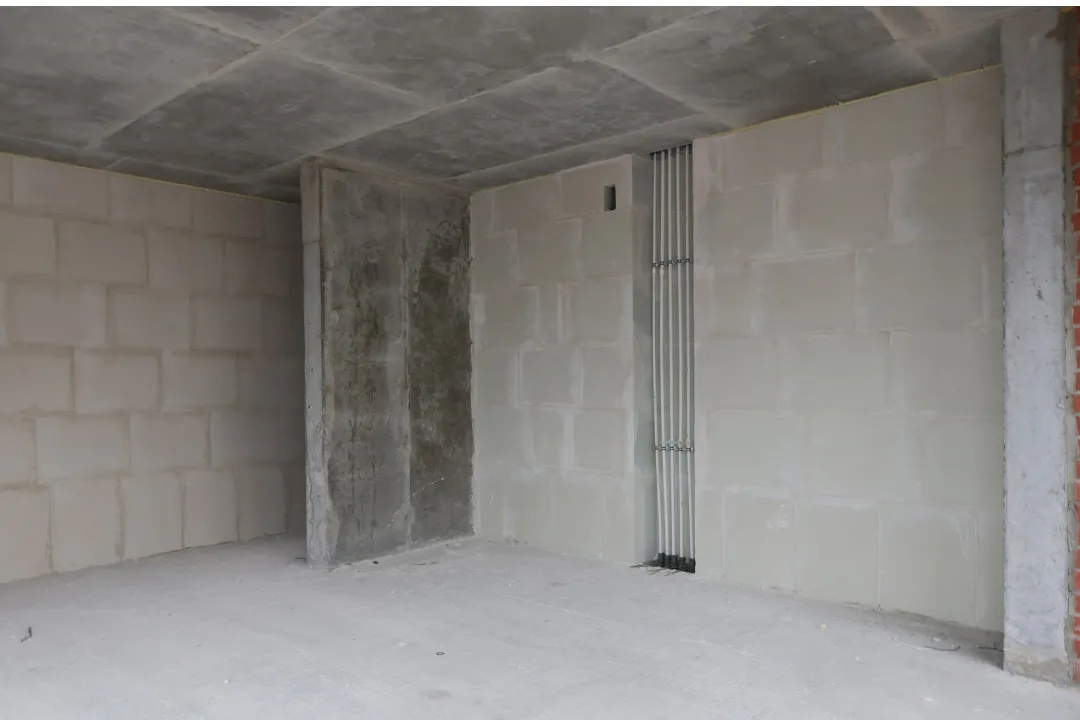

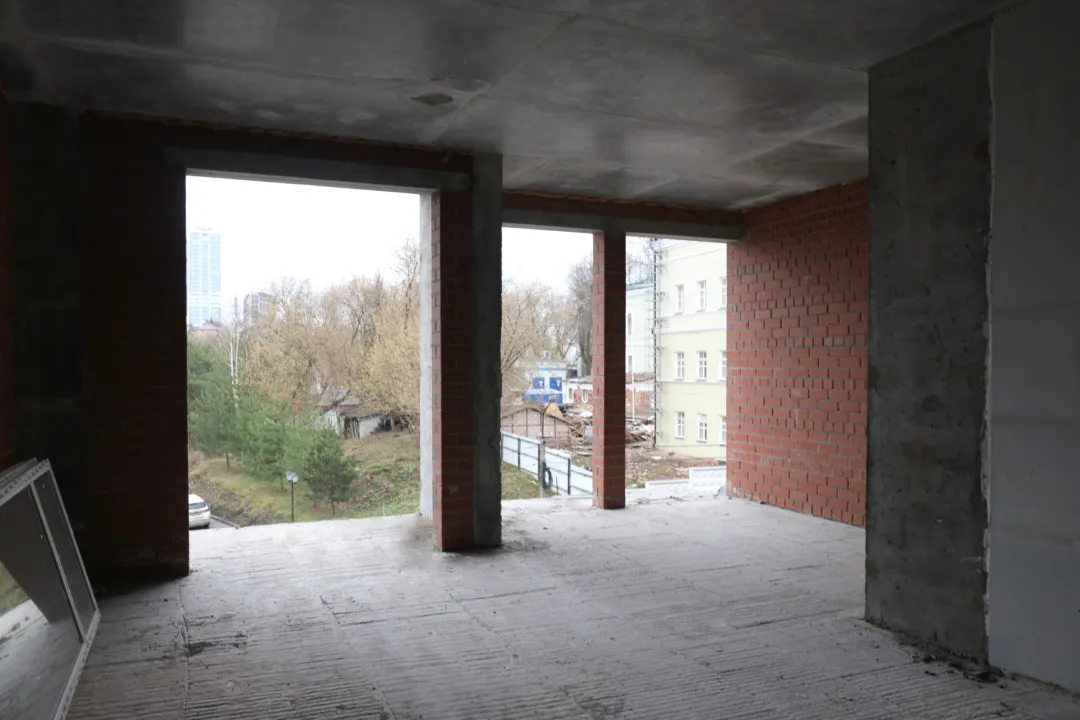

▪Монтаж кабелей электроснабжения поэтажно - 50%

▪Бетонирование подпорной стены благоустройства площадки - 50%

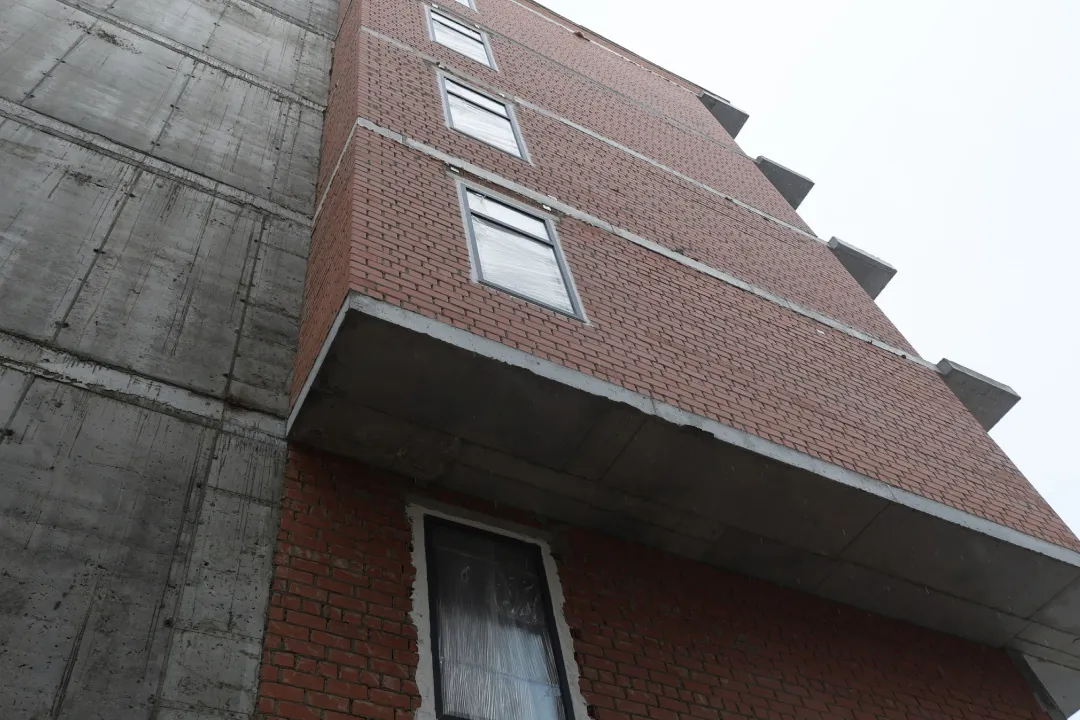

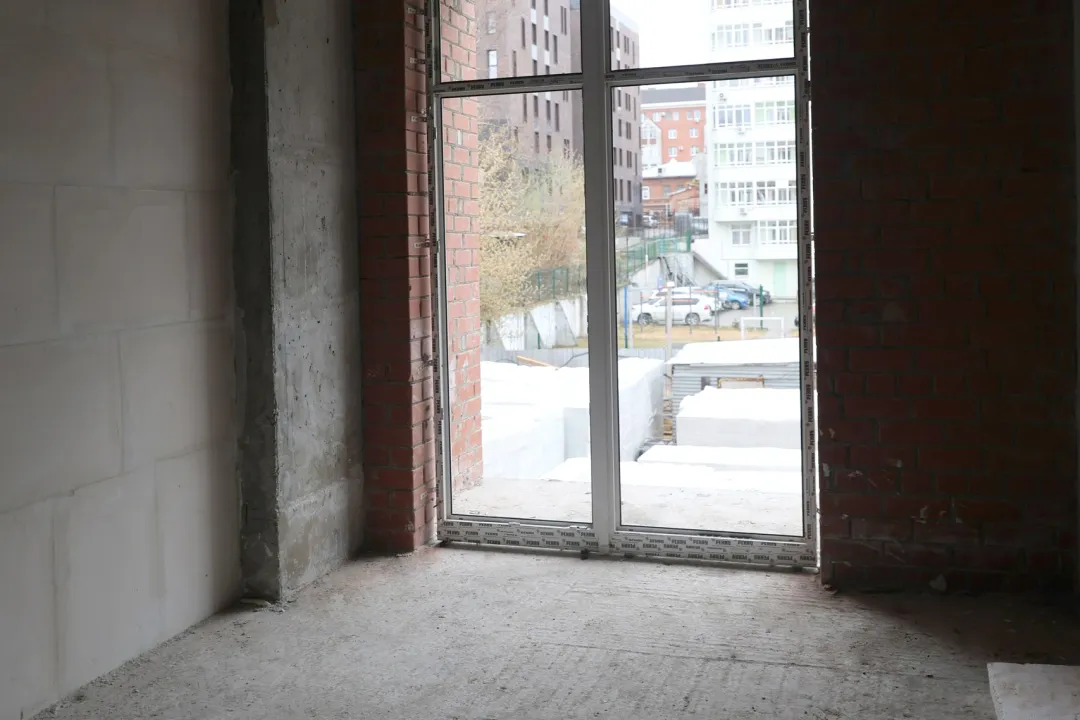

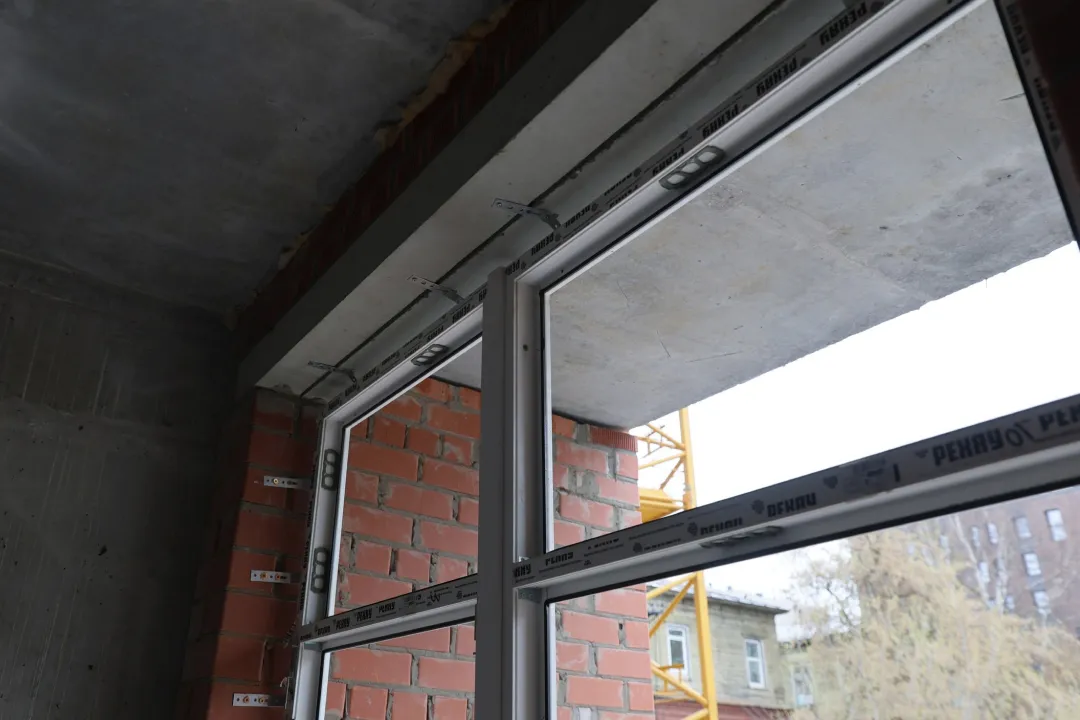

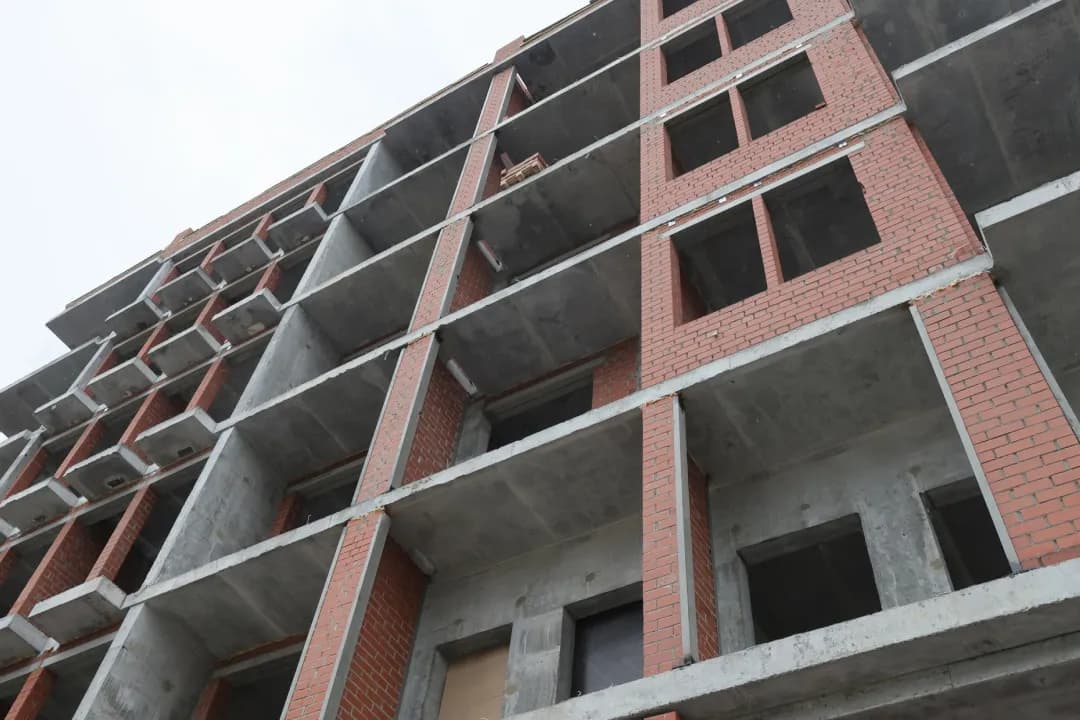

▪Устройство фасада по оси Б - 10%

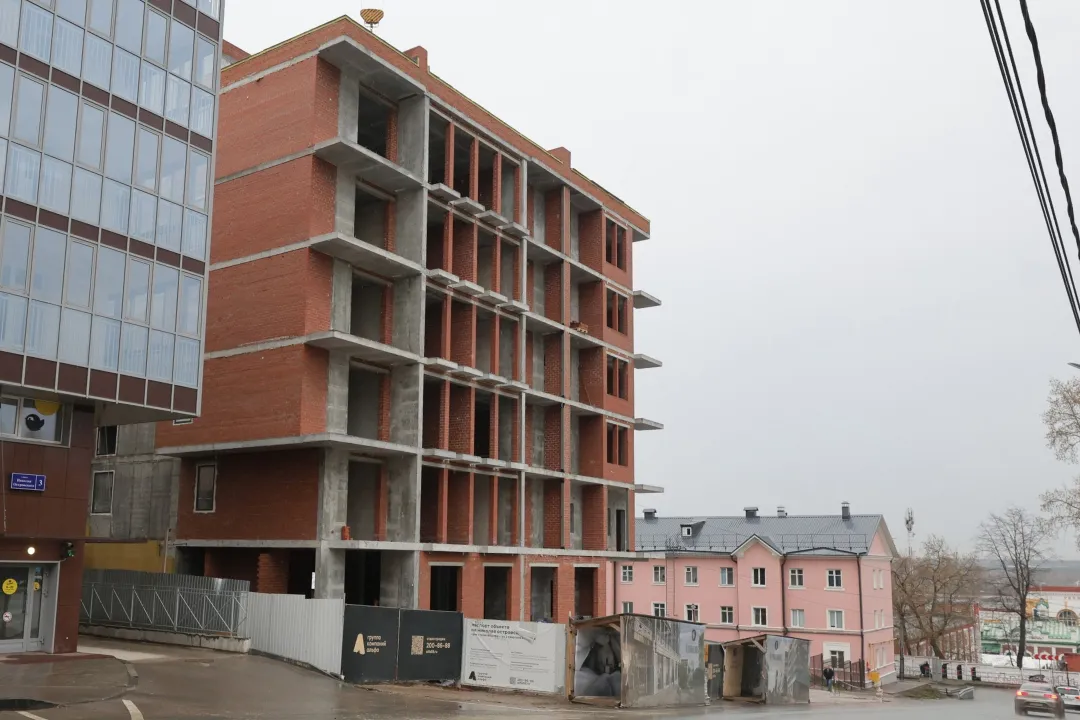

Общая готовность дома – 22%
