июнь 2024 г.
По итогам июня делимся фотоотчетом о ходе строительства премиального дома «Петропавловский» на ул. Николая Островского, 1
Итоги июня:

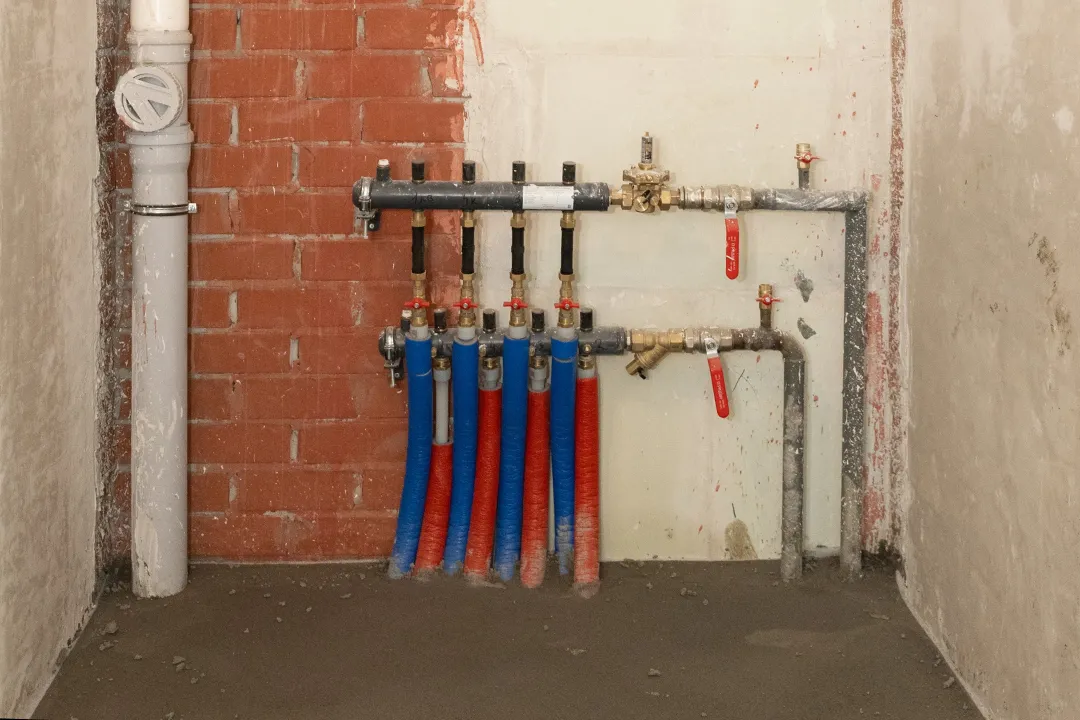

▪️Монтаж систем в индивидуального теплового пункта - 20%
▪️Оштукатуривание стен 6 этажа - 100%

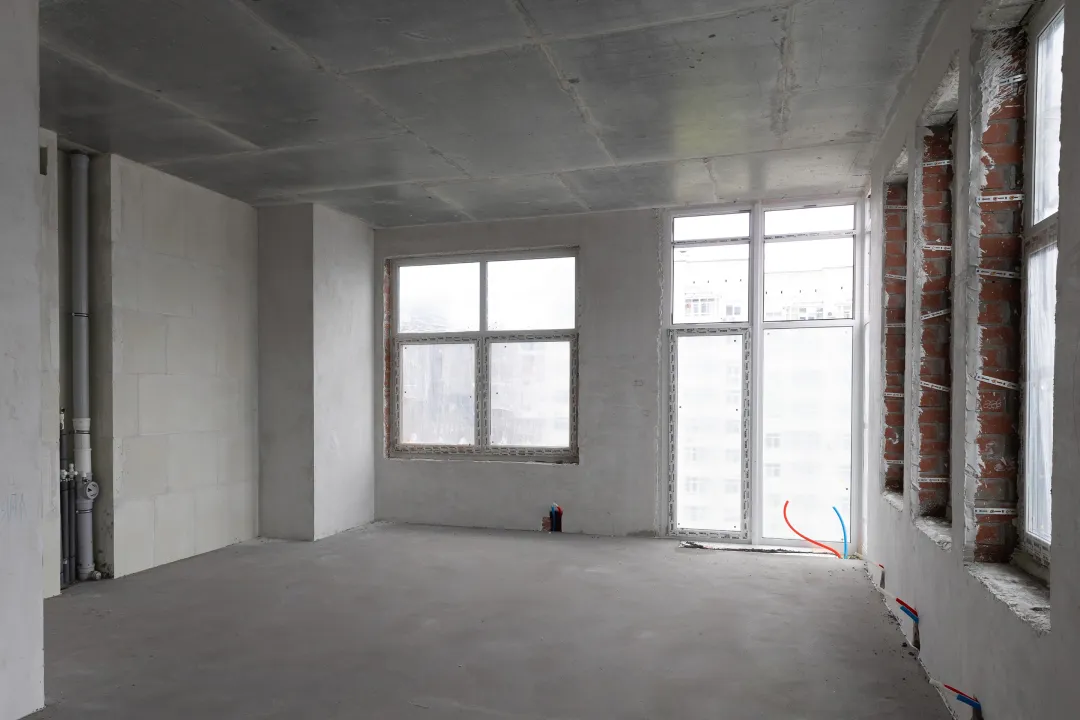

▪️Оштукатуривание стен 5 этажа - 100%
▪️Оштукатуривание стен 4 этажа - 50%

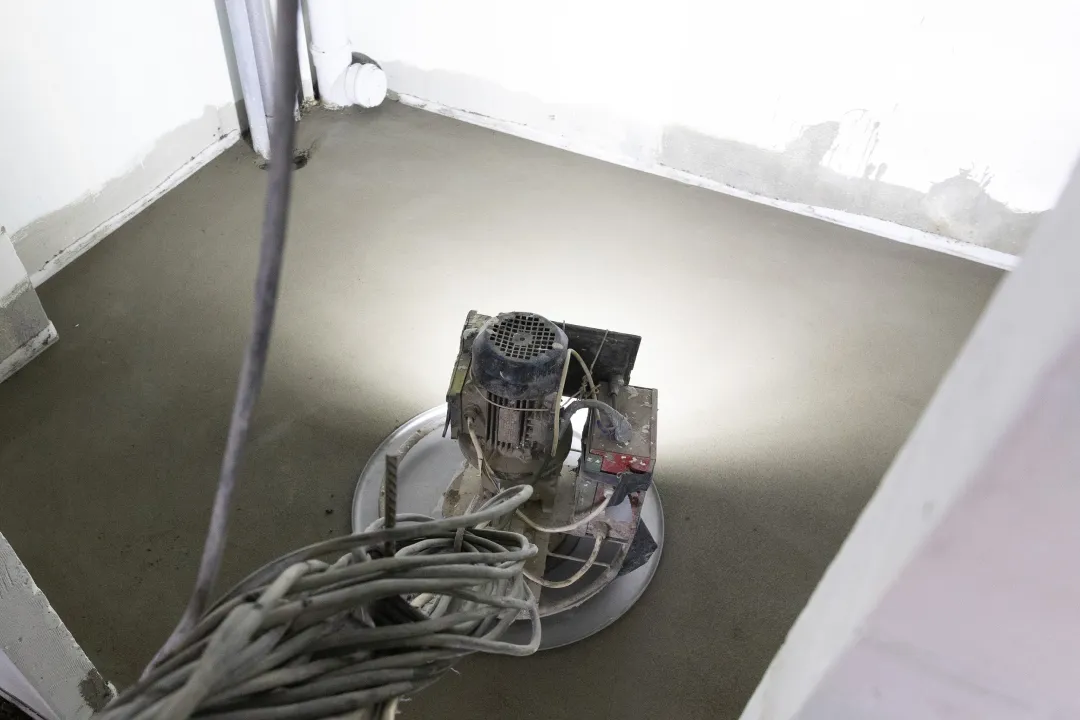

▪️Устройство стяжки пола 6 этажа - 100%
▪️Устройство стяжки пола 5 этажа - 50%
▪️Устройство стяжки пола 1 этажа - 100%

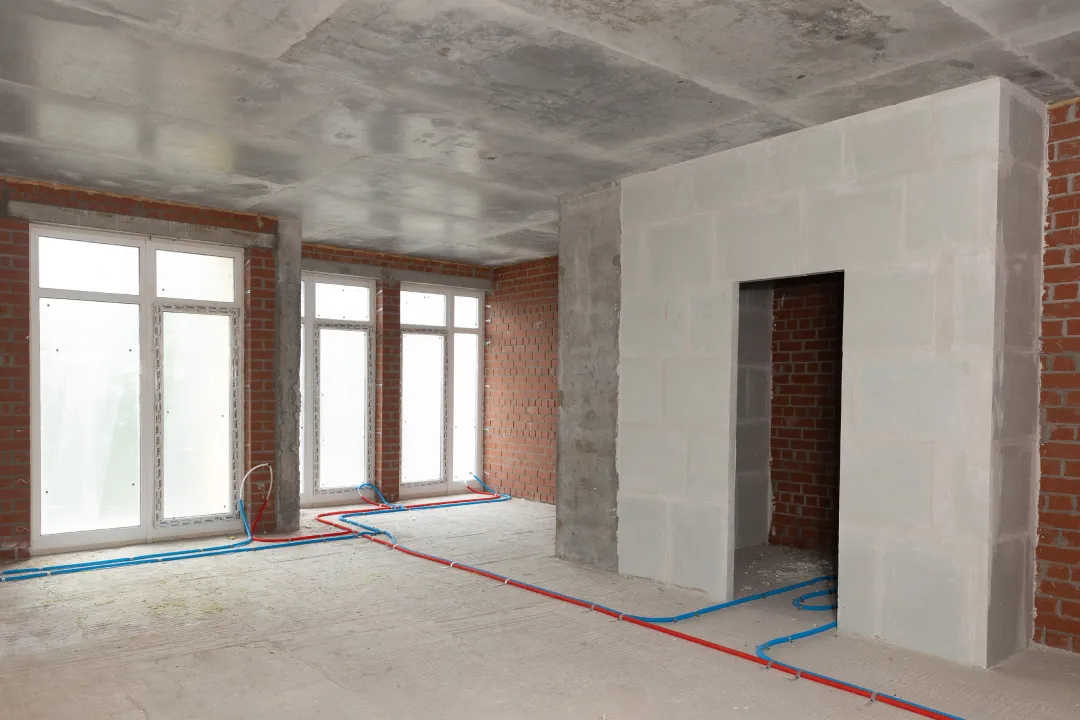

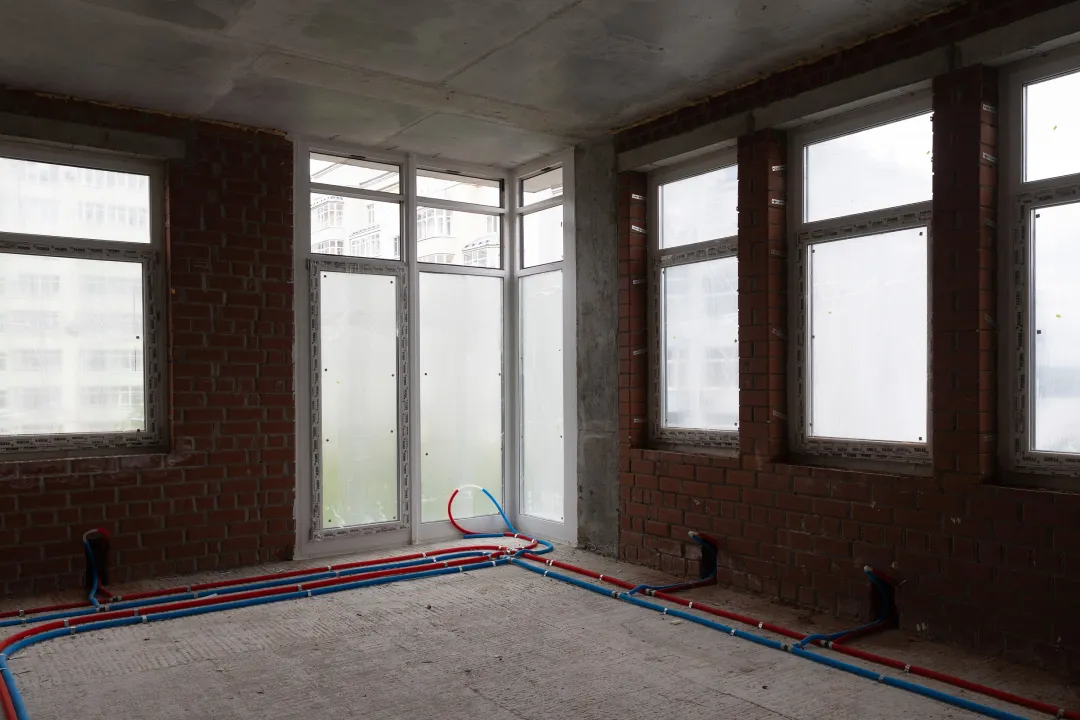

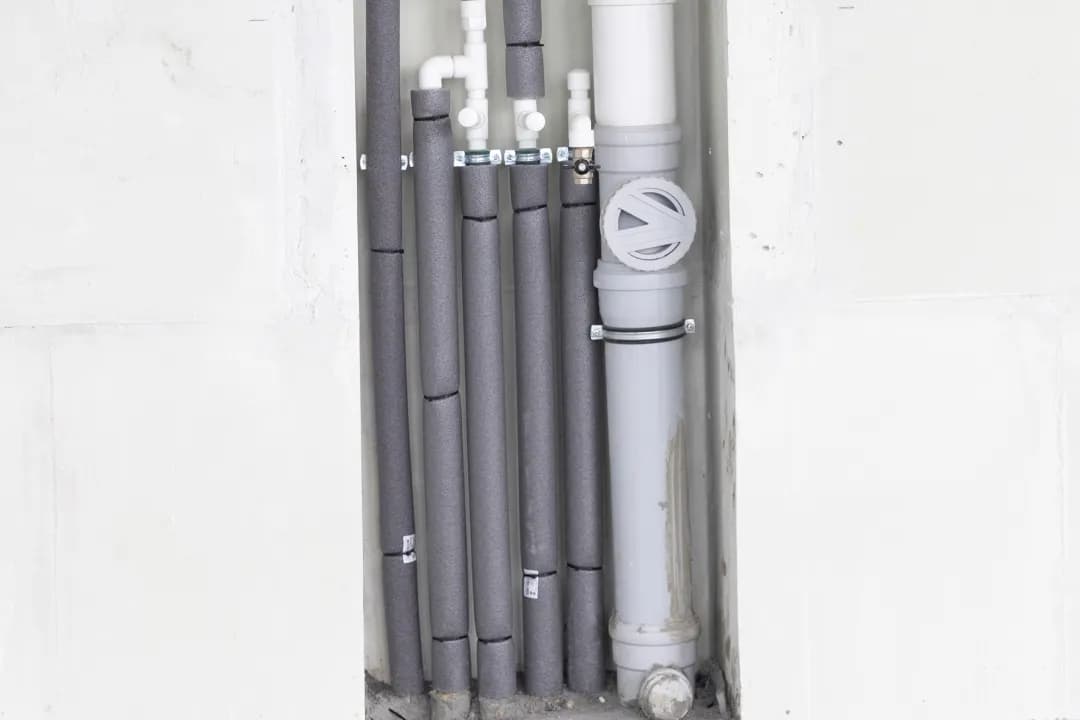

▪️Поквартирная разводка труб отопления - 90%
▪️Монтаж стояков вентиляции - 100%

▪️Поэтажный монтаж кабелей электроснабжения - 100%
▪️Устройство подпорной стены - 100%

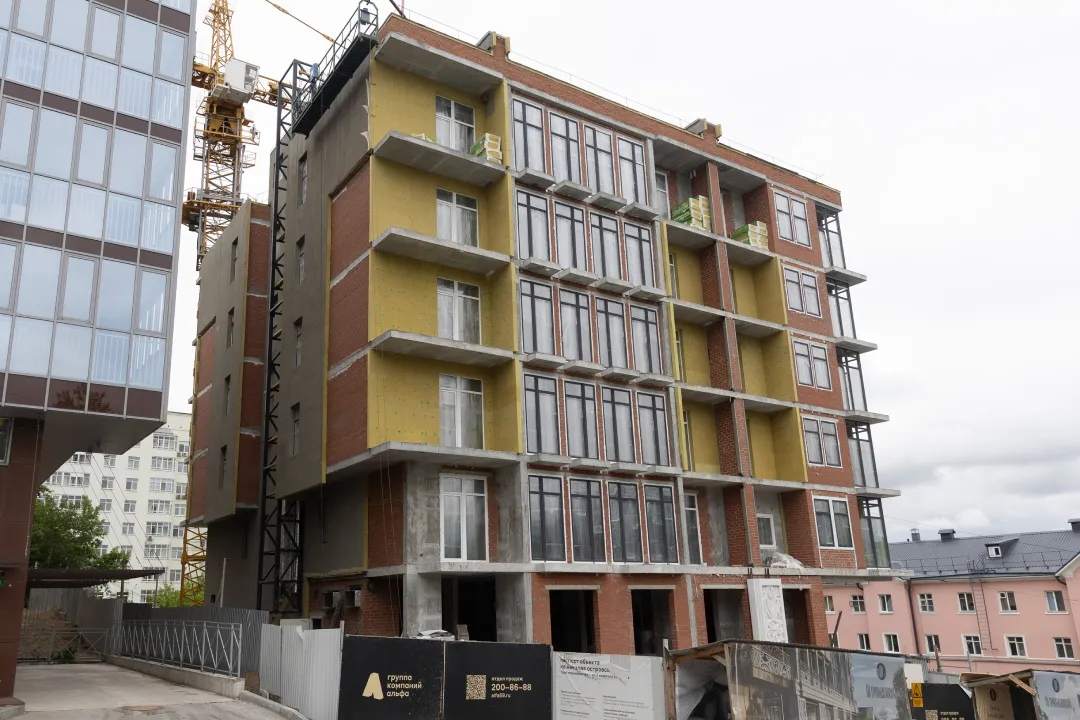

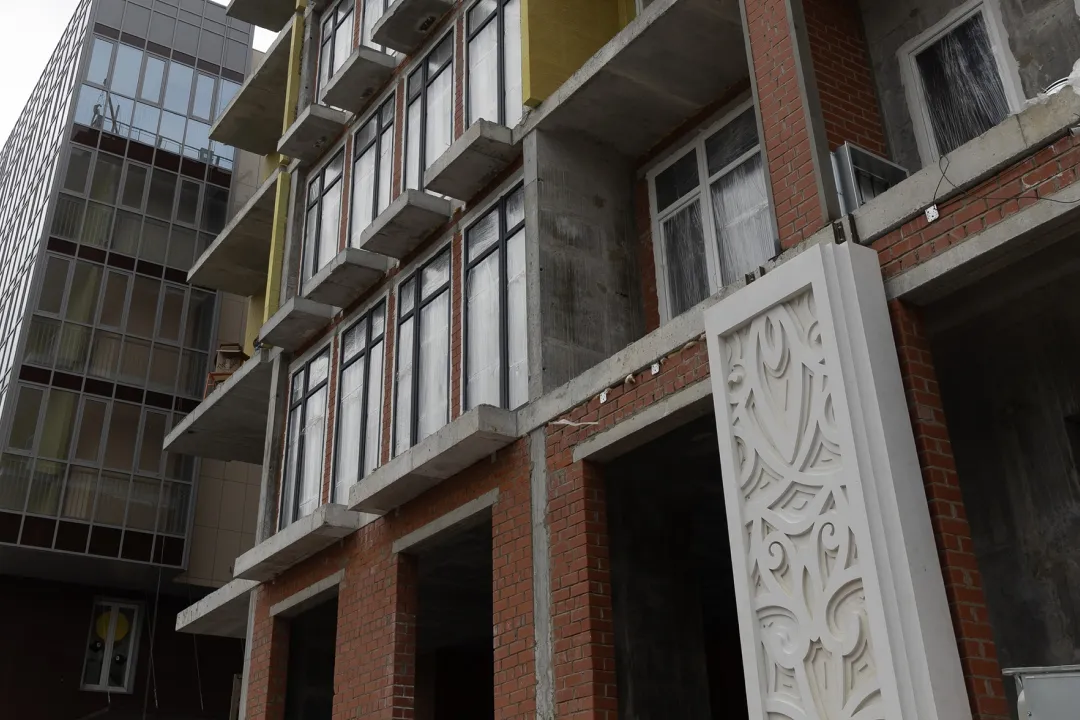

▪️Устройство фасада по оси Б - 80%
▪️Устройство мокрого фасада на балкона - 60%
Общая готовность дома – 26%
